XX市XX项目X标段2021年春节后复工计划XXXXXXX集团有限公司2021年春节后复工计划工程名称建设单位管理单位监理单位施工单位贾鲁嘉苑C地块目前处在装饰装修工程收尾阶段,本项目根据往年及目前环境,决定于2021年2月7日至2021年2月20日为本工程春节放假时间,除不可抗力影响外,计划于2021年2月21日工人及管理人员逐步进场,全面开始复工,复工具体概况及计划如下:一、复工报到时间项目部全体人员于2021年2月20日前报到,对未报到的人员按缺勤处理(有事请假的除外)

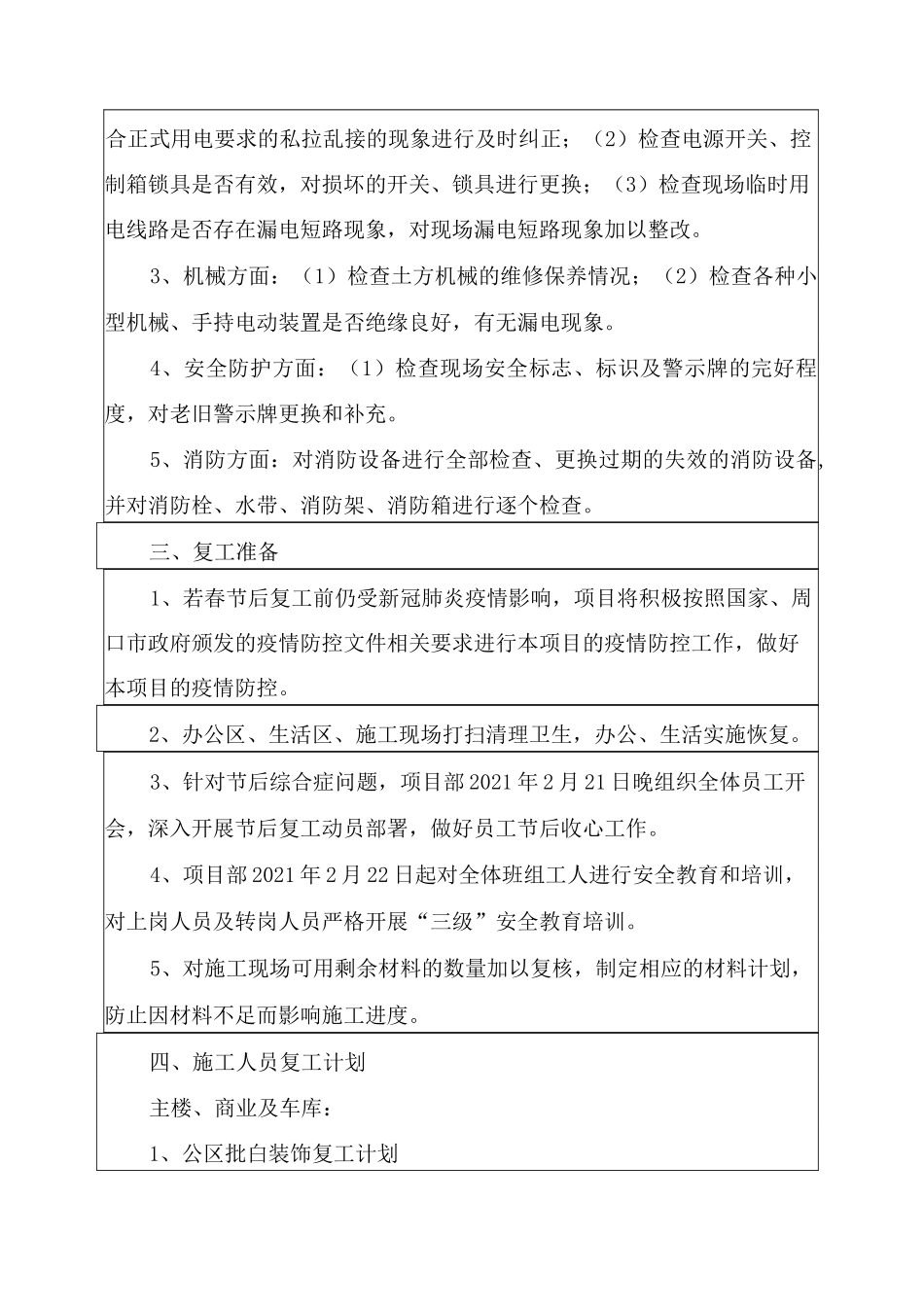

二、复工前现场联合检查计划2021年2月21日上午9:00起,由项目经理XXX带队到本工程施工现场进行全面联合大检查,参加人员XXX
XXX等等主要管理人员,主要针对如下情况进行排杳,对排杳出的隐患问题现场督促整改,不能现场整改的均要求在2021年3月2日前全部整改完毕
1、材料方面:(1)核查剩余材料及安装设备是否发生被盗,对被盗物品做报警立案处理;(2)检查剩余材料、成品保护是否受损,并采取相应措施,例如对失效的水泥按不合格产品处理;对受冻的砂石料除冻后使用
2、电力方面:(1)检杳施工、生活用电是否符合正式用电,对不符合正式用电要求的私拉乱接的现象进行及时纠正;(2)检查电源开关、控制箱锁具是否有效,对损坏的开关、锁具进行更换;(3)检查现场临时用电线路是否存在漏电短路现象,对现场漏电短路现象加以整改
3、机械方面:(1)检查土方机械的维修保养情况;(2)检查各种小型机械、手持电动装置是否绝缘良好,有无漏电现象
4、安全防护方面:(1)检查现场安全标志、标识及警示牌的完好程度,对老旧警示牌更换和补充
5、消防方面:对消防设备进行全部检查、更换过期的失效的消防设备,并对消防栓、水带、消防架、消防箱进行逐个检查
三、复工准备1、若春节后复工前仍受新冠肺炎疫情影响,项目将积极按照国家、
