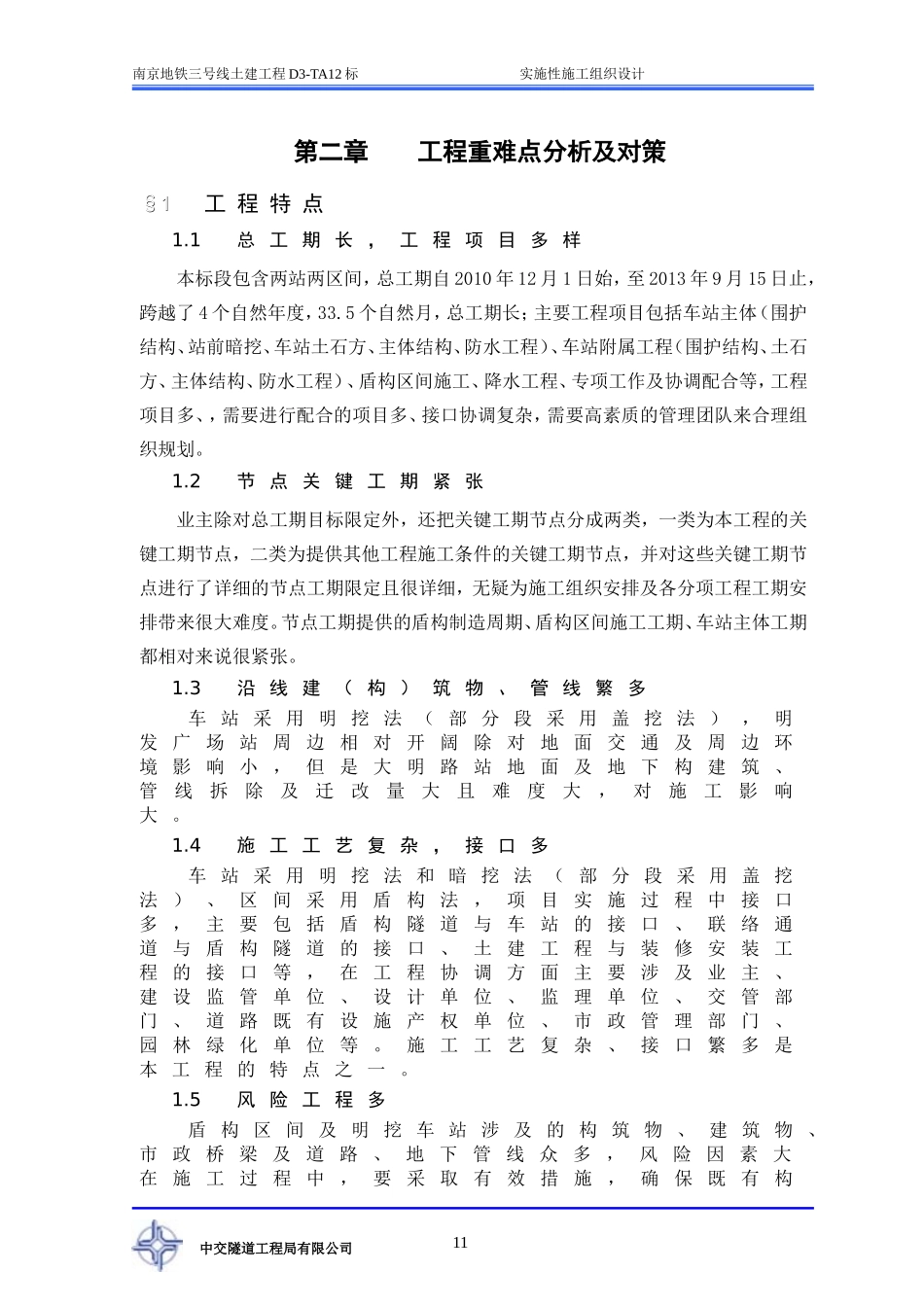

1总工期长,工程项目多样本标段包含两站两区间,总工期自2010年12月1日始,至2013年9月15日止,跨越了4个自然年度,33
5个自然月,总工期长;主要工程项目包括车站主体(围护结构、站前暗挖、车站土石方、主体结构、防水工程)、车站附属工程(围护结构、土石方、主体结构、防水工程)、盾构区间施工、降水工程、专项工作及协调配合等,工程项目多、,需要进行配合的项目多、接口协调复杂,需要高素质的管理团队来合理组织规划
2节点关键工期紧张业主除对总工期目标限定外,还把关键工期节点分成两类,一类为本工程的关键工期节点,二类为提供其他工程施工条件的关键工期节点,并对这些关键工期节点进行了详细的节点工期限定且很详细,无疑为施工组织安排及各分项工程工期安排带来很大难度
节点工期提供的盾构制造周期、盾构区间施工工期、车站主体工期都相对来说很紧张
3沿线建(构)筑物、管线繁多车站采用明挖法(部分段采用盖挖法),明发广场站周边相对开阔除对地面交通及周边环境影响小,但是大明路站地面及地下构建筑、管线拆除及迁改量大且难度大,对施工影响大
4施工工艺复杂,接口多车站采用明挖法和暗挖法(部分段采用盖挖法)、区间采用盾构法,项目实施过程中接口多,主要包括盾构隧道与车站的接口、联络通道与盾构隧道的接口、土建工程与装修安装工程的接口等,在工程协调方面主要涉及业主、建设监管单位、设计单位、监理单位、交管部门、道路既有设施产权单位、市政管理部门、园林绿化单位等
施工工艺复杂、接口繁多是本工程的特点之一
5风险工程多盾构区间及明挖车站涉及的构筑物、建筑物、市政桥梁及道路、地下管线众多,风险因素大在施工过程中,要采取有效措施,确保既有构11中交隧道工程局有限公司南京地铁三号线土建工程D3-TA12标
