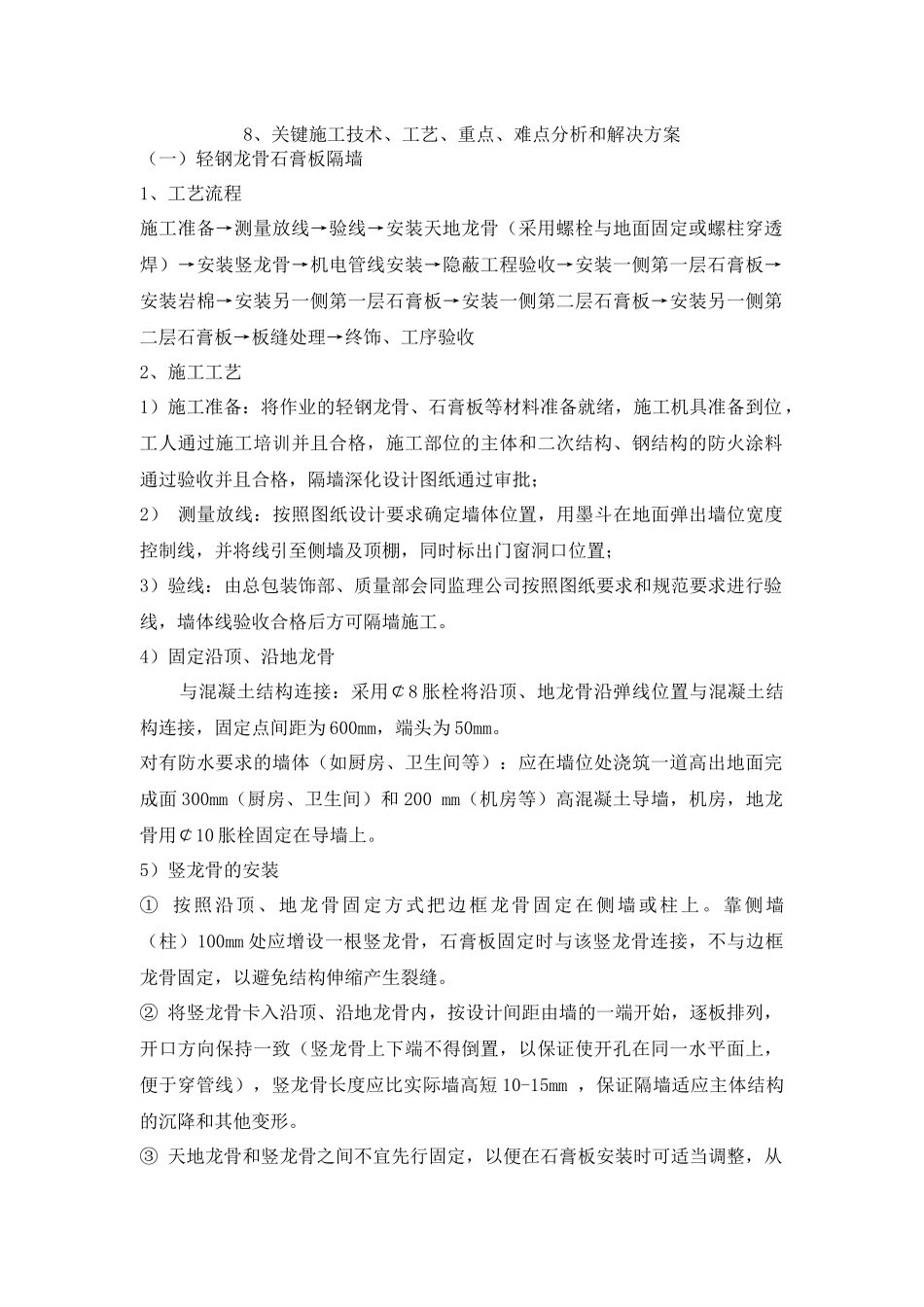

8、关键施工技术、工艺、重点、难点分析和解决方案(一)轻钢龙骨石膏板隔墙1、工艺流程施工准备→测量放线→验线→安装天地龙骨(采用螺栓与地面固定或螺柱穿透焊)→安装竖龙骨→机电管线安装→隐蔽工程验收→安装一侧第一层石膏板→安装岩棉→安装另一侧第一层石膏板→安装一侧第二层石膏板→安装另一侧第二层石膏板→板缝处理→终饰、工序验收2、施工工艺1)施工准备:将作业的轻钢龙骨、石膏板等材料准备就绪,施工机具准备到位,工人通过施工培训并且合格,施工部位的主体和二次结构、钢结构的防火涂料通过验收并且合格,隔墙深化设计图纸通过审批;2)测量放线:按照图纸设计要求确定墙体位置,用墨斗在地面弹出墙位宽度控制线,并将线引至侧墙及顶棚,同时标出门窗洞口位置;3)验线:由总包装饰部、质量部会同监理公司按照图纸要求和规范要求进行验线,墙体线验收合格后方可隔墙施工
4)固定沿顶、沿地龙骨与混凝土结构连接:采用¢8胀栓将沿顶、地龙骨沿弹线位置与混凝土结构连接,固定点间距为600mm,端头为50mm
对有防水要求的墙体(如厨房、卫生间等):应在墙位处浇筑一道高出地面完成面300mm(厨房、卫生间)和200mm(机房等)高混凝土导墙,机房,地龙骨用¢10胀栓固定在导墙上
5)竖龙骨的安装①按照沿顶、地龙骨固定方式把边框龙骨固定在侧墙或柱上
靠侧墙(柱)100mm处应增设一根竖龙骨,石膏板固定时与该竖龙骨连接,不与边框龙骨固定,以避免结构伸缩产生裂缝
②将竖龙骨卡入沿顶、沿地龙骨内,按设计间距由墙的一端开始,逐板排列,开口方向保持一致(竖龙骨上下端不得倒置,以保证使开孔在同一水平面上,便于穿管线),竖龙骨长度应比实际墙高短10-15mm,保证隔墙适应主体结构的沉降和其他变形
③天地龙骨和竖龙骨之间不宜先行固定,以便在石膏板安装时可适当调整,从而适合石膏板尺寸的允许误差

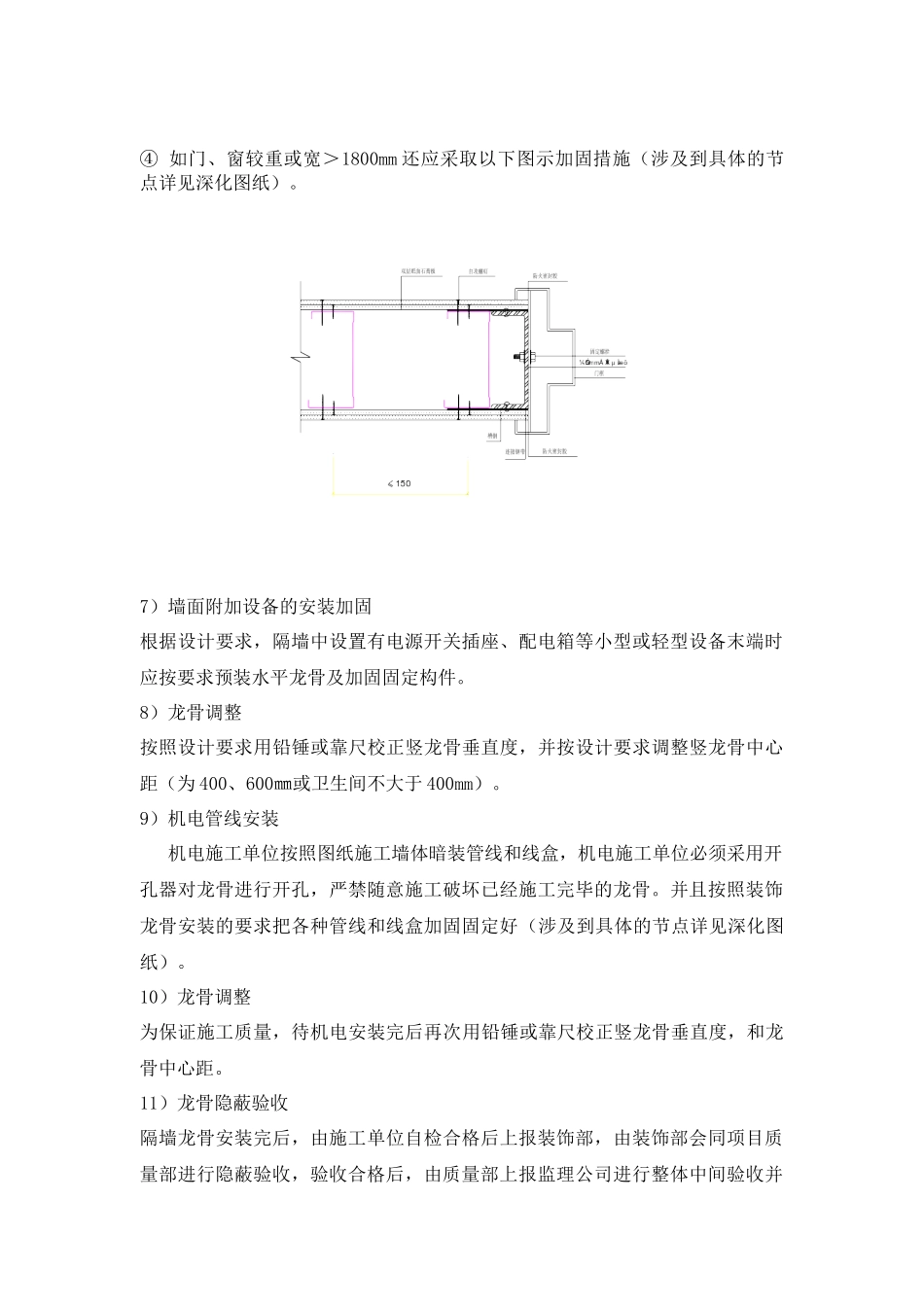

④当隔墙高度超过石膏板长度时,必须在石膏板横
