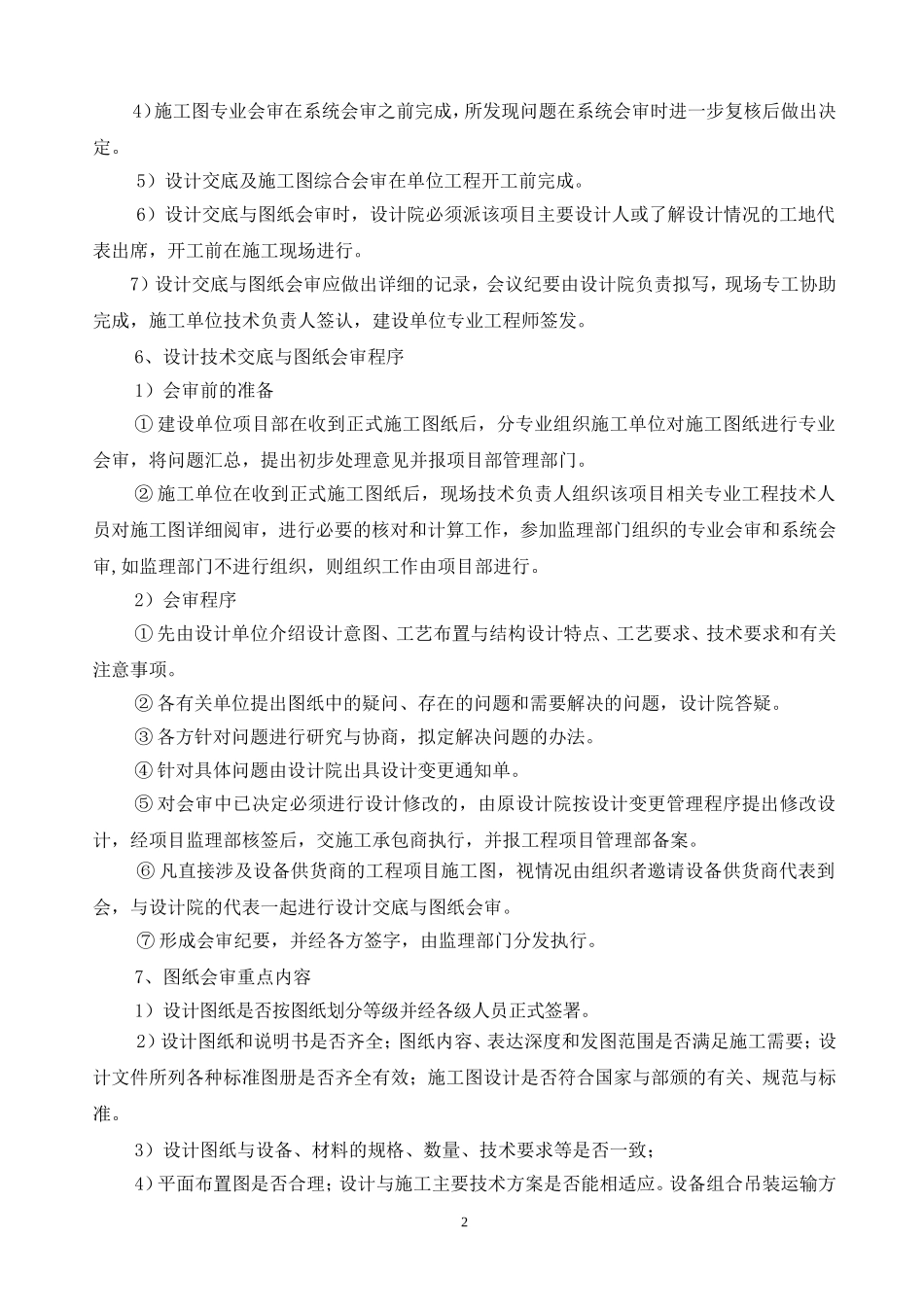

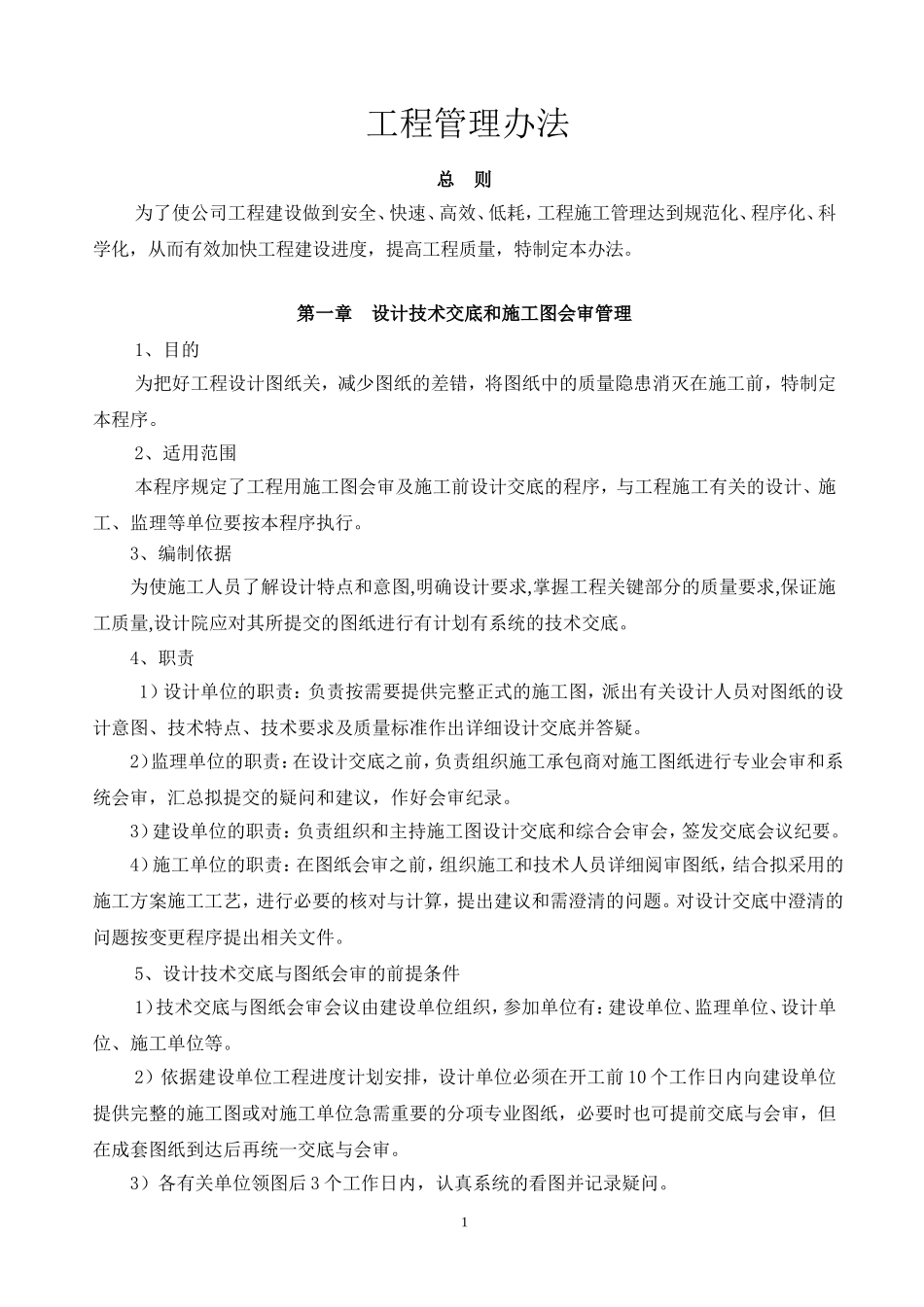

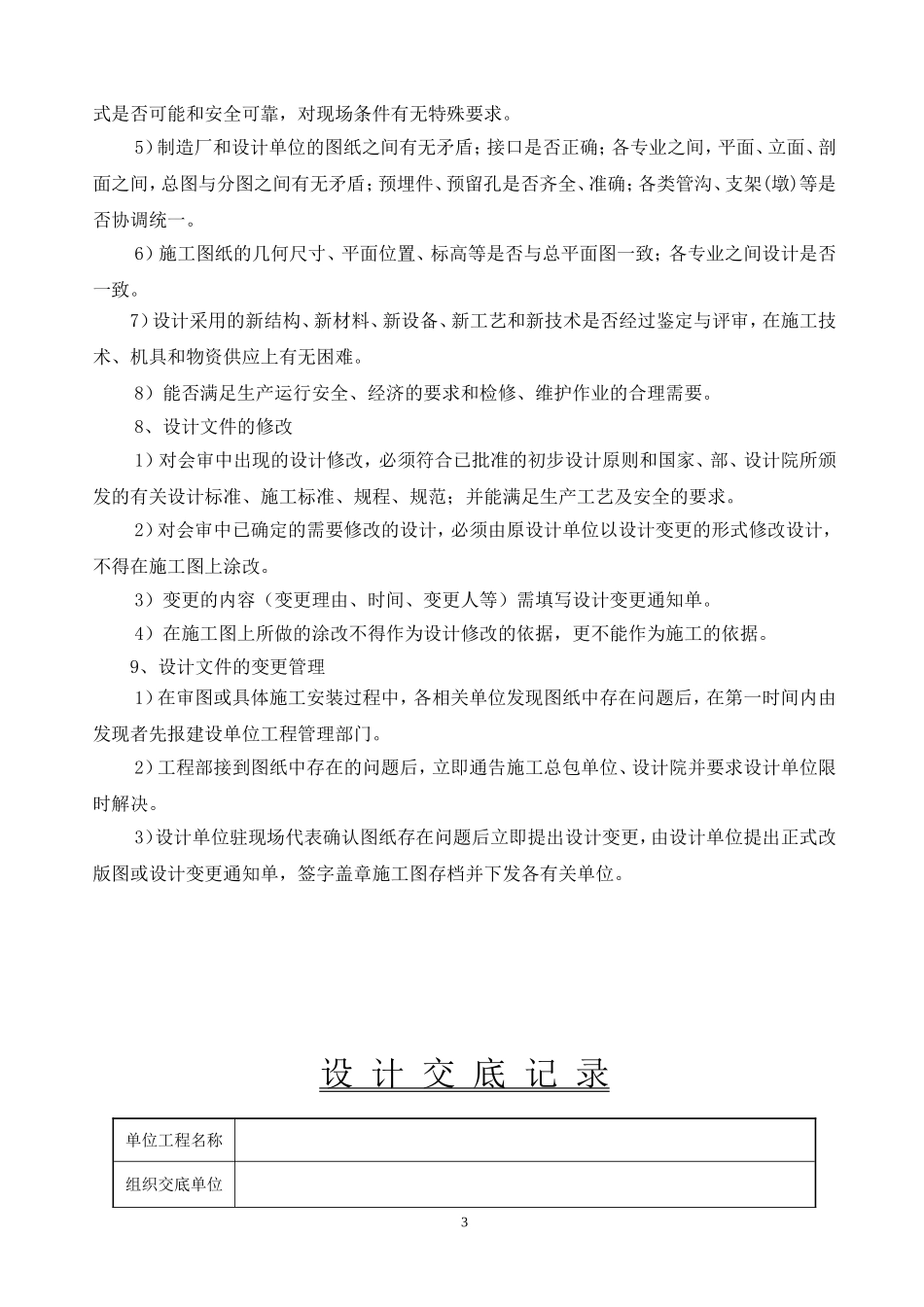

工程管理办法总则为了使公司工程建设做到安全、快速、高效、低耗,工程施工管理达到规范化、程序化、科学化,从而有效加快工程建设进度,提高工程质量,特制定本办法
第一章设计技术交底和施工图会审管理1、目的为把好工程设计图纸关,减少图纸的差错,将图纸中的质量隐患消灭在施工前,特制定本程序
2、适用范围本程序规定了工程用施工图会审及施工前设计交底的程序,与工程施工有关的设计、施工、监理等单位要按本程序执行
3、编制依据为使施工人员了解设计特点和意图,明确设计要求,掌握工程关键部分的质量要求,保证施工质量,设计院应对其所提交的图纸进行有计划有系统的技术交底
4、职责1)设计单位的职责:负责按需要提供完整正式的施工图,派出有关设计人员对图纸的设计意图、技术特点、技术要求及质量标准作出详细设计交底并答疑
2)监理单位的职责:在设计交底之前,负责组织施工承包商对施工图纸进行专业会审和系统会审,汇总拟提交的疑问和建议,作好会审纪录
3)建设单位的职责:负责组织和主持施工图设计交底和综合会审会,签发交底会议纪要
4)施工单位的职责:在图纸会审之前,组织施工和技术人员详细阅审图纸,结合拟采用的施工方案施工工艺,进行必要的核对与计算,提出建议和需澄清的问题
对设计交底中澄清的问题按变更程序提出相关文件
5、设计技术交底与图纸会审的前提条件1)技术交底与图纸会审会议由建设单位组织,参加单位有:建设单位、监理单位、设计单位、施工单位等
2)依据建设单位工程进度计划安排,设计单位必须在开工前10个工作日内向建设单位提供完整的施工图或对施工单位急需重要的分项专业图纸,必要时也可提前交底与会审,但在成套图纸到达后再统一交底与会审
3)各有关单位领图后3个工作日内,认真系统的看图并记录疑问
14)施工图专业会审在系统会审之前完成,所发现问题在系统会审时进一步复核后做出决定
5)设计交底及施工图综合会审在单位工程
