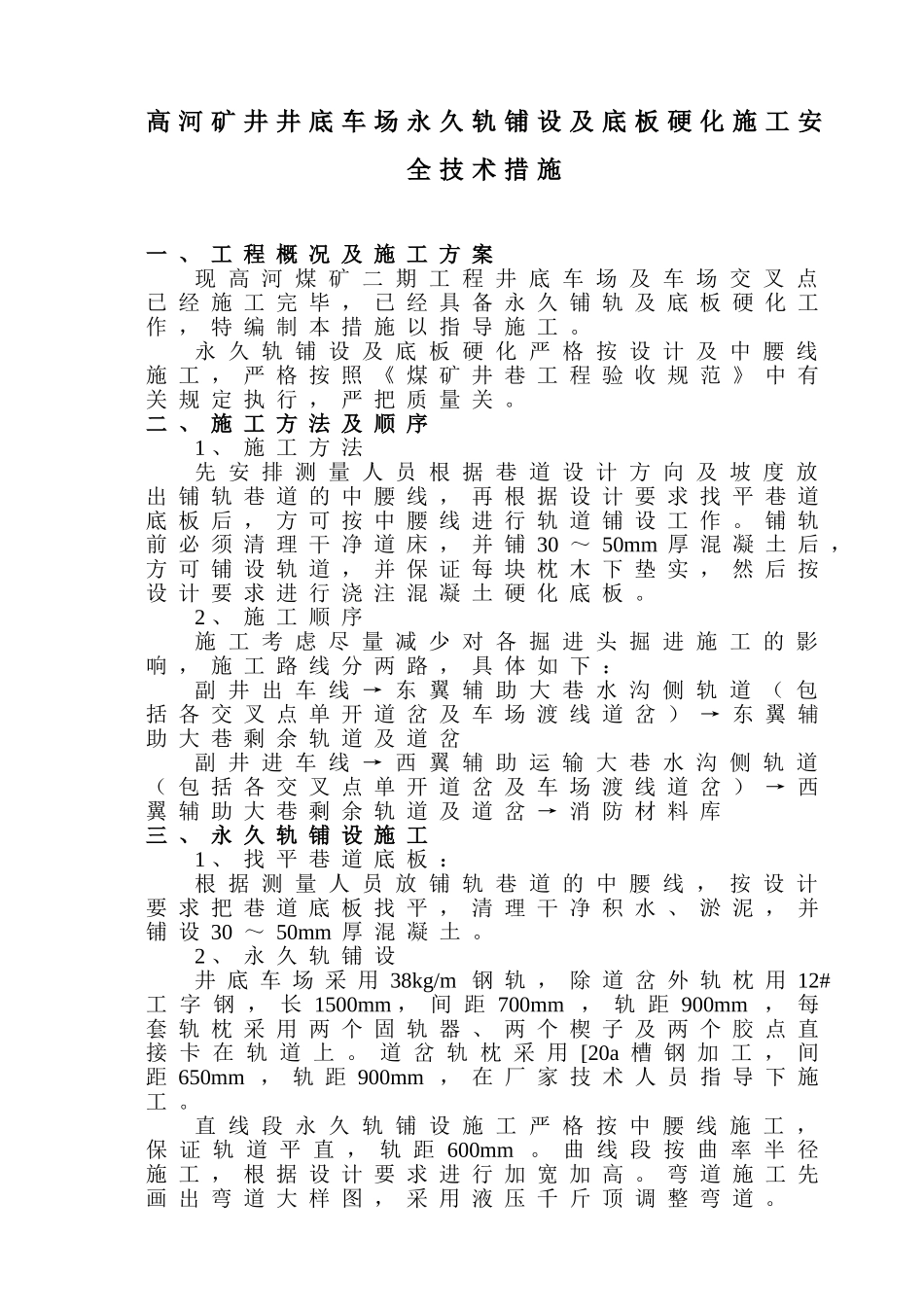

高河矿井井底车场永久轨铺设及底板硬化施工安全技术措施一、工程概况及施工方案现高河煤矿二期工程井底车场及车场交叉点已经施工完毕,已经具备永久铺轨及底板硬化工作,特编制本措施以指导施工
永久轨铺设及底板硬化严格按设计及中腰线施工,严格按照《煤矿井巷工程验收规范》中有关规定执行,严把质量关
二、施工方法及顺序1、施工方法先安排测量人员根据巷道设计方向及坡度放出铺轨巷道的中腰线,再根据设计要求找平巷道底板后,方可按中腰线进行轨道铺设工作

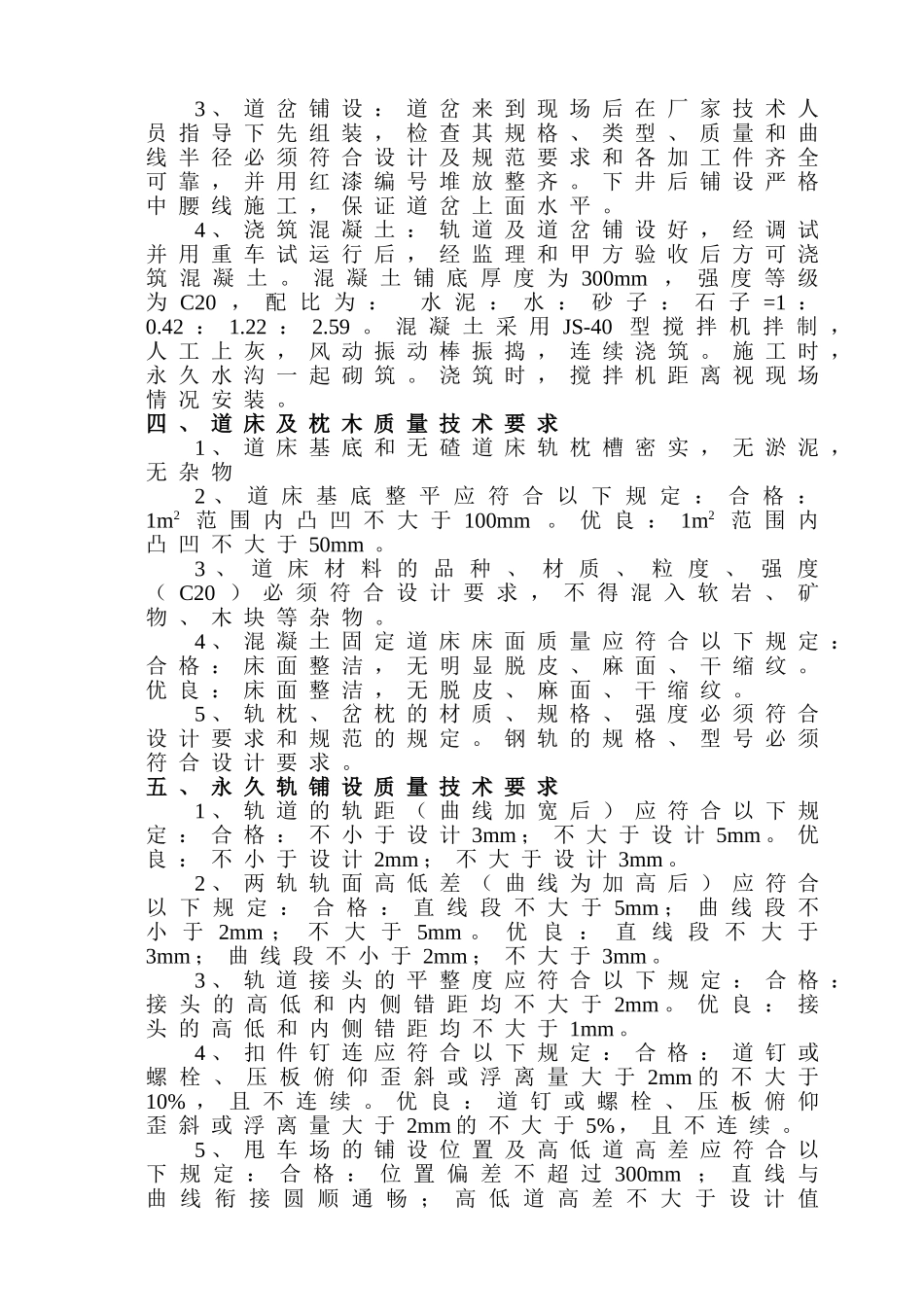

铺轨前必须清理干净道床,并铺30~50mm厚混凝土后,方可铺设轨道,并保证每块枕木下垫实,然后按设计要求进行浇注混凝土硬化底板
2、施工顺序施工考虑尽量减少对各掘进头掘进施工的影响,施工路线分两路,具体如下:副井出车线→东翼辅助大巷水沟侧轨道(包括各交叉点单开道岔及车场渡线道岔)→东翼辅助大巷剩余轨道及道岔副井进车线→西翼辅助运输大巷水沟侧轨道(包括各交叉点单开道岔及车场渡线道岔)→西翼辅助大巷剩余轨道及道岔→消防材料库三、永久轨铺设施工1、找平巷道底板:根据测量人员放铺轨巷道的中腰线,按设计要求把巷道底板找平,清理干净积水、淤泥,并铺设30~50mm厚混凝土
2、永久轨铺设井底车场采用38kg/m钢轨,除道岔外轨枕用12#工字钢,长1500mm,间距700mm,轨距900mm,每套轨枕采用两个固轨器、两个楔子及两个胶点直接卡在轨道上
道岔轨枕采用[20a槽钢加工,间距650mm,轨距900mm,在厂家技术人员指导下施工
直线段永久轨铺设施工严格按中腰线施工,保证轨道平直,轨距600mm
曲线段按曲率半径施工,根据设计要求进行加宽加高
弯道施工先画出弯道大样图,采用液压千斤顶调整弯道
3、道岔铺设:道岔来到现场后在厂家技术人员指导下先组装,检查其规格、类型、质量和曲线半径必须符合设计及规范要求和各加工件齐全可靠,并用红漆编号堆放整齐

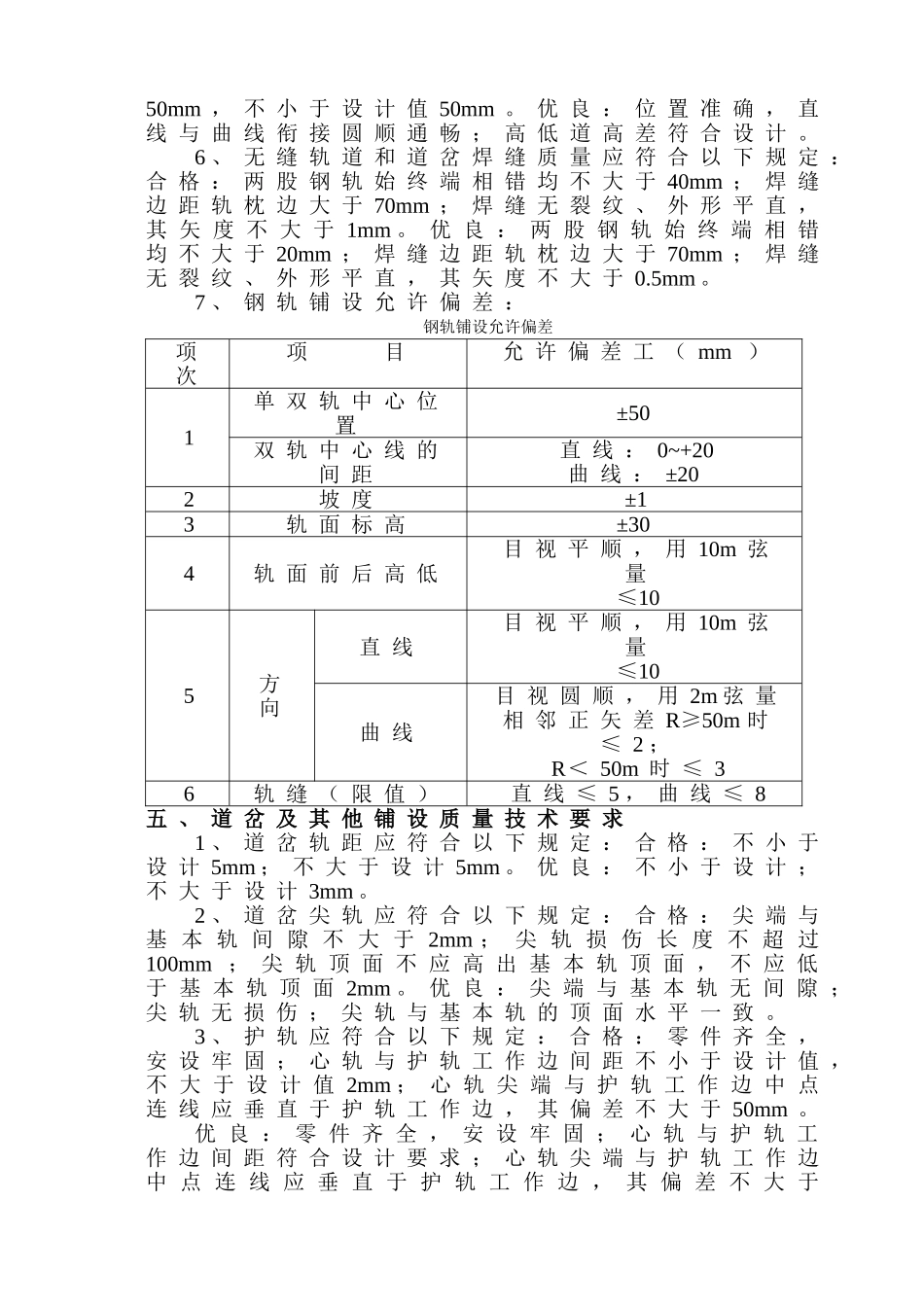

下井后铺设严格
