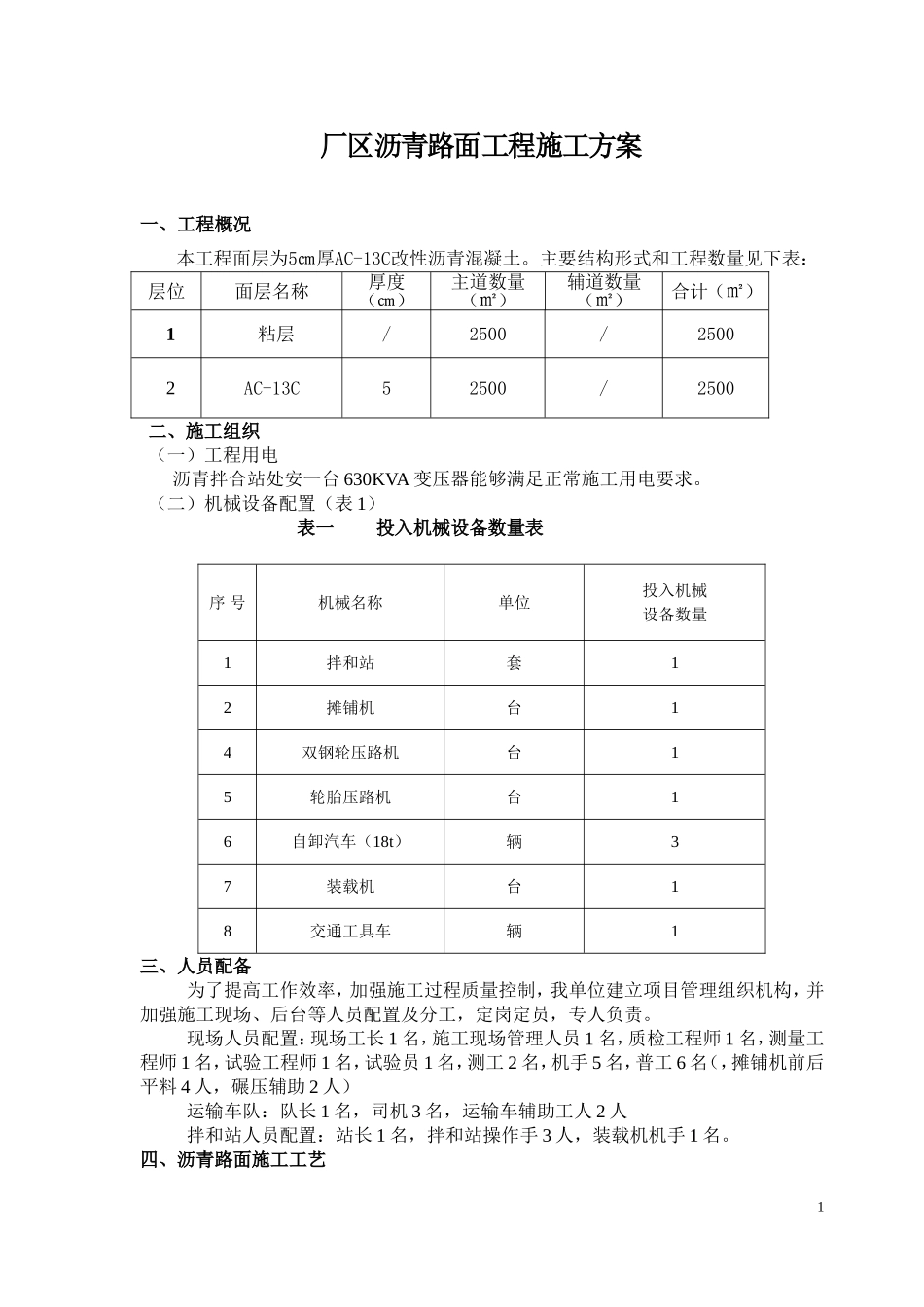

厂区沥青路面工程施工方案一、工程概况本工程面层为5㎝厚AC-13C改性沥青混凝土
主要结构形式和工程数量见下表:层位面层名称厚度(㎝)主道数量(㎡)辅道数量(㎡)合计(㎡)1粘层/2500/25002AC-13C52500/2500二、施工组织(一)工程用电沥青拌合站处安一台630KVA变压器能够满足正常施工用电要求
(二)机械设备配置(表1)表一投入机械设备数量表序号机械名称单位投入机械设备数量1拌和站套12摊铺机台14双钢轮压路机台15轮胎压路机台16自卸汽车(18t)辆37装载机台18交通工具车辆1三、人员配备为了提高工作效率,加强施工过程质量控制,我单位建立项目管理组织机构,并加强施工现场、后台等人员配置及分工,定岗定员,专人负责
现场人员配置:现场工长1名,施工现场管理人员1名,质检工程师1名,测量工程师1名,试验工程师1名,试验员1名,测工2名,机手5名,普工6名(,摊铺机前后平料4人,碾压辅助2人)运输车队:队长1名,司机3名,运输车辅助工人2人拌和站人员配置:站长1名,拌和站操作手3人,装载机机手1名
四、沥青路面施工工艺1施工工序:准备工作→拌和→运输→摊铺→碾压(一)准备工作1、下承层检查及工作面清扫下承层,用于沥青路面施工前准备好工作面
2、测量放样:成立专门测量组,负责路面的平面控制及高程厚度检测
3、生产配合比的确定热拌沥青混合料配合比设计分三阶段进行:目标配合比设计、生产配合比设计、生产配合比验证
采用马歇尔试验配合比设计方法,确定沥青混合料的材料品种及配合比、矿料级配、最佳沥青用量
在拌制沥青混合料和摊铺沥青混合料之前,根据确定的配合比进行试拌
试拌时对所有的各种矿料和沥青应严格计量,通过试拌和抽样检验确定适宜的沥青用量,拌和时间,矿料和沥青加热温度,以及沥青混合料出厂的温度
对试拌的沥青混合料进行试验之后,选定最佳的生产配合比

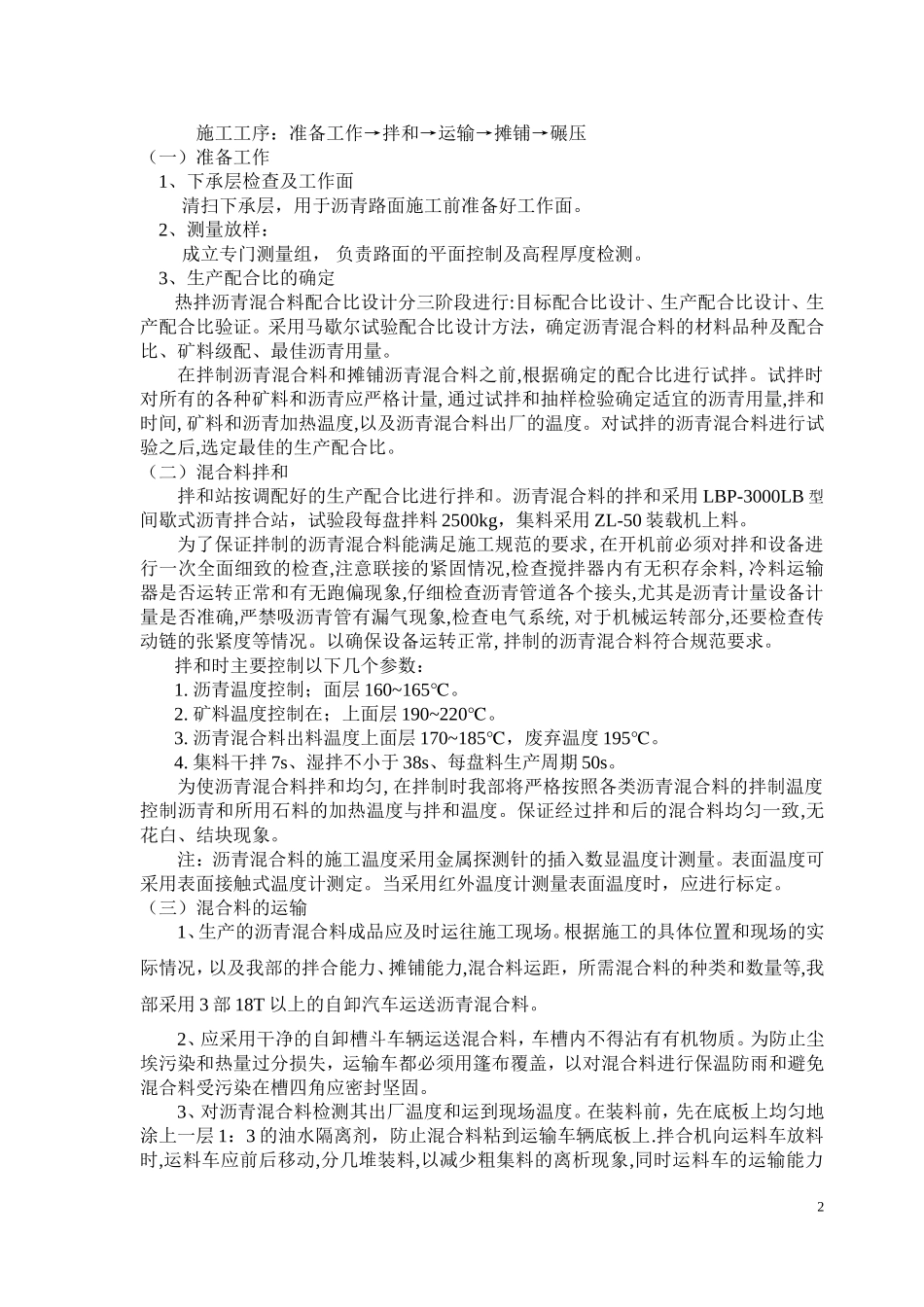

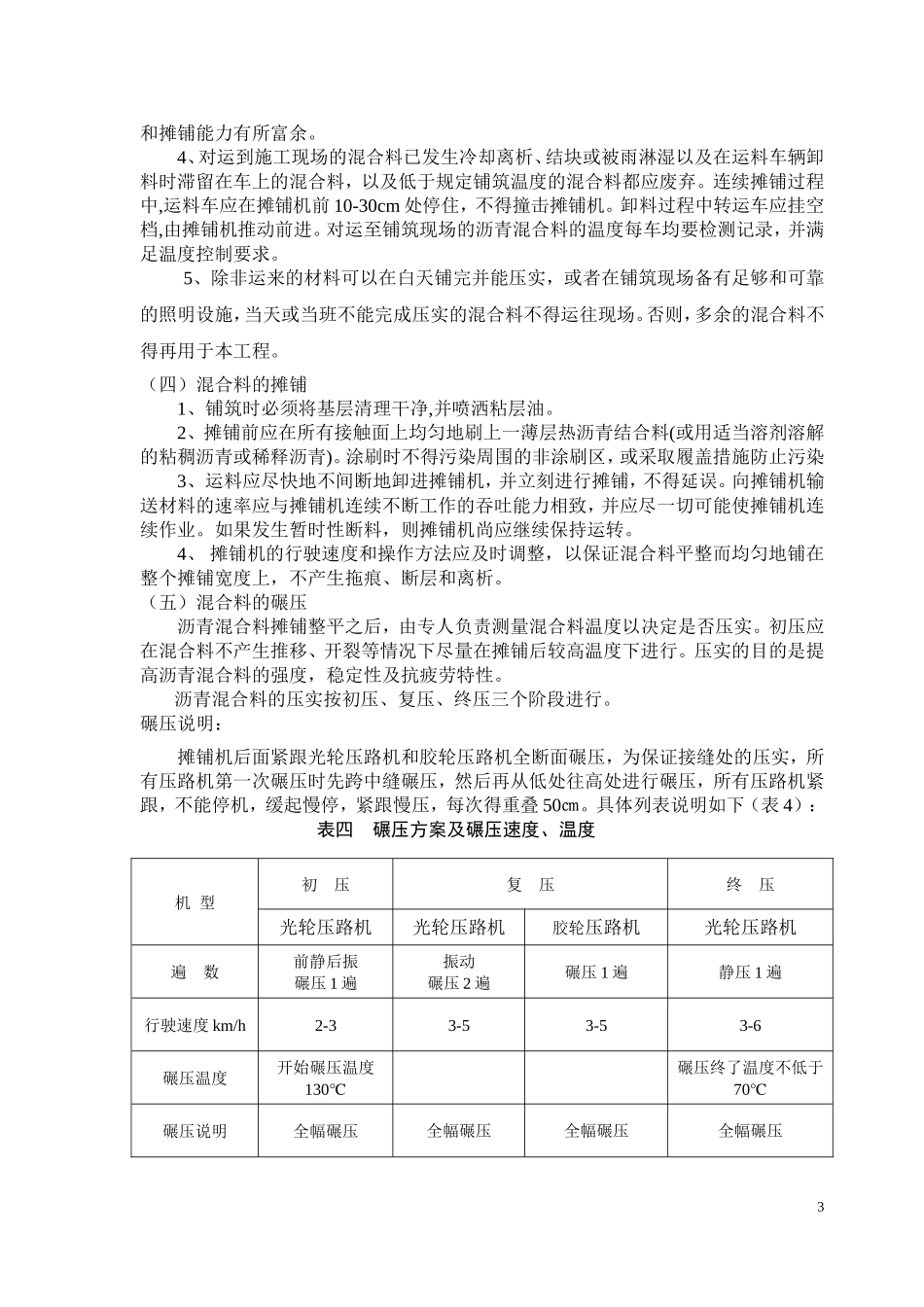

(二)混合料拌
