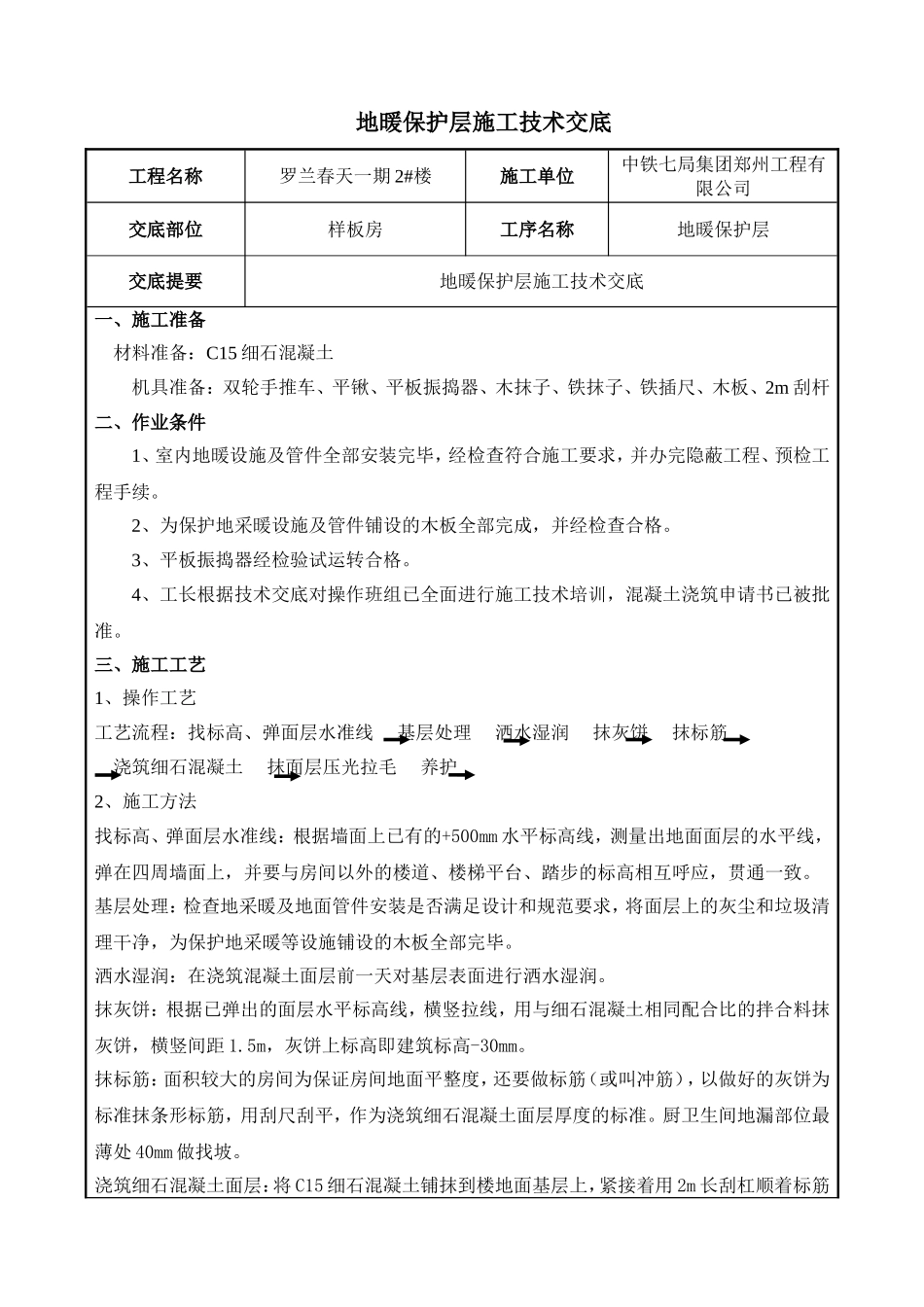

地暖保护层施工技术交底工程名称罗兰春天一期2#楼施工单位中铁七局集团郑州工程有限公司交底部位样板房工序名称地暖保护层交底提要地暖保护层施工技术交底一、施工准备材料准备:C15细石混凝土机具准备:双轮手推车、平锹、平板振捣器、木抹子、铁抹子、铁插尺、木板、2m刮杆二、作业条件1、室内地暖设施及管件全部安装完毕,经检查符合施工要求,并办完隐蔽工程、预检工程手续
2、为保护地采暖设施及管件铺设的木板全部完成,并经检查合格
3、平板振捣器经检验试运转合格
4、工长根据技术交底对操作班组已全面进行施工技术培训,混凝土浇筑申请书已被批准
三、施工工艺1、操作工艺工艺流程:找标高、弹面层水准线基层处理洒水湿润抹灰饼抹标筋浇筑细石混凝土抹面层压光拉毛养护2、施工方法找标高、弹面层水准线:根据墙面上已有的+500mm水平标高线,测量出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相互呼应,贯通一致
基层处理:检查地采暖及地面管件安装是否满足设计和规范要求,将面层上的灰尘和垃圾清理干净,为保护地采暖等设施铺设的木板全部完毕
洒水湿润:在浇筑混凝土面层前一天对基层表面进行洒水湿润
抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与细石混凝土相同配合比的拌合料抹灰饼,横竖间距1
5m,灰饼上标高即建筑标高-30mm
抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准
厨卫生间地漏部位最薄处40mm做找坡
浇筑细石混凝土面层:将C15细石混凝土铺抹到楼地面基层上,紧接着用2m长刮杠顺着标筋地暖保护层施工技术交底工程名称罗兰春天一期2#楼施工单位中铁七局集团郑州工程有限公司交底部位样板房工序名称地暖保护层交底提要地暖保护层施工技术交底刮平,操作时均要从房间内往外退着走

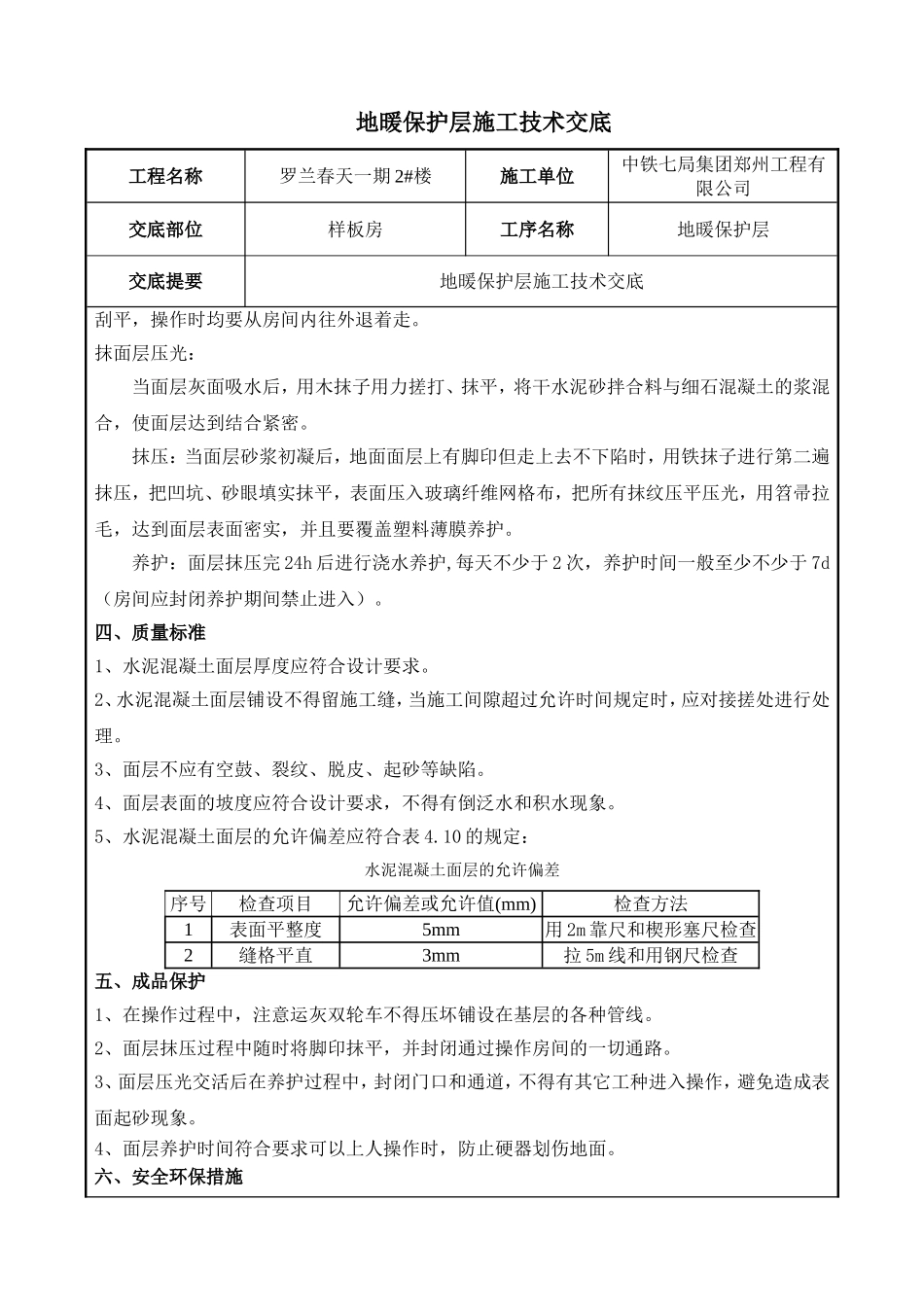

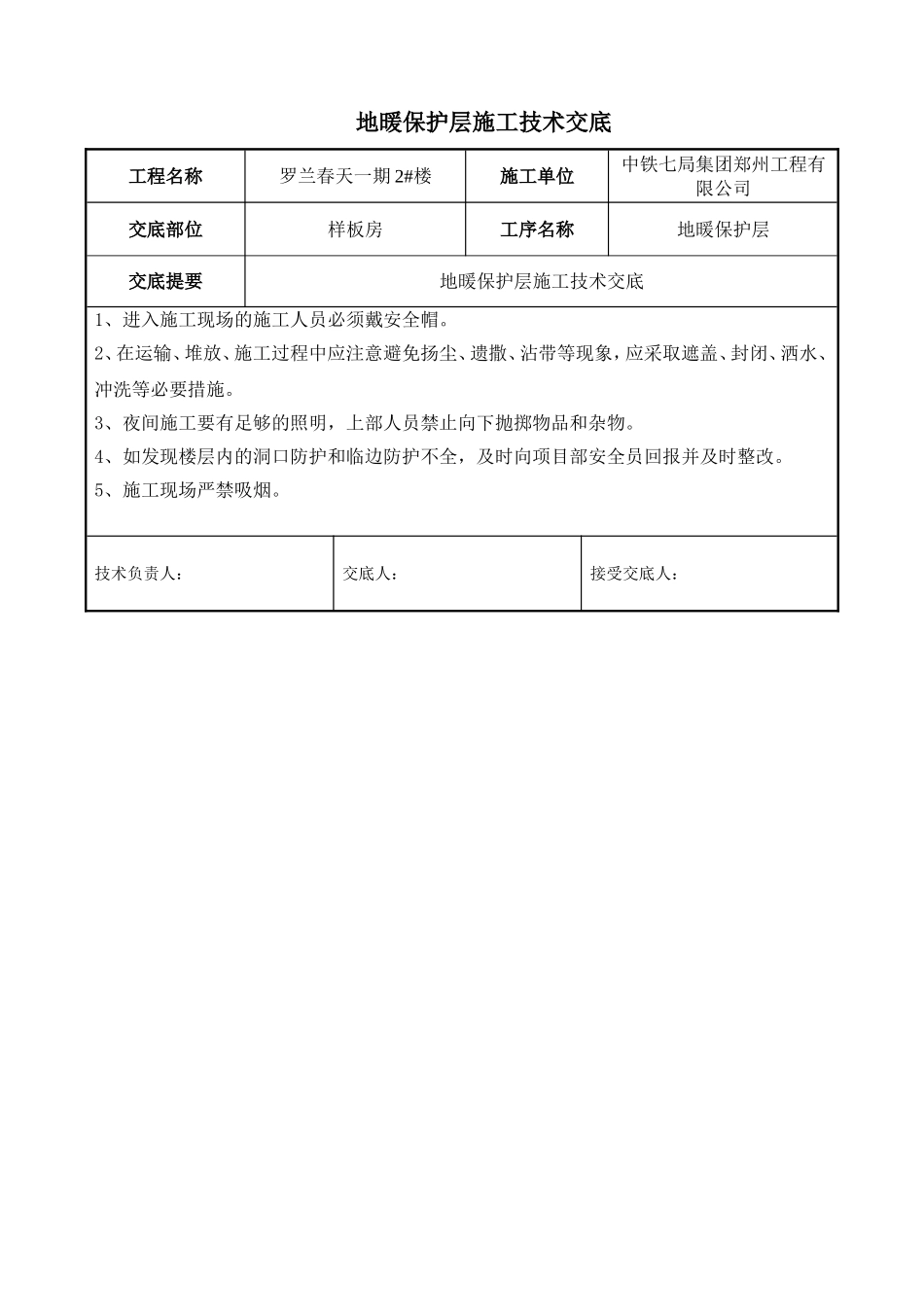

抹面层压光:
