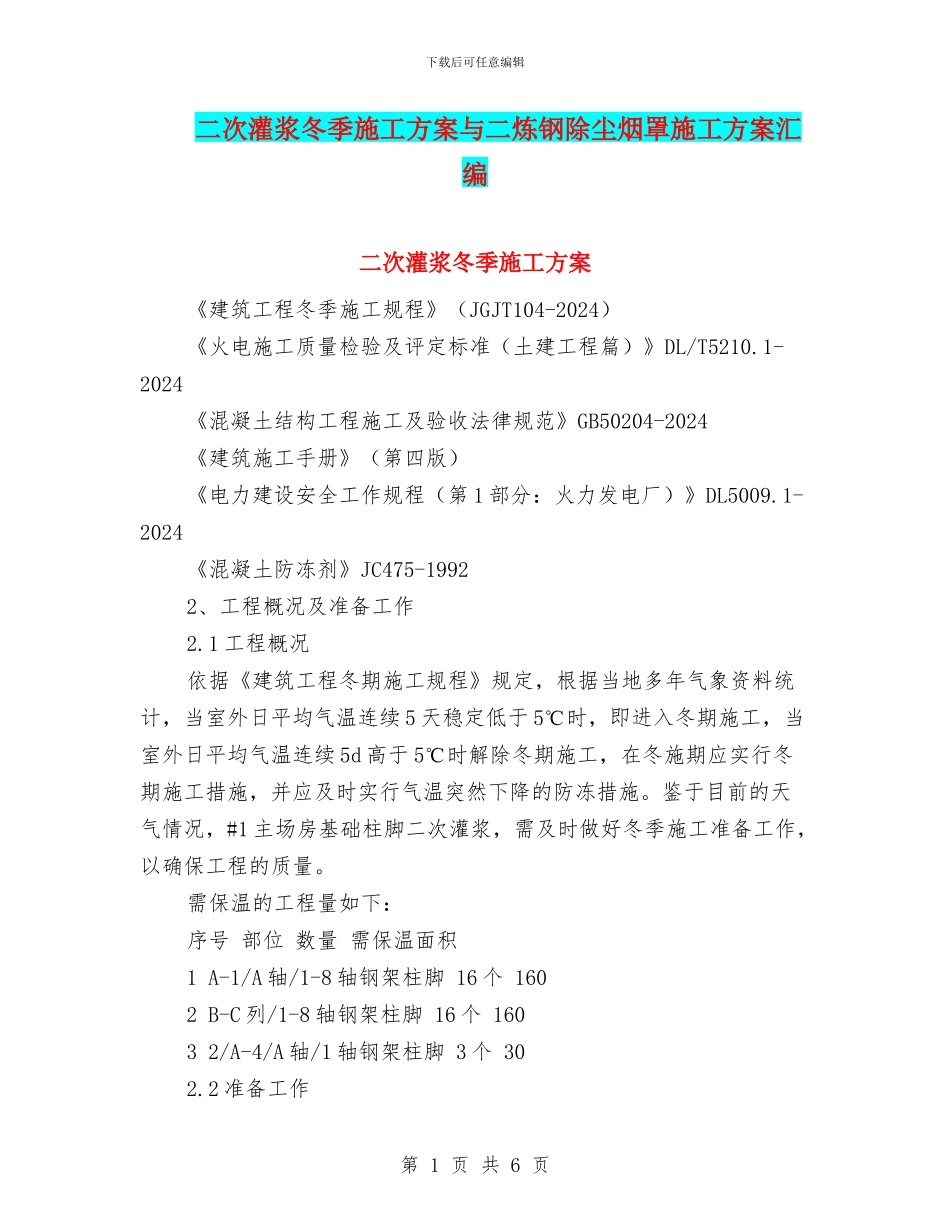

下载后可任意编辑二次灌浆冬季施工方案与二炼钢除尘烟罩施工方案汇编二次灌浆冬季施工方案《建筑工程冬季施工规程》(JGJT104-2024)《火电施工质量检验及评定标准(土建工程篇)》DL/T5210
1-2024《混凝土结构工程施工及验收法律规范》GB50204-2024《建筑施工手册》(第四版)《电力建设安全工作规程(第1部分:火力发电厂)》DL5009
1-2024《混凝土防冻剂》JC475-19922、工程概况及准备工作2
1工程概况依据《建筑工程冬期施工规程》规定,根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃时,即进入冬期施工,当室外日平均气温连续5d高于5℃时解除冬期施工,在冬施期应实行冬期施工措施,并应及时实行气温突然下降的防冻措施
鉴于目前的天气情况,#1主场房基础柱脚二次灌浆,需及时做好冬季施工准备工作,以确保工程的质量
需保温的工程量如下:序号部位数量需保温面积1A-1/A轴/1-8轴钢架柱脚16个1602B-C列/1-8轴钢架柱脚16个16032/A-4/A轴/1轴钢架柱脚3个302

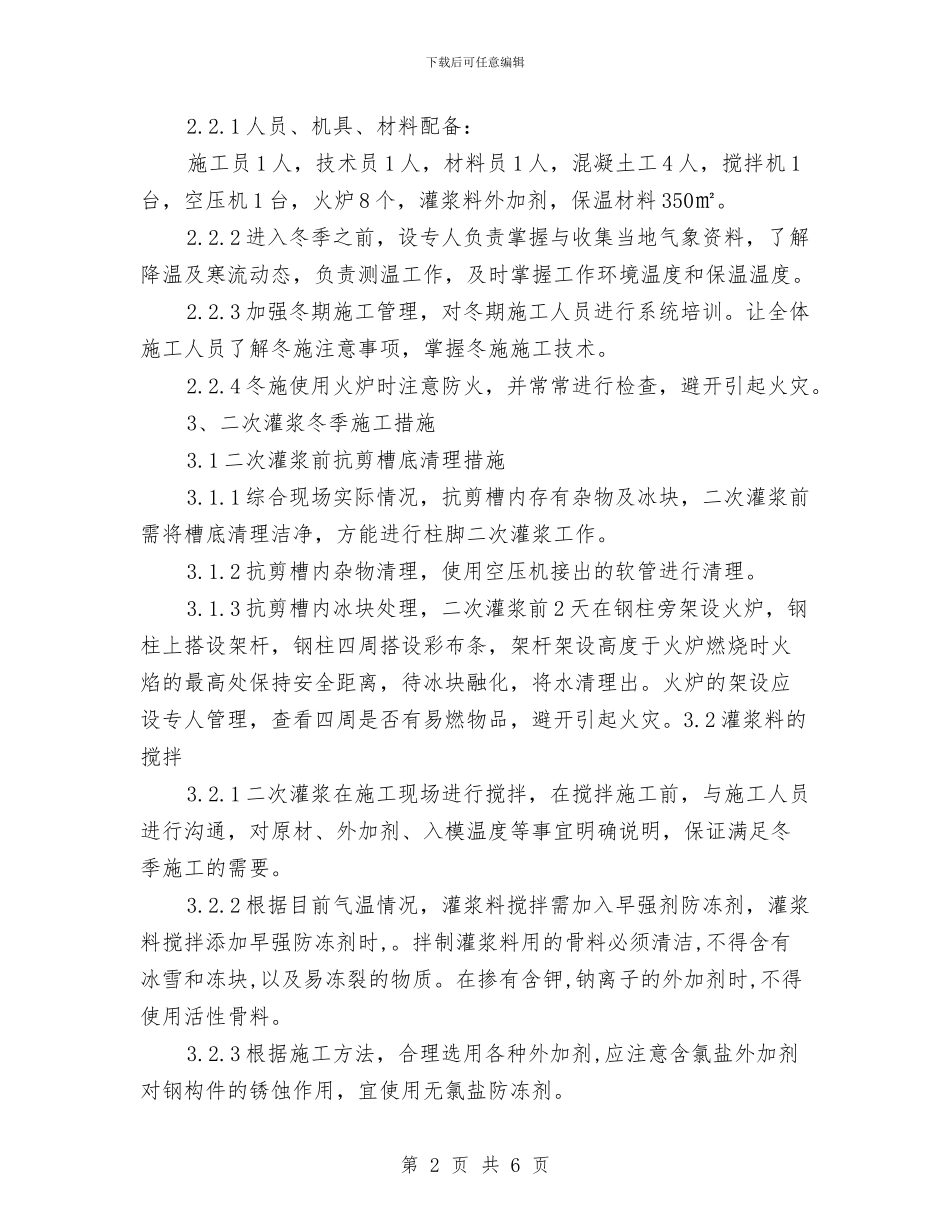

2准备工作第1页共6页下载后可任意编辑2
1人员、机具、材料配备:施工员1人,技术员1人,材料员1人,混凝土工4人,搅拌机1台,空压机1台,火炉8个,灌浆料外加剂,保温材料350㎡
2进入冬季之前,设专人负责掌握与收集当地气象资料,了解降温及寒流动态,负责测温工作,及时掌握工作环境温度和保温温度
3加强冬期施工管理,对冬期施工人员进行系统培训
让全体施工人员了解冬施注意事项,掌握冬施施工技术
4冬施使用火炉时注意防火,并常常进行检查,避开引起火灾

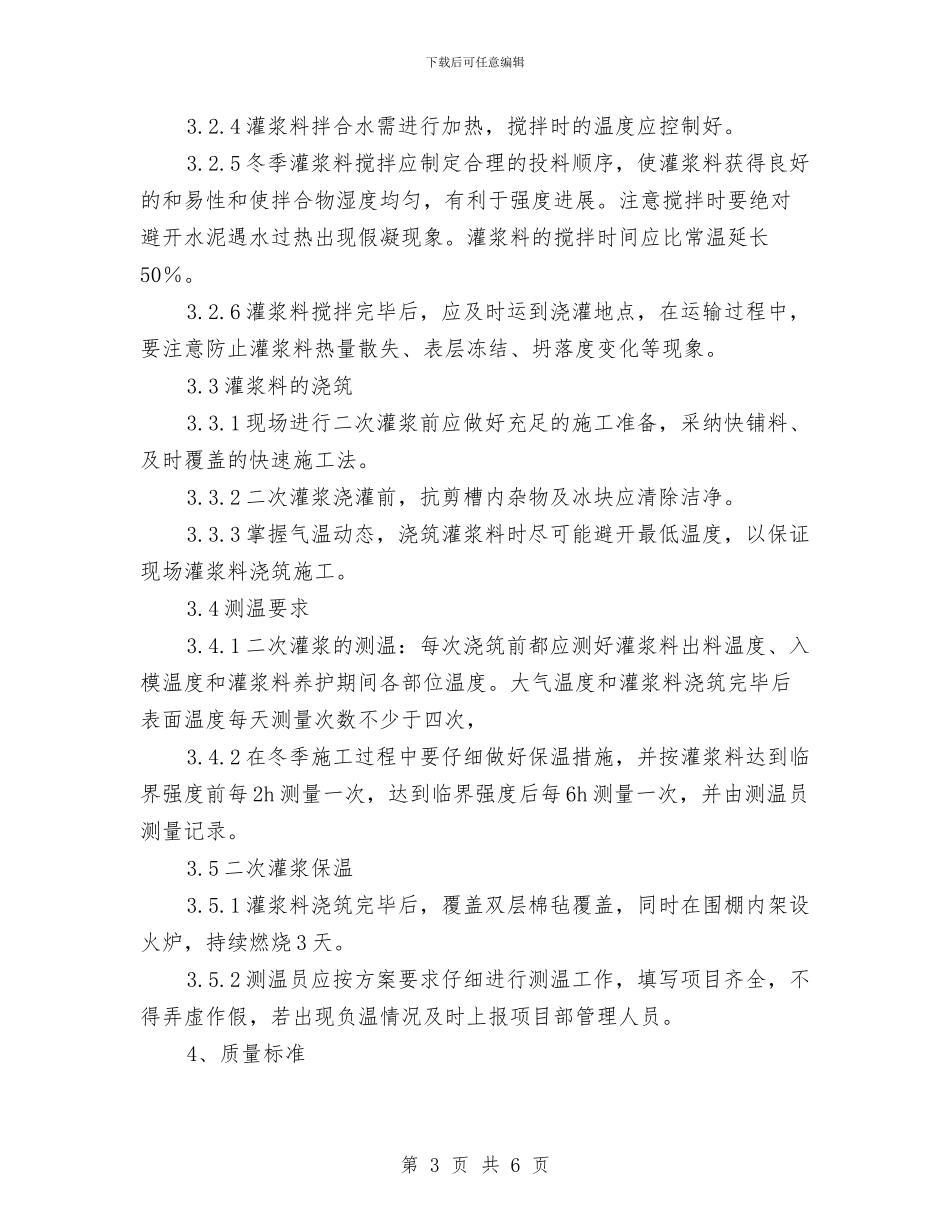

3、二次灌浆冬季施工措施3
1二次灌浆前抗剪槽底清理措施3
1综合现场实际情况,抗剪槽内存有杂物及冰块,二次灌浆前需将槽底清理洁净,方能进行柱脚二次灌浆工作
2抗剪槽内杂物清
