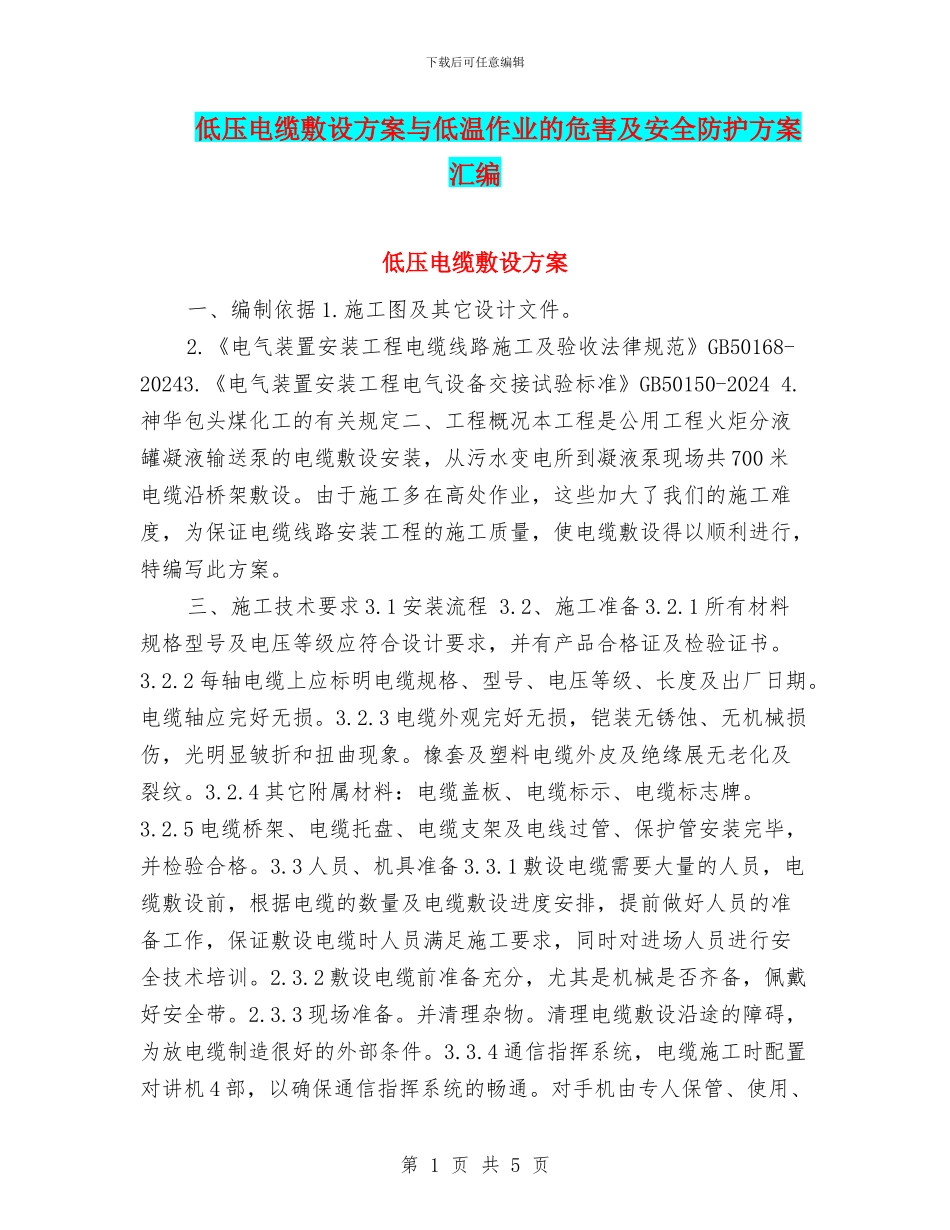

下载后可任意编辑低压电缆敷设方案与低温作业的危害及安全防护方案汇编低压电缆敷设方案一、编制依据1
施工图及其它设计文件
《电气装置安装工程电缆线路施工及验收法律规范》GB50168-20243
《电气装置安装工程电气设备交接试验标准》GB50150-20244
神华包头煤化工的有关规定二、工程概况本工程是公用工程火炬分液罐凝液输送泵的电缆敷设安装,从污水变电所到凝液泵现场共700米电缆沿桥架敷设
由于施工多在高处作业,这些加大了我们的施工难度,为保证电缆线路安装工程的施工质量,使电缆敷设得以顺利进行,特编写此方案
三、施工技术要求3
1安装流程3
2、施工准备3
1所有材料规格型号及电压等级应符合设计要求,并有产品合格证及检验证书
2每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期
电缆轴应完好无损
3电缆外观完好无损,铠装无锈蚀、无机械损伤,光明显皱折和扭曲现象
橡套及塑料电缆外皮及绝缘展无老化及裂纹
4其它附属材料:电缆盖板、电缆标示、电缆标志牌
5电缆桥架、电缆托盘、电缆支架及电线过管、保护管安装完毕,并检验合格
3人员、机具准备3
1敷设电缆需要大量的人员,电缆敷设前,根据电缆的数量及电缆敷设进度安排,提前做好人员的准备工作,保证敷设电缆时人员满足施工要求,同时对进场人员进行安全技术培训
2敷设电缆前准备充分,尤其是机械是否齐备,佩戴好安全带
清理电缆敷设沿途的障碍,为放电缆制造很好的外部条件
4通信指挥系统,电缆施工时配置对讲机4部,以确保通信指挥系统的畅通
对手机由专人保管、使用、第1页共5页下载后可任意编辑充电,保证电缆敷设时能可靠使用
4操作工艺3
1电缆敷设准备工作:3
1施工前应对电线进行详细检查;规格、型号、截面、电压等级均符合设计要
