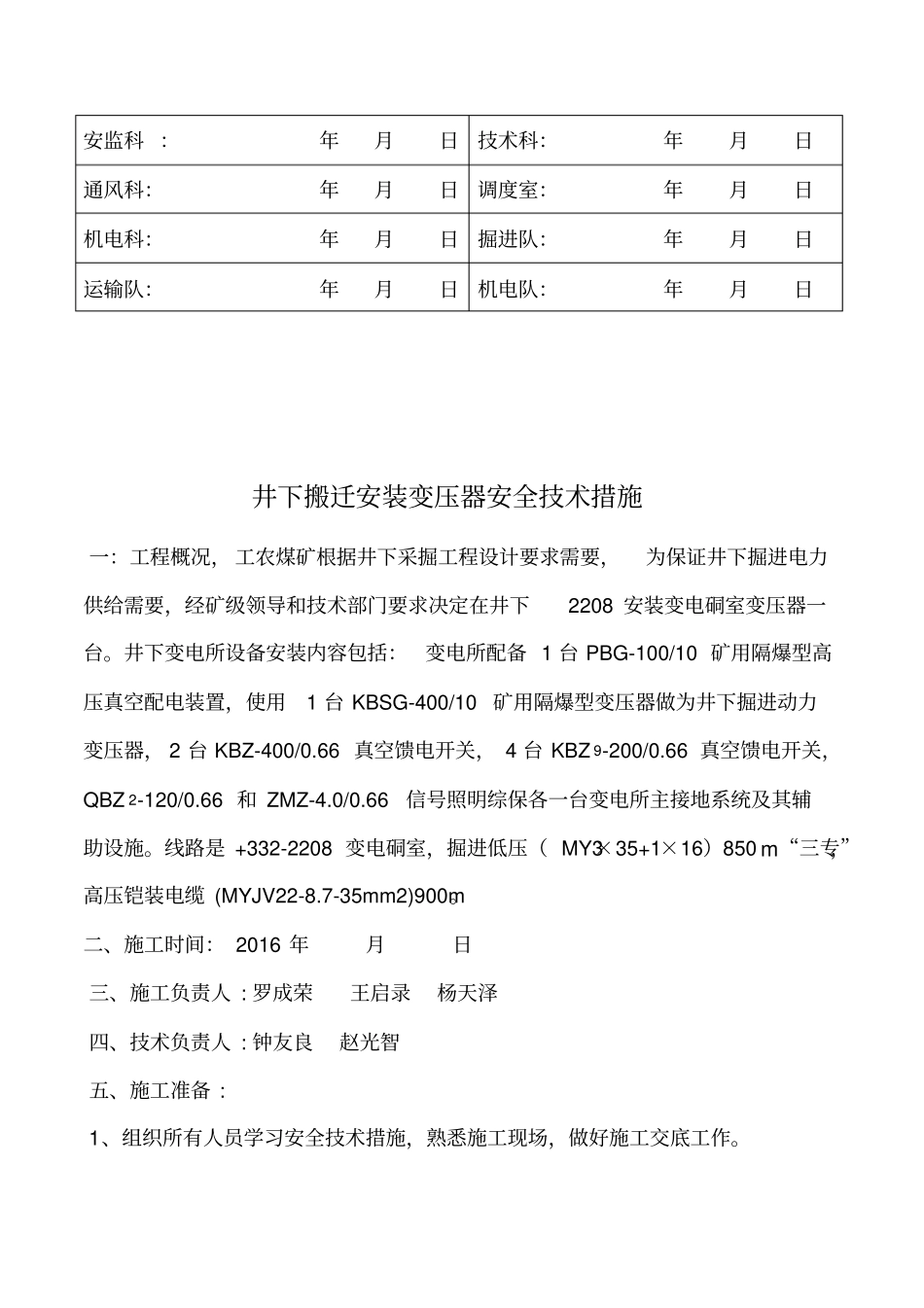

连界工农煤业有限公司关于井下+332-2208硐室变压器搬迁及安装安全技术措施矿长:总工:安全矿长:生产矿长:机电矿长:编制:编制时间:二零一六年七月二十日煤矿会审表意见会审单位及负责人签字:安监科:年月日技术科:年月日通风科:年月日调度室:年月日机电科:年月日掘进队:年月日运输队:年月日机电队:年月日井下搬迁安装变压器安全技术措施一:工程概况,工农煤矿根据井下采掘工程设计要求需要,为保证井下掘进电力供给需要,经矿级领导和技术部门要求决定在井下2208安装变电硐室变压器一台
井下变电所设备安装内容包括:变电所配备1台PBG-100/10矿用隔爆型高压真空配电装置,使用1台KBSG-400/10矿用隔爆型变压器做为井下掘进动力变压器,2台KBZ-400/0
66真空馈电开关,4台KBZ9-200/0
66真空馈电开关,QBZ2-120/0
66和ZMZ-4
66信号照明综保各一台变电所主接地系统及其辅助设施
线路是+332-2208变电硐室,掘进低压(MY3×35+1×16)850m“三专”,高压铠装电缆(MYJV22-8
7-35mm2)900m
二、施工时间:2016年月日三、施工负责人:罗成荣王启录杨天泽四、技术负责人:钟友良赵光智五、施工准备:1、组织所有人员学习安全技术措施,熟悉施工现场,做好施工交底工作
2、施工所需设备要提前到位,依据相关技术资料要求,对到位的设备进行检查,确保满足施工要求
1)掘进队组织人员提前在地面清理高压铠装电缆(MYJV22-8
7-35mm2)900m,机电科组织对电缆进行检测,符合规定要求方能批准入装车井
2)铠装电缆要用专用制作的材料车装车,用软袋加铁丝进行紧固,装车高度不能错过车架的2/3,宽度不能超过0
2m窜车个数不能超过4-5个,主井龙坡下放速度不得超过0
其它要求安装《煤矿规程》标准执行
3)掘进队组织人
