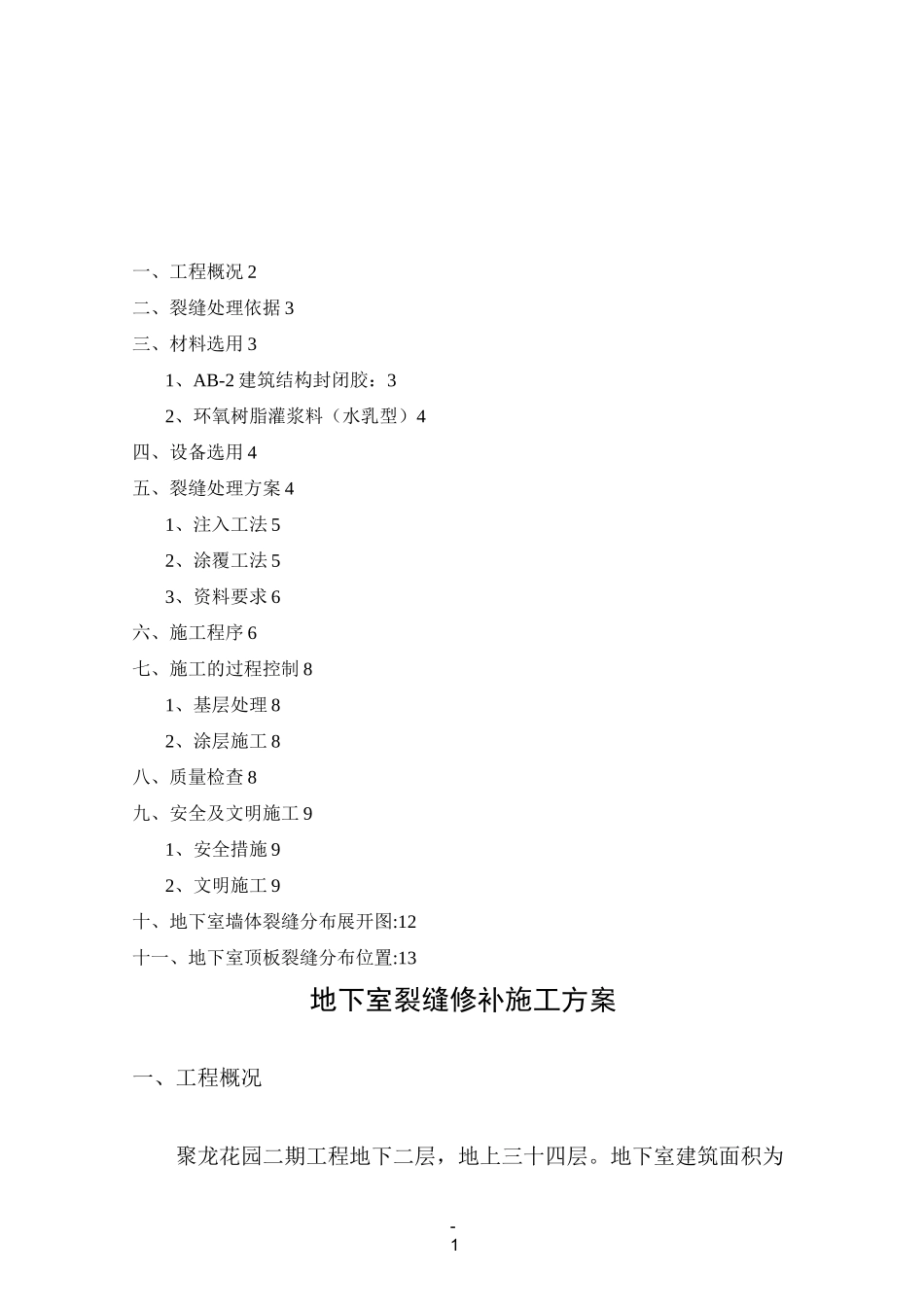

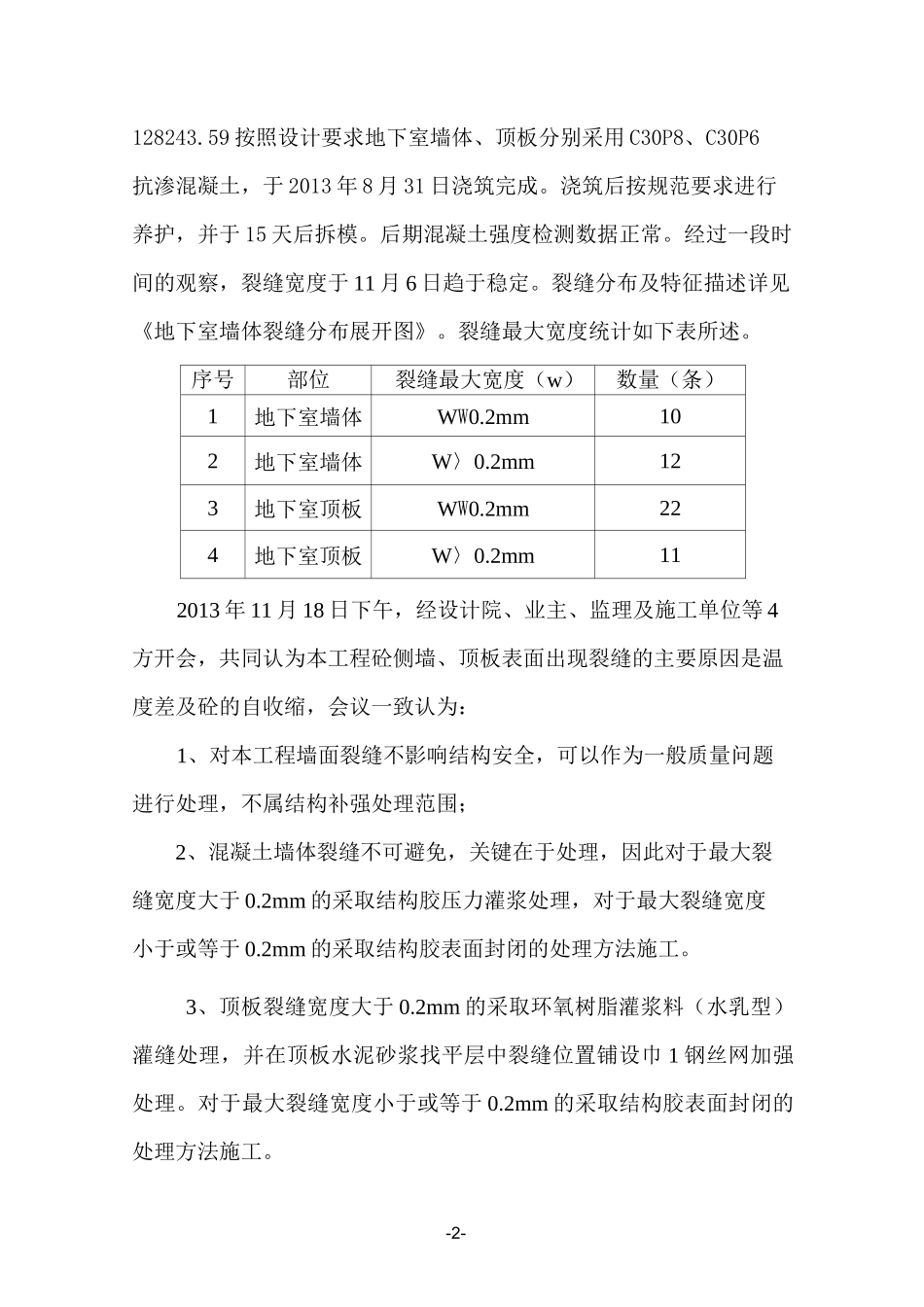

-1一、工程概况2二、裂缝处理依据3三、材料选用31、AB-2建筑结构封闭胶:32、环氧树脂灌浆料(水乳型)4四、设备选用4五、裂缝处理方案41、注入工法52、涂覆工法53、资料要求6六、施工程序6七、施工的过程控制81、基层处理82、涂层施工8八、质量检查8九、安全及文明施工91、安全措施92、文明施工9十、地下室墙体裂缝分布展开图:12十一、地下室顶板裂缝分布位置:13地下室裂缝修补施工方案一、工程概况聚龙花园二期工程地下二层,地上三十四层。地下室建筑面积为-2-128243.59按照设计要求地下室墙体、顶板分别采用C30P8、C30P6抗渗混凝土,于2013年8月31日浇筑完成。浇筑后按规范要求进行养护,并于15天后拆模。后期混凝土强度检测数据正常。经过一段时间的观察,裂缝宽度于11月6日趋于稳定。裂缝分布及特征描述详见《地下室墙体裂缝分布展开图》。裂缝最大宽度统计如下表所述。序号部位裂缝最大宽度(w)数量(条)1地下室墙体WW0.2mm102地下室墙体W〉0.2mm123地下室顶板WW0.2mm224地下室顶板W〉0.2mm112013年11月18日下午,经设计院、业主、监理及施工单位等4方开会,共同认为本工程砼侧墙、顶板表面出现裂缝的主要原因是温度差及砼的自收缩,会议一致认为:1、对本工程墙面裂缝不影响结构安全,可以作为一般质量问题进行处理,不属结构补强处理范围;2、混凝土墙体裂缝不可避免,关键在于处理,因此对于最大裂缝宽度大于0.2mm的采取结构胶压力灌浆处理,对于最大裂缝宽度小于或等于0.2mm的采取结构胶表面封闭的处理方法施工。3、顶板裂缝宽度大于0.2mm的采取环氧树脂灌浆料(水乳型)灌缝处理,并在顶板水泥砂浆找平层中裂缝位置铺设巾1钢丝网加强处理。对于最大裂缝宽度小于或等于0.2mm的采取结构胶表面封闭的处理方法施工。-3-4、裂缝修补必须请有资质的专业队伍施工,并协同业主和监理做好各项质量控制工作。据此,现编制《地下室裂缝修补施工方案》如下。二、裂缝处理依据1、GB50108—2008《地下工程防水技术规范》2、GB50208—2011《地下防水工程质量验收规范》3、2013年11月18日关于地下室顶板、侧墙裂缝以及安装预埋样板存在相关问题的讨论专题会议纪要三、材料选用1、AB-2建筑结构封闭胶:该产品具有①固结体抗压强度高,粘结力强,具有补强、加固封闭作用。②施工工艺简单不受结构形状限制。③化学稳定性好、耐腐蚀、耐侯性好。其主要技术参数如下表所示。项目指标固化时间hW24粘结强度Mpa$3.0抗拉强度Mpa$10.00抗压强度Mpa$40抗折强度Mpa$5.02、环氧树脂灌浆料(水乳型)该产品具有①强度高,粘结力强,收缩小,室温固化,化学稳-4-定性好。②稠度低,可灌性好、渗透力强,对细小裂缝有较好的渗入能力。③使用范围广,具有补强、加固、堵漏、防腐的功能。其主要技术参数如下表所示。项目指标外观棕色液体初始粘度Pa.s10〜20x10-3固化时间hW72抗拉强度Mpa$8抗压强度Mpa$40粘结强度Mpa$2.0四、设备选用本工程采用YJ型自动压力灌浆器,该设备具有直观、稳定、操作质量可靠、简单等特点,其起始注入压力0.6Mpa。五、裂缝处理方案依据2013年11月18日关于裂缝定性的会议精神,对宽度〉0.2mm以上的裂缝,采用注入工法;对宽度W0.2mm的裂缝,则采用涂覆工法。1、注入工法钢筋砼裂缝注入工法处理的工艺程序包括:裂缝清理、埋设注浆咀、封缝、密封检查、配置浆液、灌浆、封孔。a、裂缝清理及埋设注浆咀-5-用钢丝刷沿缝进行表面刷毛和清洁处理,然后骑缝用AB-2建筑结构补强封闭胶腻子粘贴注浆嘴。埋设间距约为300mm~600mm。b、封缝处理用钢丝刷沿缝进行表面刷毛和清洁处理,然后骑缝用AB-2建筑结构补强封闭胶密封。c、配制浆液根据裂缝宽度、使用部位的不同配制环氧树脂灌浆料(水乳型)。d、灌浆采用YJ自动压力注浆器注浆,一次可装AB-2胶量50g,有效注入量40g,—次注入不足时可继续补充。确定AB-2胶的注入量可根据裂缝宽、深、长度计算,根据经验,实际需用灌浆AB-2胶约为理论量的2-5倍。注浆顺序由下而上,注浆以临近注浆嘴(排气口)冒浆为止,然后封堵此排气口,继续注浆至所有排气口封堵完时取下注浆器,用堵头塞住注浆嘴。施工过程中应认真填写记录,详见附表1。2、涂覆工...
