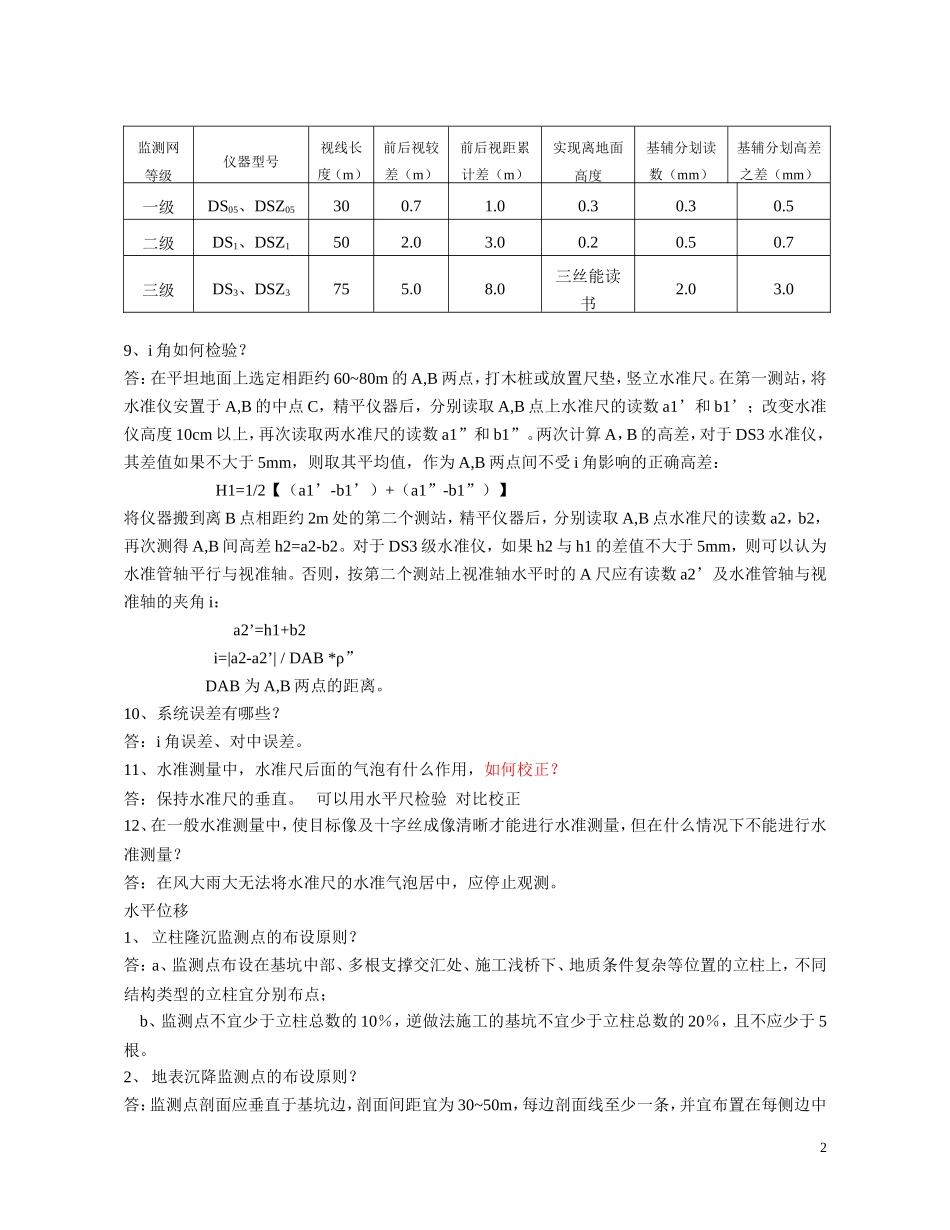

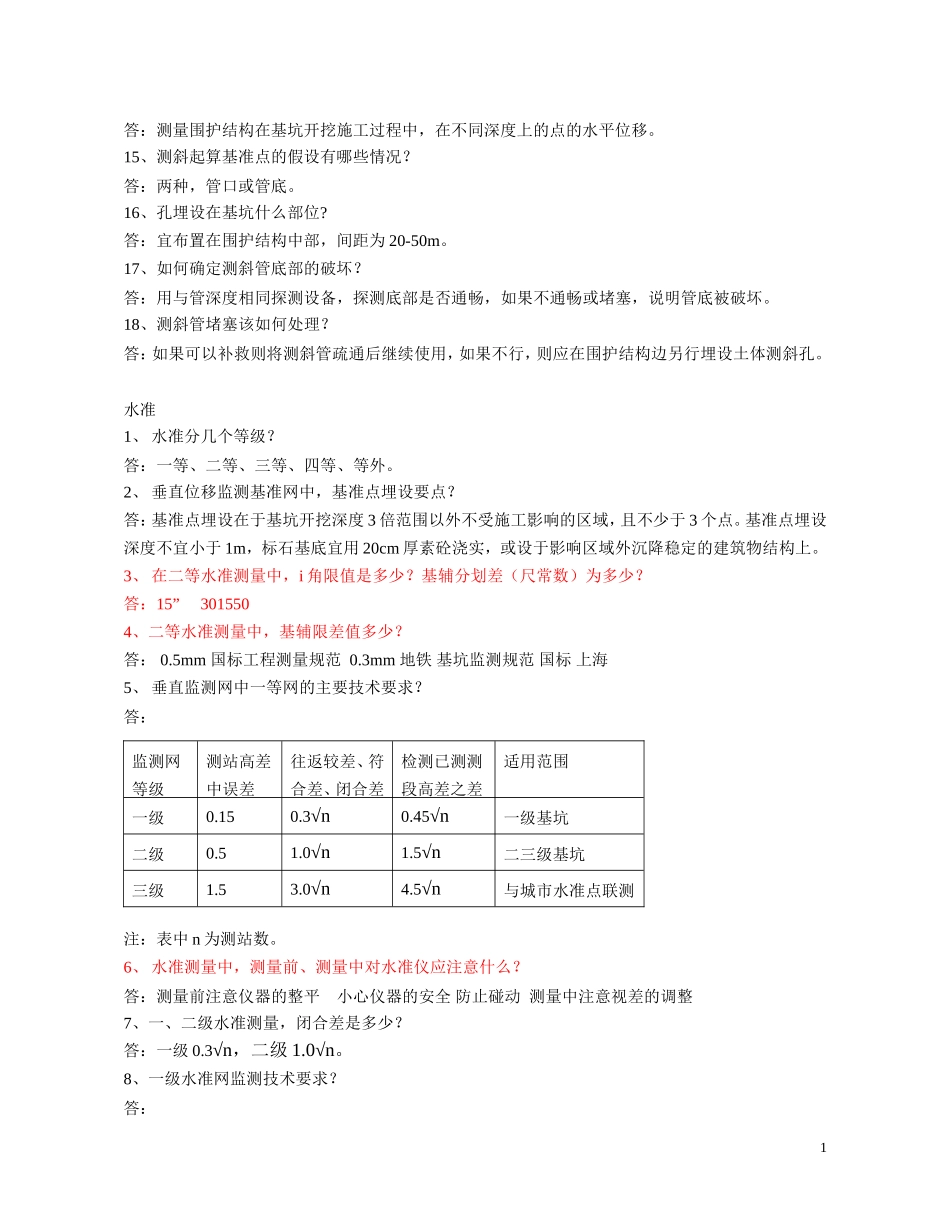

协会监测操作考试问题汇总测斜:1、安装过程测斜管接头处的处理方法
答:将测斜管用束节连接在一起,接管时除了槽口对齐外,还应检查内槽口是否对齐
接口处用螺丝将测斜管固定
之后做好接头防水,每个接口用防水胶布包扎严实,防止水泥浆渗入管内
2、测斜初始值是否为零
测斜测试过程简述
答:初始值不为零
开始正式测试时,将侧头导轮对准与所测位移方向一致的槽口,缓缓放至管底
待侧头与管内温度基本一致,显示仪读书稳定后开始监测,管口作为固定基点不变,测头按电缆上的刻度分划,匀速提升,每隔500mm读书一次,并作记录,直至测头提升至管口处
之后旋转180°,再按上述方法测量一次,以消除测斜仪自身的误差
3、测斜某一深度数据异常,可能是什么原因
答:探头划槽或者探头的位置不一致
4、夏冬两季现场测试应该注意什么问题
答:注意探头与管内温度差异
5、如何判断管底位移
答:以管顶作为基准点,从管口向管底计算变化曲线
将管底的测值与初始值相减计算出管底位移值
6、如果测斜管的倾斜角度为30°,则水平向位移值是多少
答:250mm7、测斜现场实测为何要按0°和180°分别施测
答:消除仪器自身误差
8、测斜探头需放至孔底5-10分钟,为什么
如何判断是否可以进行测试
答:为了使探头与孔内温度一致
当仪器显示器的读书稳定时,可以进行测试
9、如何测试测斜仪的性能
使用中如何保证测斜仪的安全
10、测斜管侧向变形的初始值测几测回
观测时测几测回
答:初始值测2-3个测回
观测时测1-2测回
11、测斜管的埋设深度要求
答:地下连续墙结构内的测斜管埋设深度应与地下墙深度相同
土体测斜监测点的测斜管埋深应大于基坑深度5-10m
12、测斜时槽口扭转如何处理
答:对两个方向的槽口进行测试,然后在同一深度取矢量和
13、初始值测试几测回
平均值如何取
答:测试2-3测回
在判定测斜孔已经稳定后,再进行2
