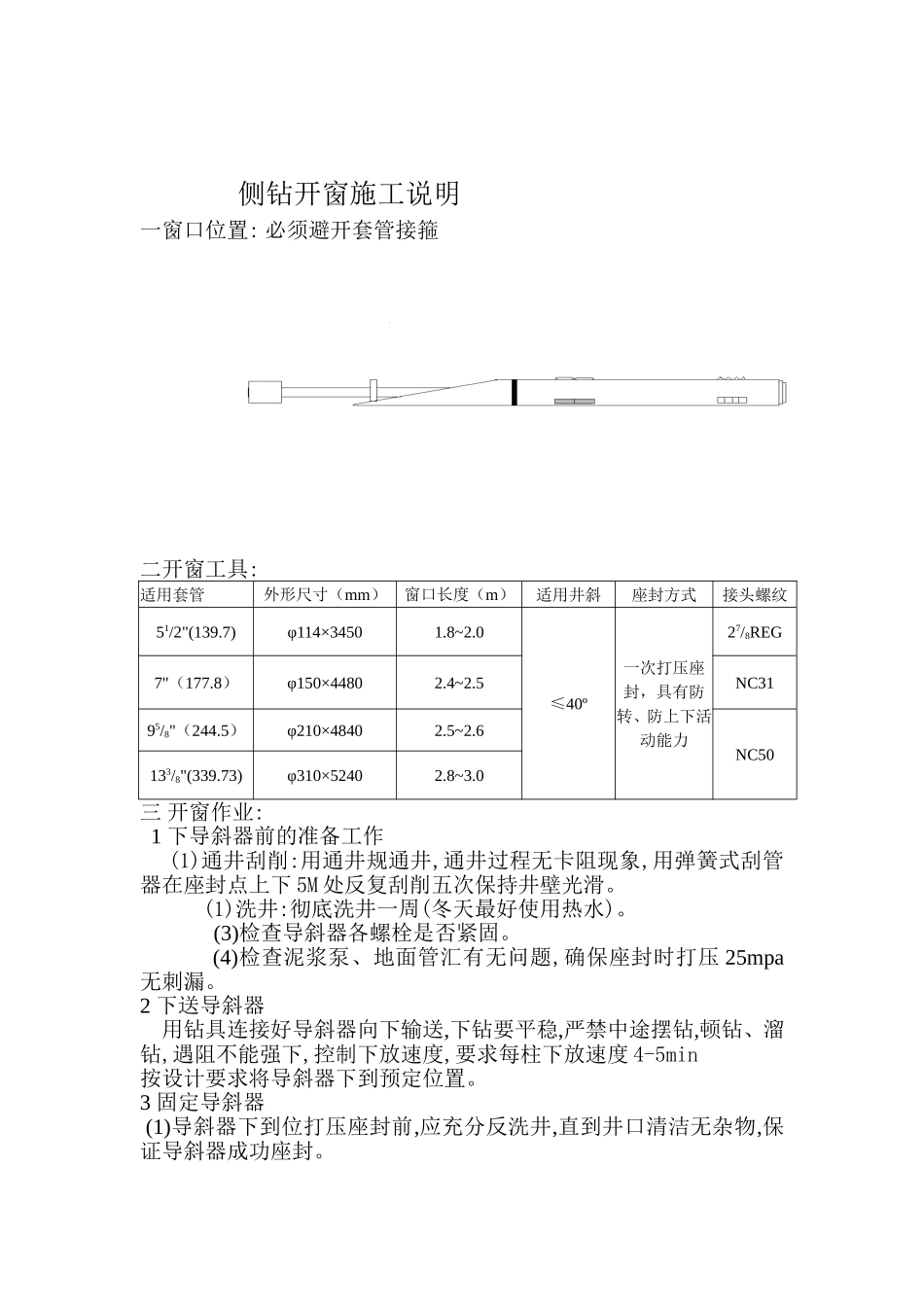

侧钻开窗施工说明一窗口位置:必须避开套管接箍二开窗工具:适用套管外形尺寸(mm)窗口长度(m)适用井斜座封方式接头螺纹51/2"(139
7)φ114×34501
0≤40º一次打压座封,具有防转、防上下活动能力27/8REG7"(177
8)φ150×44802
5NC3195/8"(244
5)φ210×48402
6NC50133/8"(339
73)φ310×52402
0三开窗作业:1下导斜器前的准备工作(1)通井刮削:用通井规通井,通井过程无卡阻现象,用弹簧式刮管器在座封点上下5M处反复刮削五次保持井壁光滑
(1)洗井:彻底洗井一周(冬天最好使用热水)
(3)检查导斜器各螺栓是否紧固
(4)检查泥浆泵、地面管汇有无问题,确保座封时打压25mpa无刺漏
2下送导斜器用钻具连接好导斜器向下输送,下钻要平稳,严禁中途摆钻,顿钻、溜钻,遇阻不能强下,控制下放速度,要求每柱下放速度4-5min按设计要求将导斜器下到预定位置
3固定导斜器(1)导斜器下到位打压座封前,应充分反洗井,直到井口清洁无杂物,保证导斜器成功座封
(2)反洗井后调整好导斜器工作面方位,接好方钻杆,用水泥车(泥浆泵)开泵打压
分三次进行,打压28-30mpa(导斜器20±2mpa即可座封),然后泄压为零
(3)丢手:再确认导斜器座封后,上提钻具10KN正转26-36圈左右倒扣后上提钻具不超过30KN即可丢手
丢手后再回探20―30KN确认导斜器是否封死,确认后起出钻具
4下铣锥开窗:(1)钻具组合复式开窗铣锥+30根加重钻杆+不同外径的钻杆,为保证开窗效果,每隔1000m加一个钻杆扶正器
(2)为保证铁屑充分携带反出泥浆粘度不低于50-60s

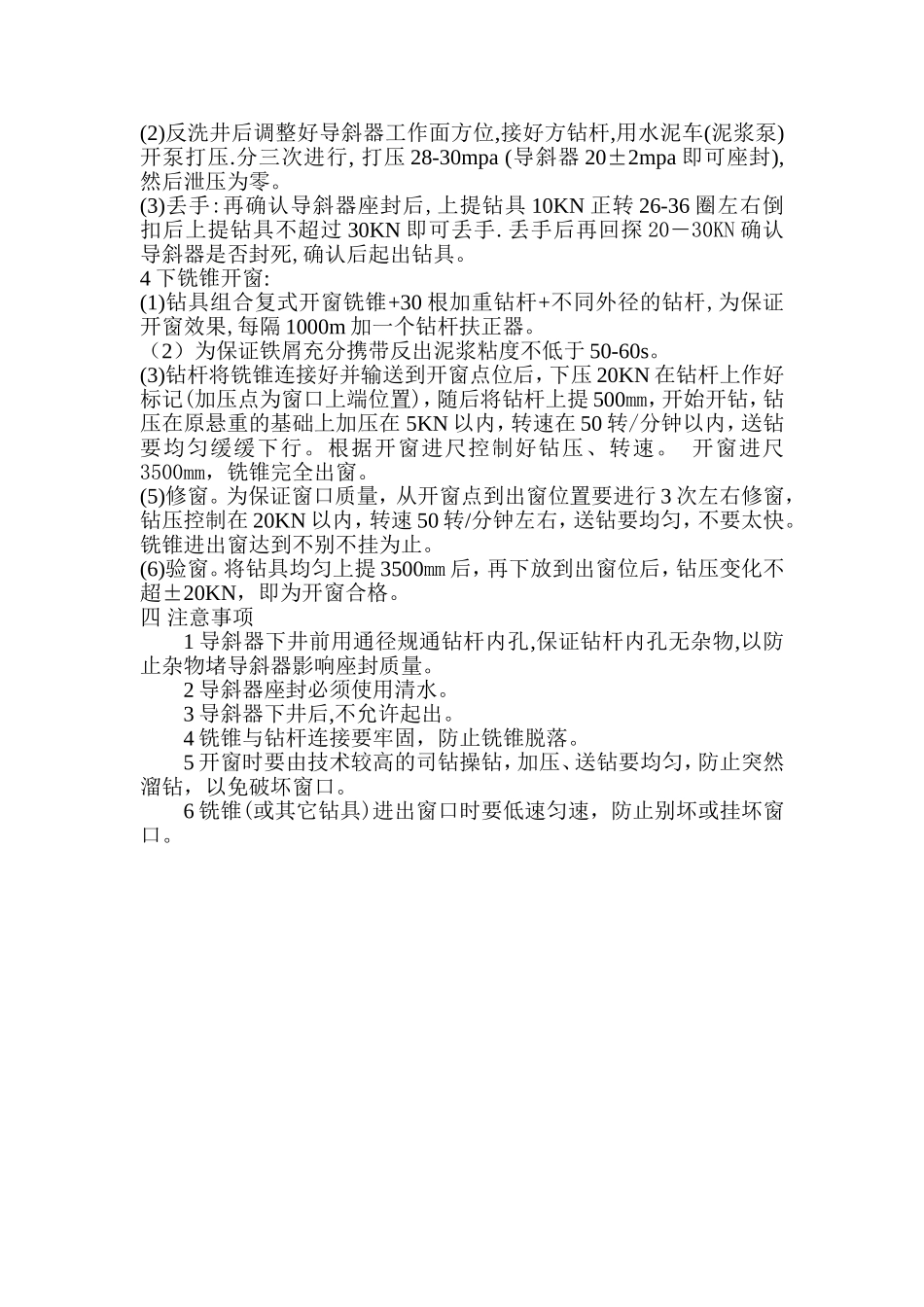

(3)钻杆将铣锥连接好并输送到开窗点位后,下压20KN在钻杆上作好标记(加压点为窗口上端位置),随后将钻杆上提500mm,开始开钻
