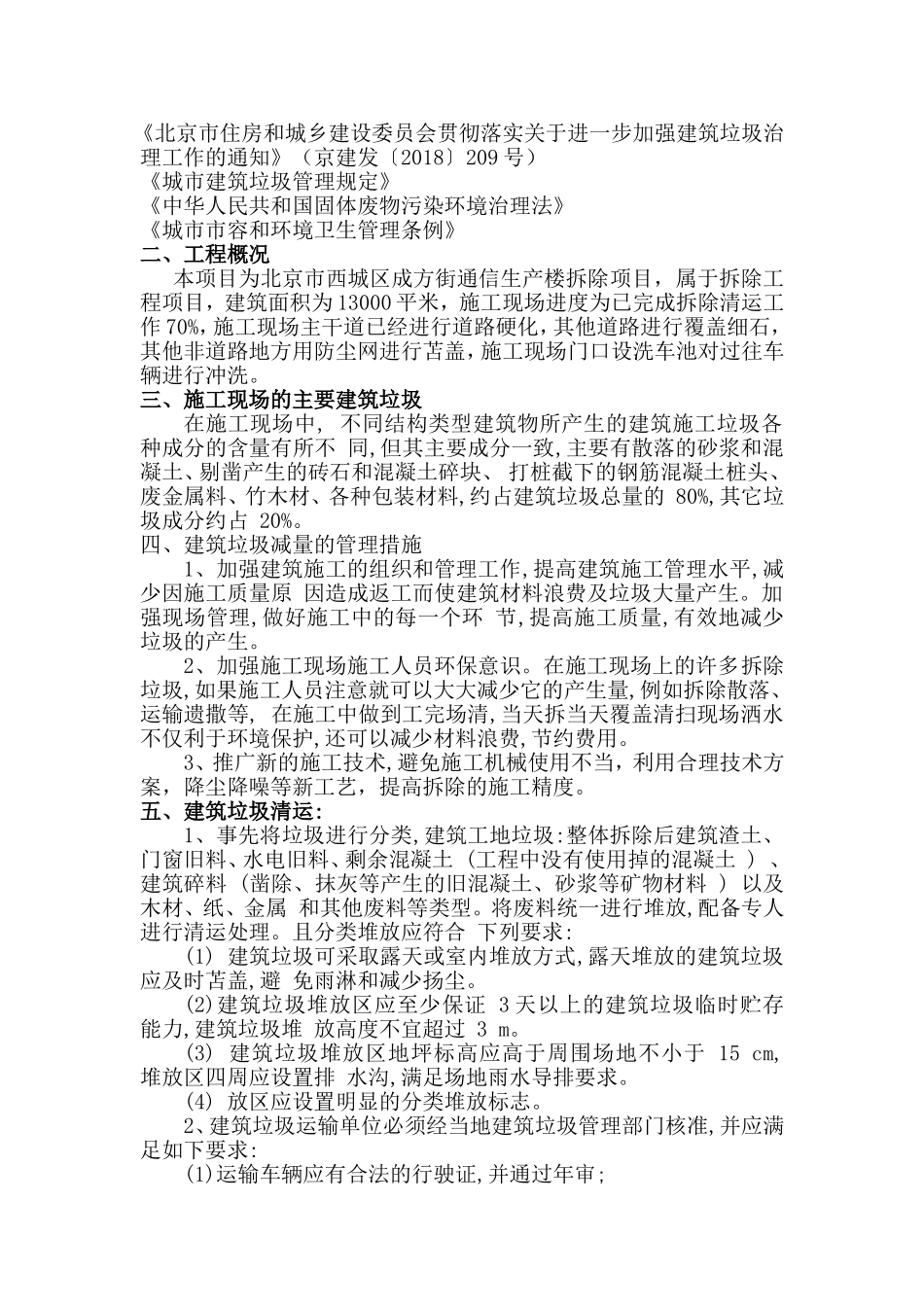

通信生产楼拆除项目建筑垃圾治理工作方案北京长丰源建设集团有限公司2018年4月10日一、编制依据《关于进一步加强建筑垃圾治理工作的通知》(京建法〔2018〕5号)《北京市住房和城乡建设委员会贯彻落实关于进一步加强建筑垃圾治理工作的通知》(京建发〔2018〕209号)《城市建筑垃圾管理规定》《中华人民共和国固体废物污染环境治理法》《城市市容和环境卫生管理条例》二、工程概况本项目为北京市西城区成方街通信生产楼拆除项目,属于拆除工程项目,建筑面积为13000平米,施工现场进度为已完成拆除清运工作70%,施工现场主干道已经进行道路硬化,其他道路进行覆盖细石,其他非道路地方用防尘网进行苫盖,施工现场门口设洗车池对过往车辆进行冲洗
三、施工现场的主要建筑垃圾在施工现场中,不同结构类型建筑物所产生的建筑施工垃圾各种成分的含量有所不同,但其主要成分一致,主要有散落的砂浆和混凝土、剔凿产生的砖石和混凝土碎块、打桩截下的钢筋混凝土桩头、废金属料、竹木材、各种包装材料,约占建筑垃圾总量的80%,其它垃圾成分约占20%
四、建筑垃圾减量的管理措施1、加强建筑施工的组织和管理工作,提高建筑施工管理水平,减少因施工质量原因造成返工而使建筑材料浪费及垃圾大量产生
加强现场管理,做好施工中的每一个环节,提高施工质量,有效地减少垃圾的产生
2、加强施工现场施工人员环保意识
在施工现场上的许多拆除垃圾,如果施工人员注意就可以大大减少它的产生量,例如拆除散落、运输遗撒等,在施工中做到工完场清,当天拆当天覆盖清扫现场洒水不仅利于环境保护,还可以减少材料浪费,节约费用
3、推广新的施工技术,避免施工机械使用不当,利用合理技术方案,降尘降噪等新工艺,提高拆除的施工精度

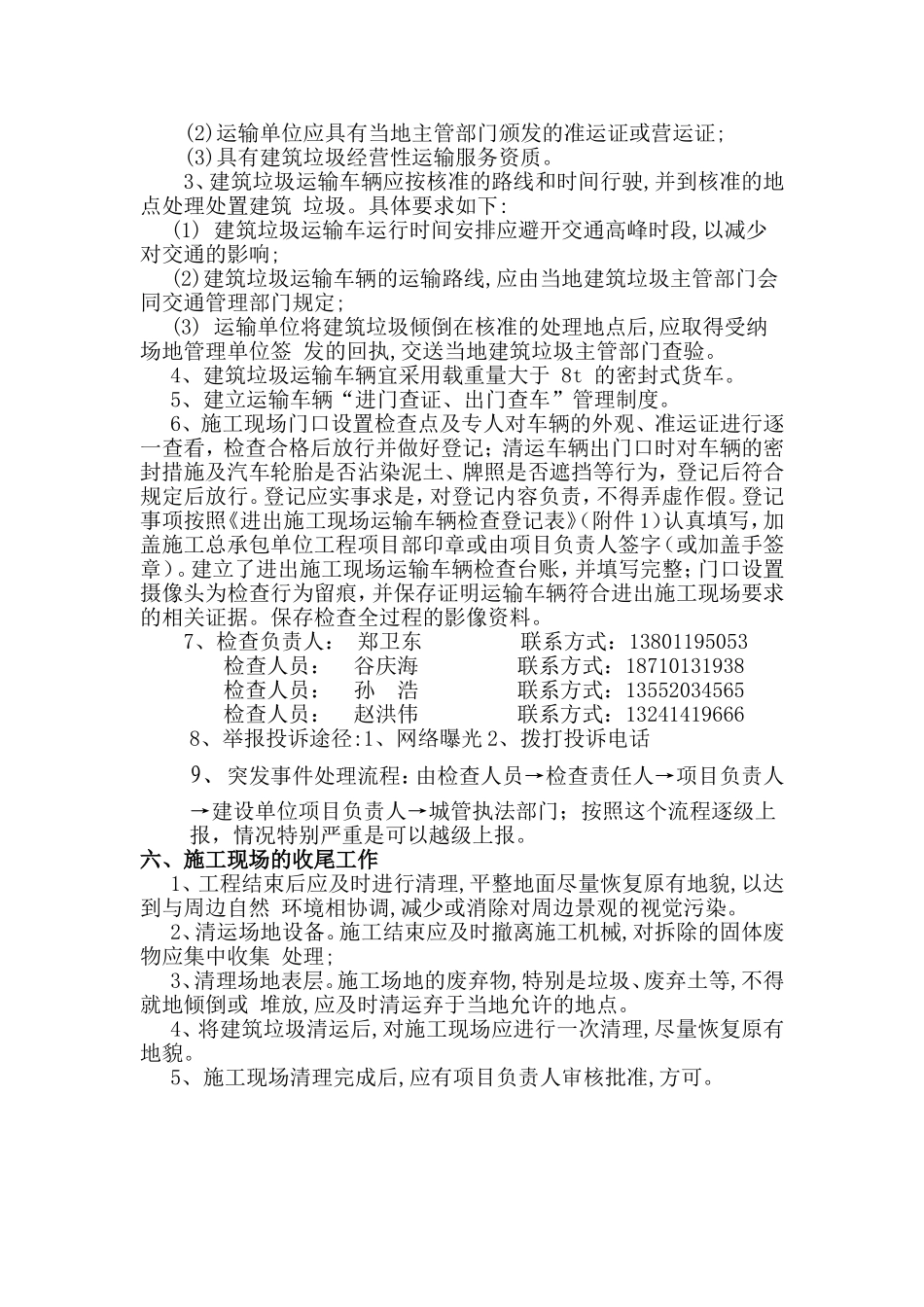

五、建筑垃圾清运:1、事先将垃圾进行分类,建筑工地垃圾:整体拆除后建筑渣土、门窗旧料、水电旧料、剩余混凝土(工程中没有使用掉的混凝土)、建筑碎料(凿除
