福建省港口工程项目报批程序根据交通部《港口建设管理规定》、《福建省港口规划区域内建设项目预审管理暂行办法》以及国家、地方相关法律法规的规定,港口工程建设项目按照以下程序开展工作:(一)报送项目预审;(二)开展工程可行性研究,委托有相应资质的单位编制工程可行性研究报告;(三)根据工程可行性研究报告,委托有相应资质的单位编制项目申请报告,履行核准手续;(四)根据核准的项目申请报告,委托有相应资质的单位编制初步设计文件;(五)根据批准的初步设计文件,委托有相应资质的单位编制施工图设计文件;(六)根据批准的施工图设计文件,组织项目的监理、施工招标;(七)根据国家有关规定,进行施工前的准备工作,并向港口行政管理部门办理开工备案手续;(八)备案后组织工程的实施;(九)工程完工后,编制竣工验收材料,进行工程竣工验收的各项准备工作;(十)按权限,向有关行政管理部门申请组织竣工验收

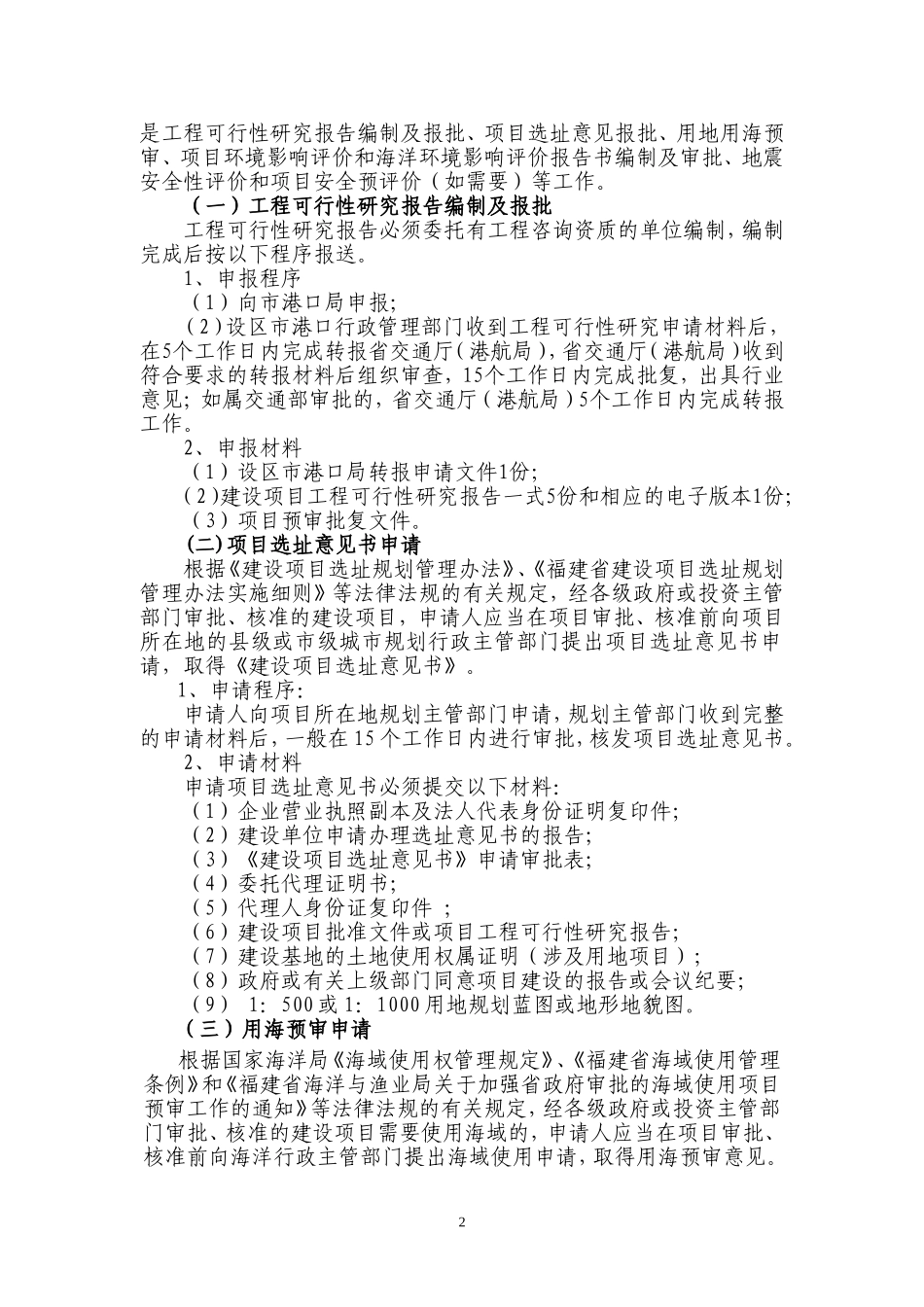

一、项目预审申请根据《福建省港口规划区域内建设项目预审管理暂行办法》的规定,港口规划区域内建设项目在开展工程可行性研究等前期工作之前必须将建设项目报送项目预审并取得预审同意意见后,方可开展项目前期工作
港口规划区域内建设项目未经预审或预审意见未明确同意的,相关部门不得为该项目出具规划选址意见、用地用海预审意见或进行审批、核准
1、项目预审程序:(1)项目申请人向市港口管理局提出建设项目预审申请;(2)港口管理局收到申请材料后,会同市发改委在15个工作日内提出初审意见,并联合转报省交通厅(港航局)和省发改委
(3)省交通厅(港航局)收到转报材料后会同省发改委对预审申请材料进行审查,于15个工作日内提出预审意见,并告知项目申请人,同时抄送市港口局和市发改委
2、申请预审需提交的材料(1)港口规划区域内建设项目预审表;(2)港口规划区域内建设项目拟选址情况、拟使用规划岸线长度等;(3)建设项目位置图

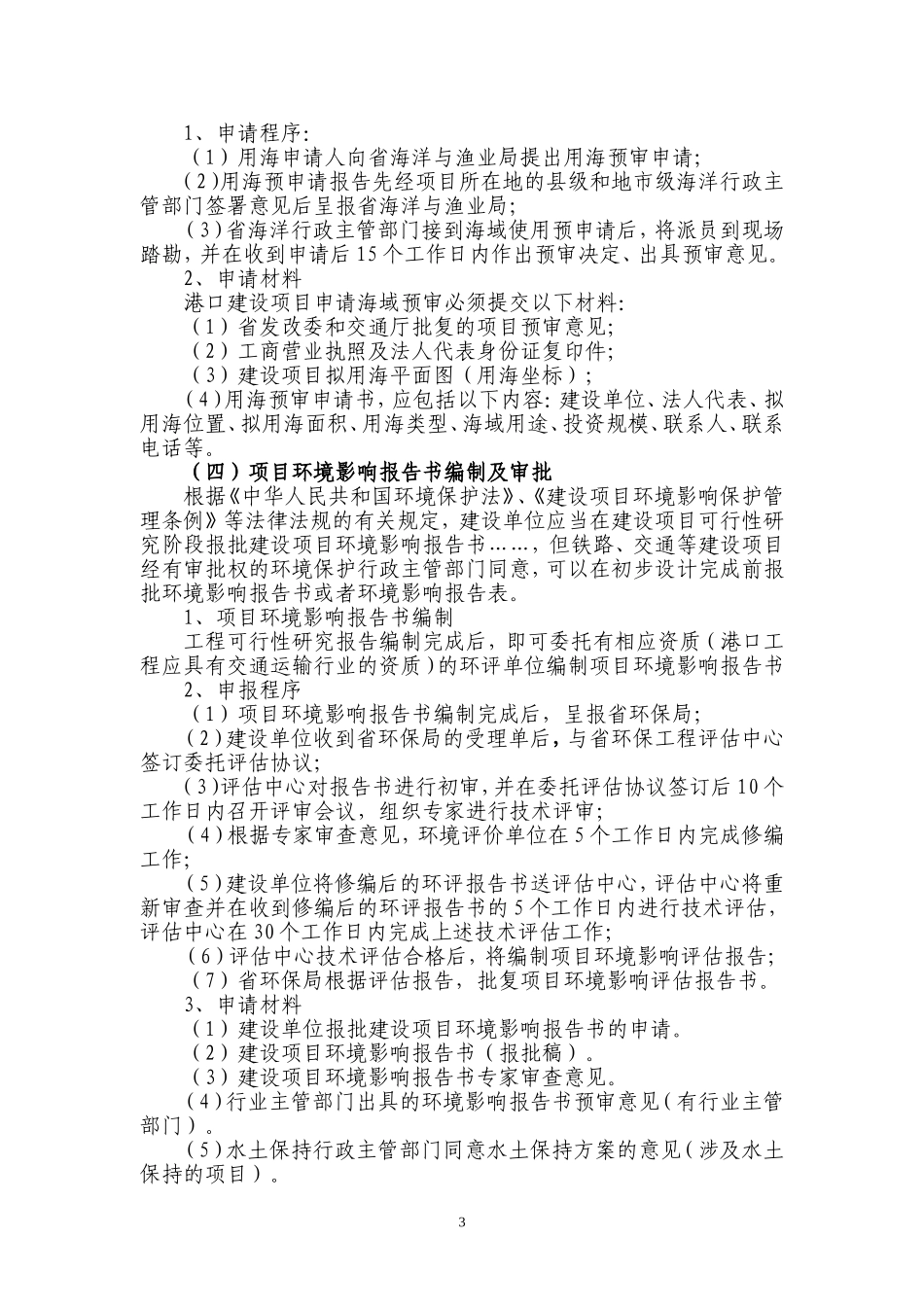

二、工程可行性研究
