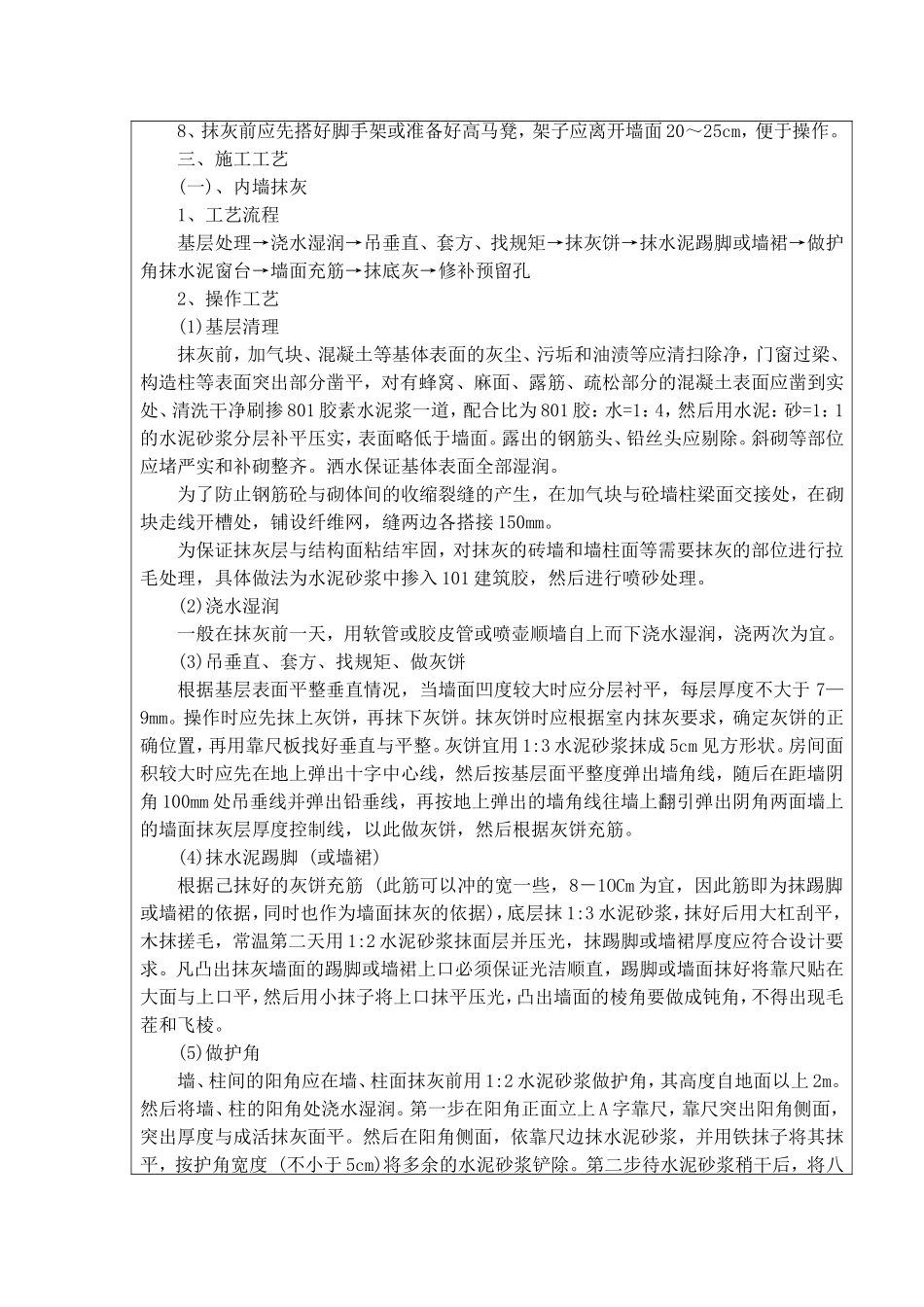

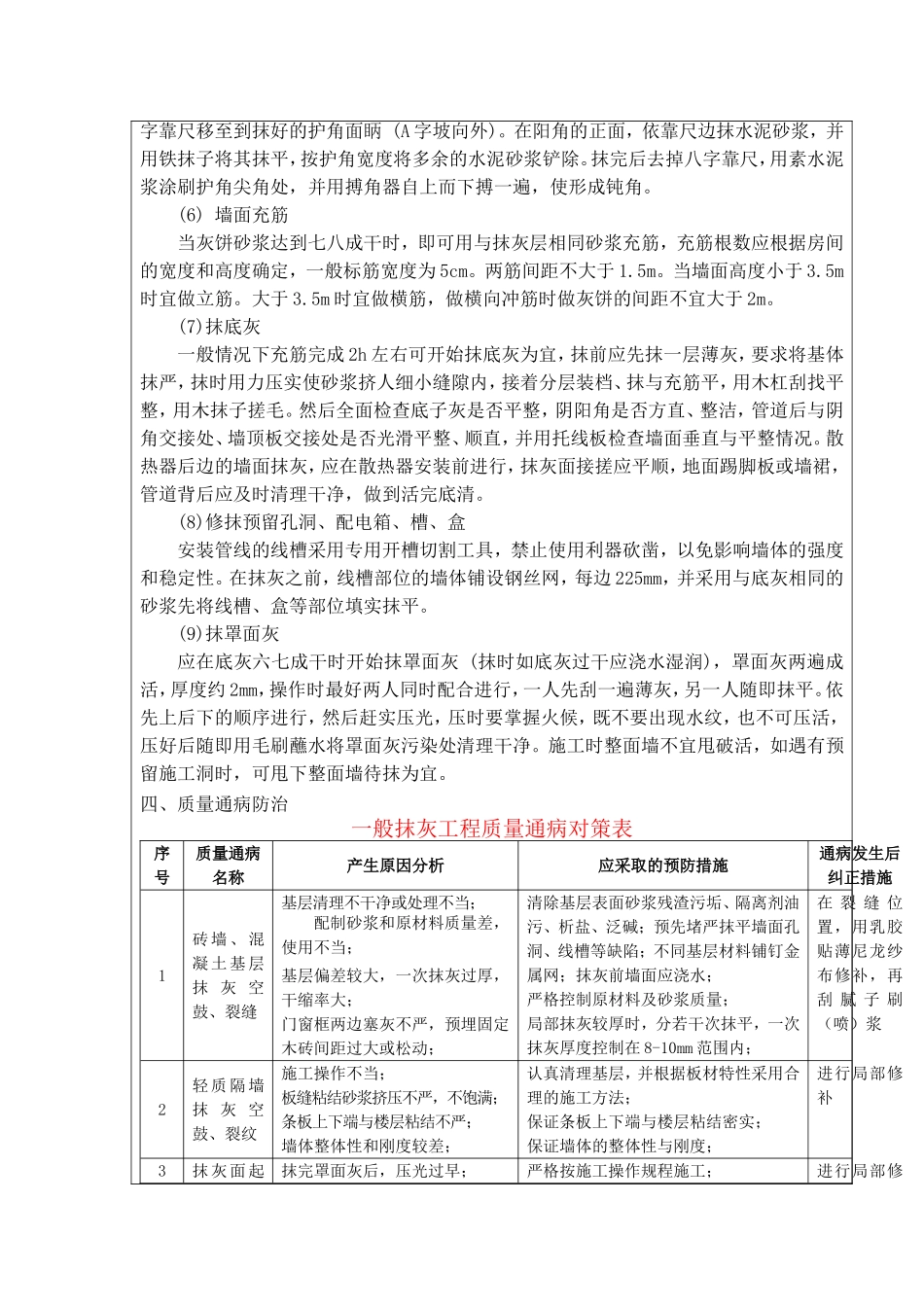

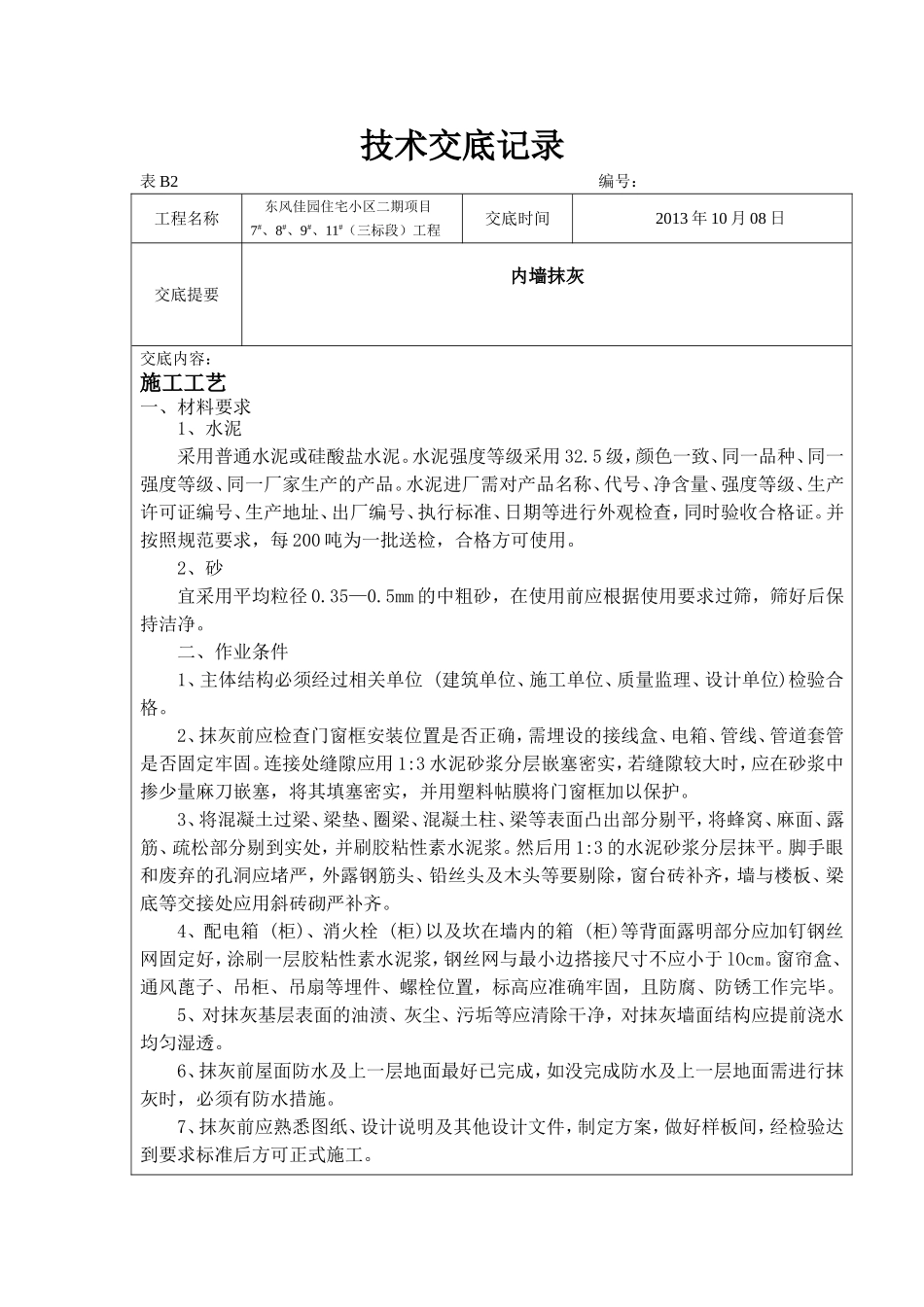

技术交底记录表B2编号:工程名称东风佳园住宅小区二期项目7#、8#、9#、11#(三标段)工程交底时间2013年10月08日交底提要内墙抹灰交底内容:施工工艺一、材料要求1、水泥采用普通水泥或硅酸盐水泥
水泥强度等级采用32
5级,颜色一致、同一品种、同一强度等级、同一厂家生产的产品
水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证
并按照规范要求,每200吨为一批送检,合格方可使用
2、砂宜采用平均粒径0
5mm的中粗砂,在使用前应根据使用要求过筛,筛好后保持洁净
二、作业条件1、主体结构必须经过相关单位(建筑单位、施工单位、质量监理、设计单位)检验合格
2、抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固
连接处缝隙应用1:3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,将其填塞密实,并用塑料帖膜将门窗框加以保护
3、将混凝土过梁、梁垫、圈梁、混凝土柱、梁等表面凸出部分剔平,将蜂窝、麻面、露筋、疏松部分剔到实处,并刷胶粘性素水泥浆
然后用1:3的水泥砂浆分层抹平
脚手眼和废弃的孔洞应堵严,外露钢筋头、铅丝头及木头等要剔除,窗台砖补齐,墙与楼板、梁底等交接处应用斜砖砌严补齐
4、配电箱(柜)、消火栓(柜)以及坎在墙内的箱(柜)等背面露明部分应加钉钢丝网固定好,涂刷一层胶粘性素水泥浆,钢丝网与最小边搭接尺寸不应小于lOcm
窗帘盒、通风蓖子、吊柜、吊扇等埋件、螺栓位置,标高应准确牢固,且防腐、防锈工作完毕
5、对抹灰基层表面的油渍、灰尘、污垢等应清除干净,对抹灰墙面结构应提前浇水均匀湿透
6、抹灰前屋面防水及上一层地面最好已完成,如没完成防水及上一层地面需进行抹灰时,必须有防水措施
7、抹灰前应熟悉图纸、设计说明及其他设计文件,制定方案
