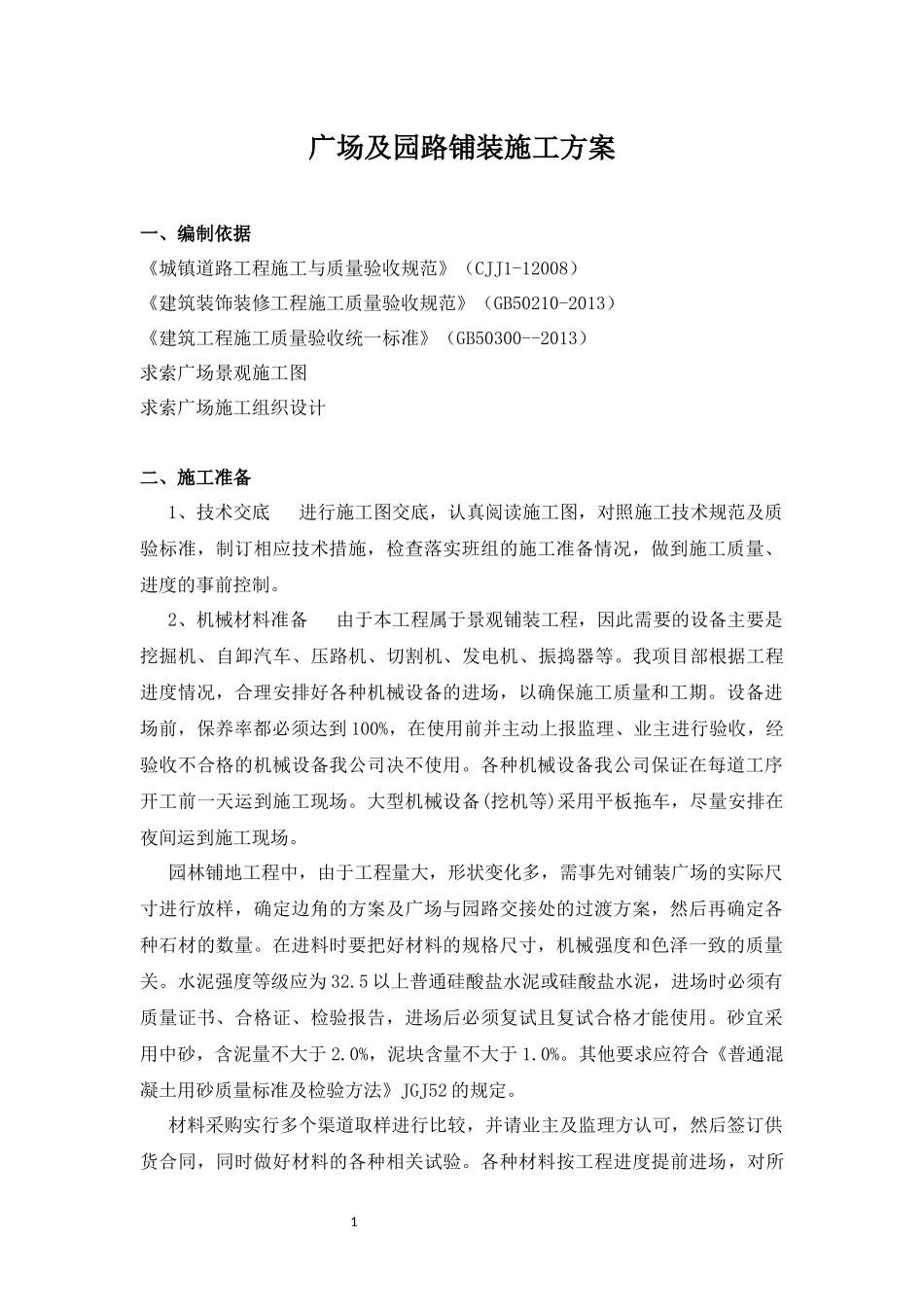

1广场及园路铺装施工方案一、编制依据《城镇道路工程施工与质量验收规范》(CJJ1-12008)《建筑装饰装修工程施工质量验收规范》(GB50210-2013)《建筑工程施工质量验收统一标准》(GB50300--2013)求索广场景观施工图求索广场施工组织设计二、施工准备1、技术交底进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制
2、机械材料准备由于本工程属于景观铺装工程,因此需要的设备主要是挖掘机、自卸汽车、压路机、切割机、发电机、振捣器等
我项目部根据工程进度情况,合理安排好各种机械设备的进场,以确保施工质量和工期
设备进场前,保养率都必须达到100%,在使用前并主动上报监理、业主进行验收,经验收不合格的机械设备我公司决不使用
各种机械设备我公司保证在每道工序开工前一天运到施工现场
大型机械设备(挖机等)采用平板拖车,尽量安排在夜间运到施工现场
园林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种石材的数量
在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关
水泥强度等级应为32
5以上普通硅酸盐水泥或硅酸盐水泥,进场时必须有质量证书、合格证、检验报告,进场后必须复试且复试合格才能使用
砂宜采用中砂,含泥量不大于2
0%,泥块含量不大于1
其他要求应符合《普通混凝土用砂质量标准及检验方法》JGJ52的规定
材料采购实行多个渠道取样进行比较,并请业主及监理方认可,然后签订供货合同,同时做好材料的各种相关试验
各种材料按工程进度提前进场,对所2有材料进场组织检验和办理验收手续,整个材料采购计划严格按公司发布的采购控制制度严格执行
3、场地放样按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地
