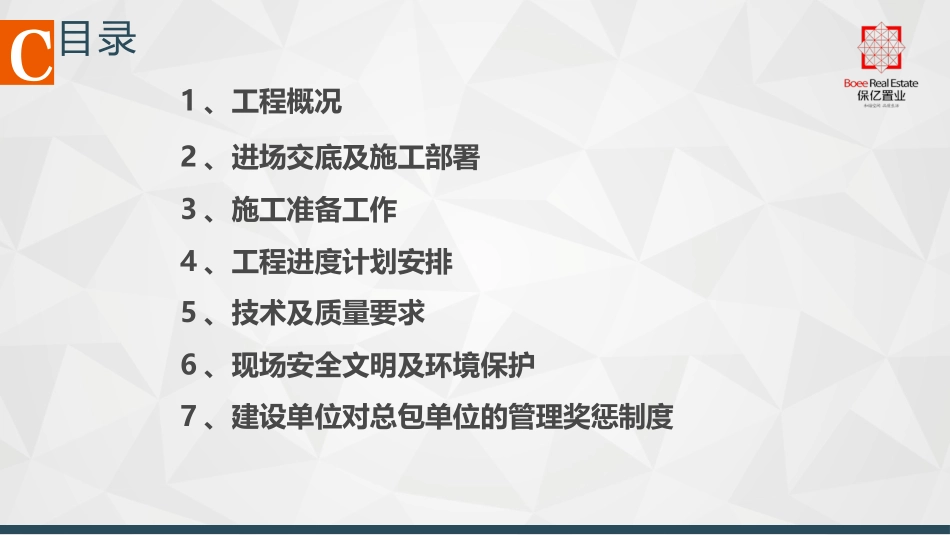

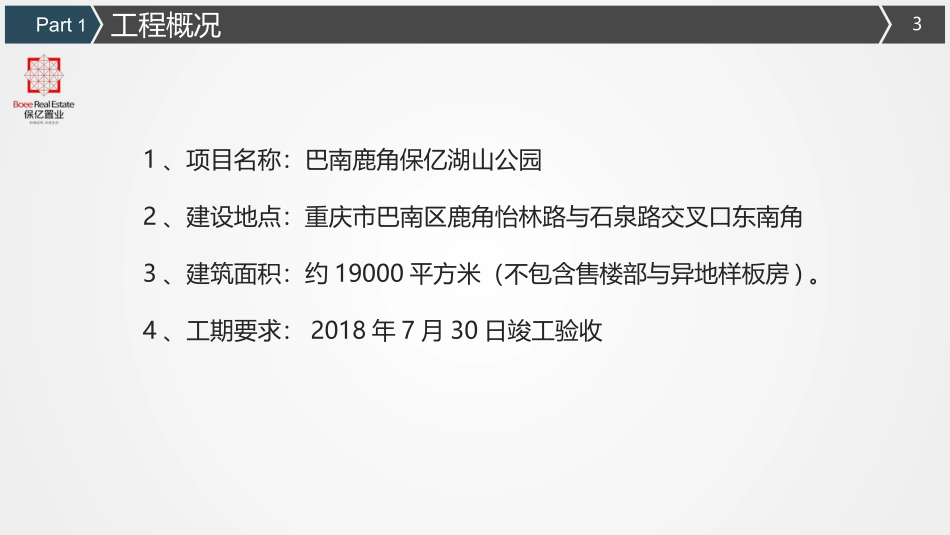

湖山公园技术交底巴南鹿角项目景观工程1、工程概况2、进场交底及施工部署4、工程进度计划安排5、技术及质量要求6、现场安全文明及环境保护7、建设单位对总包单位的管理奖惩制度3、施工准备工作3工程概况Part11、项目名称:巴南鹿角保亿湖山公园2、建设地点:重庆市巴南区鹿角怡林路与石泉路交叉口东南角3、建筑面积:约19000平方米(不包含售楼部与异地样板房)
4、工期要求:2018年7月30日竣工验收4工程概况Part1施工范围中心景区5进场交底及施工部署Part2一、进场交底1、进入现场的管理人员需由贵公司的委托书
2、进入进场的施工人员,需提供身份证复印件及花名册
3、进入现场的特种作业人员,如电焊工,需持有有效的专业证件;当电焊施工时必须有防火措施,如:水桶,灭火器;且在施工前需清理周围依然物品,超高施焊时因设置接火盆;避免烫伤
四级风以上严禁电焊操作;电焊机的一次线和二次线必须按照要求接线(由持证电工操作)
4、进场的资料和材料,需按照相关专业的规定和强制性要求,提供各种资料及材料质量证明单(包括安装资质,企业营业执照,产品合格证及检测认证等),上报监理资料一式三份
5、进入现场的用电施工,必须符合建筑施工三级安全用电相关规范和强制性标准执行(自带计量电表);我公司现只提供电源接入点
贵公司的二级箱均按规定配制
6、进入现场的所有人员,在使用生活用水时,必须保持节约用水的原则
7、进场临电由北侧变电箱为接入点,临水接入点为M38地块西南角
6进场交底及施工部署Part2二、施工部署1、围挡施工:公园施工阶段,其临街一侧需布置2
5米高临时围挡
2、场地平整:根据图纸设计标高,到现场实际复核确认无误后再进行下一道工序,若有所出入,及时与甲方项目部联系确认
3、临时料场及发电机布置:材料安放场地需按甲方指定位置进行合理堆放,并采取有效措施进行保护
4、材料运输布置:现场不设
