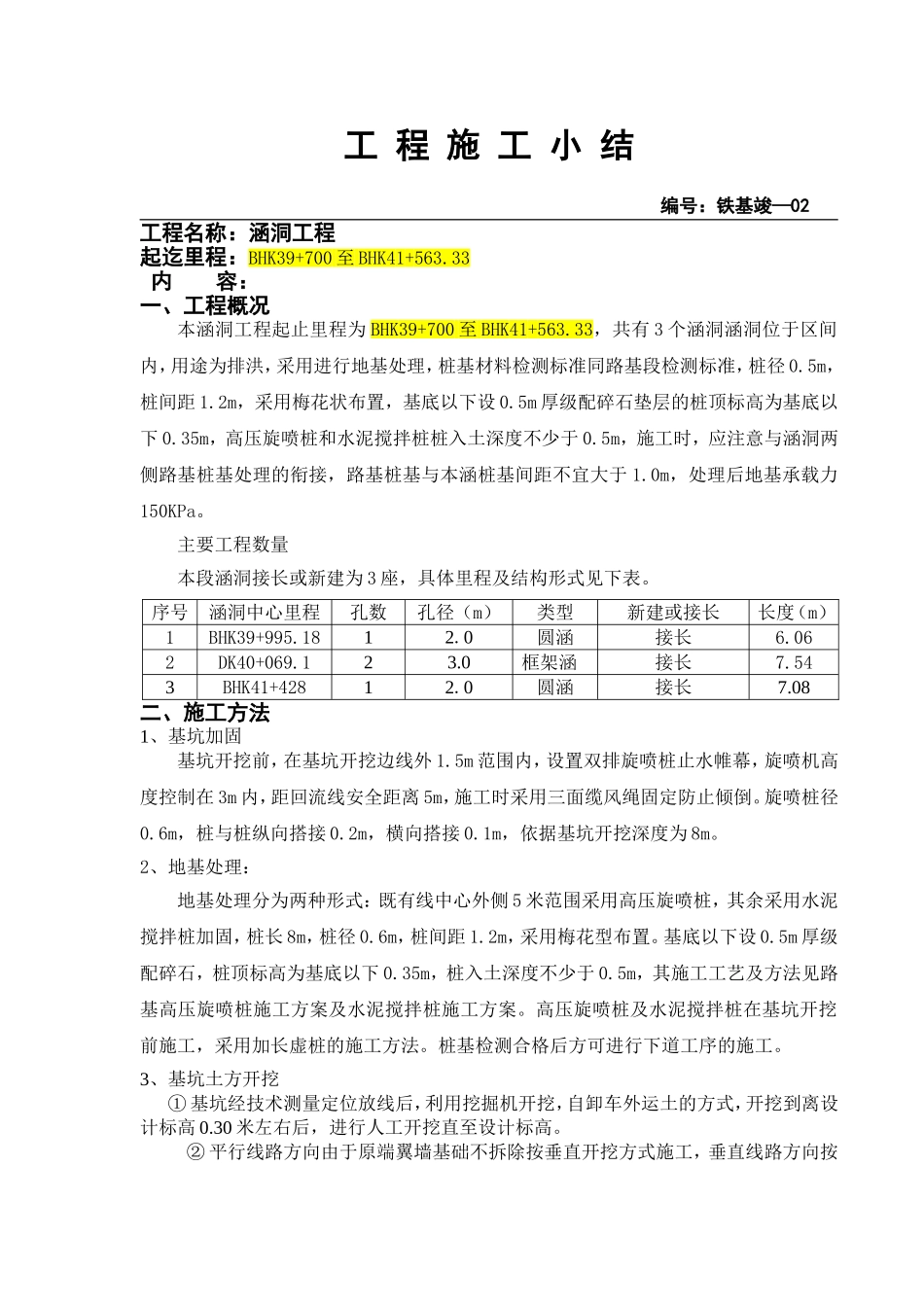

工程施工小结编号:铁基竣—02工程名称:涵洞工程起迄里程:BHK39+700至BHK41+563
33内容:一、工程概况本涵洞工程起止里程为BHK39+700至BHK41+563
33,共有3个涵洞涵洞位于区间内,用途为排洪,采用进行地基处理,桩基材料检测标准同路基段检测标准,桩径0
5m,桩间距1
2m,采用梅花状布置,基底以下设0
5m厚级配碎石垫层的桩顶标高为基底以下0
35m,高压旋喷桩和水泥搅拌桩桩入土深度不少于0
5m,施工时,应注意与涵洞两侧路基桩基处理的衔接,路基桩基与本涵桩基间距不宜大于1
0m,处理后地基承载力150KPa

主要工程数量本段涵洞接长或新建为3座,具体里程及结构形式见下表
序号涵洞中心里程孔数孔径(m)类型新建或接长长度(m)1BHK39+995
0圆涵接长6
062DK40+069
0框架涵接长7
543BHK41+42812
0圆涵接长7
08二、施工方法1、基坑加固基坑开挖前,在基坑开挖边线外1
5m范围内,设置双排旋喷桩止水帷幕,旋喷机高度控制在3m内,距回流线安全距离5m,施工时采用三面缆风绳固定防止倾倒
6m,桩与桩纵向搭接0
2m,横向搭接0
1m,依据基坑开挖深度为8m
2、地基处理:地基处理分为两种形式:既有线中心外侧5米范围采用高压旋喷桩,其余采用水泥搅拌桩加固,桩长8m,桩径0
6m,桩间距1
2m,采用梅花型布置
基底以下设0
5m厚级配碎石,桩顶标高为基底以下0
35m,桩入土深度不少于0
5m,其施工工艺及方法见路基高压旋喷桩施工方案及水泥搅拌桩施工方案
高压旋喷桩及水泥搅拌桩在基坑开挖前施工,采用加长虚桩的施工方法
桩基检测合格后方可进行下道工序的施工
3、基坑土方开挖①基坑经技术测量定位放线后,利用挖掘机开挖,自卸车外运土的方式,开挖到离设计标高0
30米左右后,进行人工开挖直至
