1、电杆立杆质量检查参与单位:监理单位、施工单位、物资设备厂家责任单位:施工单位文档输出:文档名称文档类型格式责任单位整改通知单纸质Word监理单位1.1电杆立杆前首先检查到场电杆是否有生产许可证、合格证、入网证、权威部门质检证
电杆外观是否有环向裂缝宽度超过0
5mm的、有可见纵向裂缝的、混凝土破碎部分总表面积超过200平方毫米的,如有类似情况电杆不得使用,并分开堆放
电杆埋深、拉线地锚埋深、电杆档距应该符合设计和规范的要求,杆路走向和设置应符合路由复测,设置位应稳固

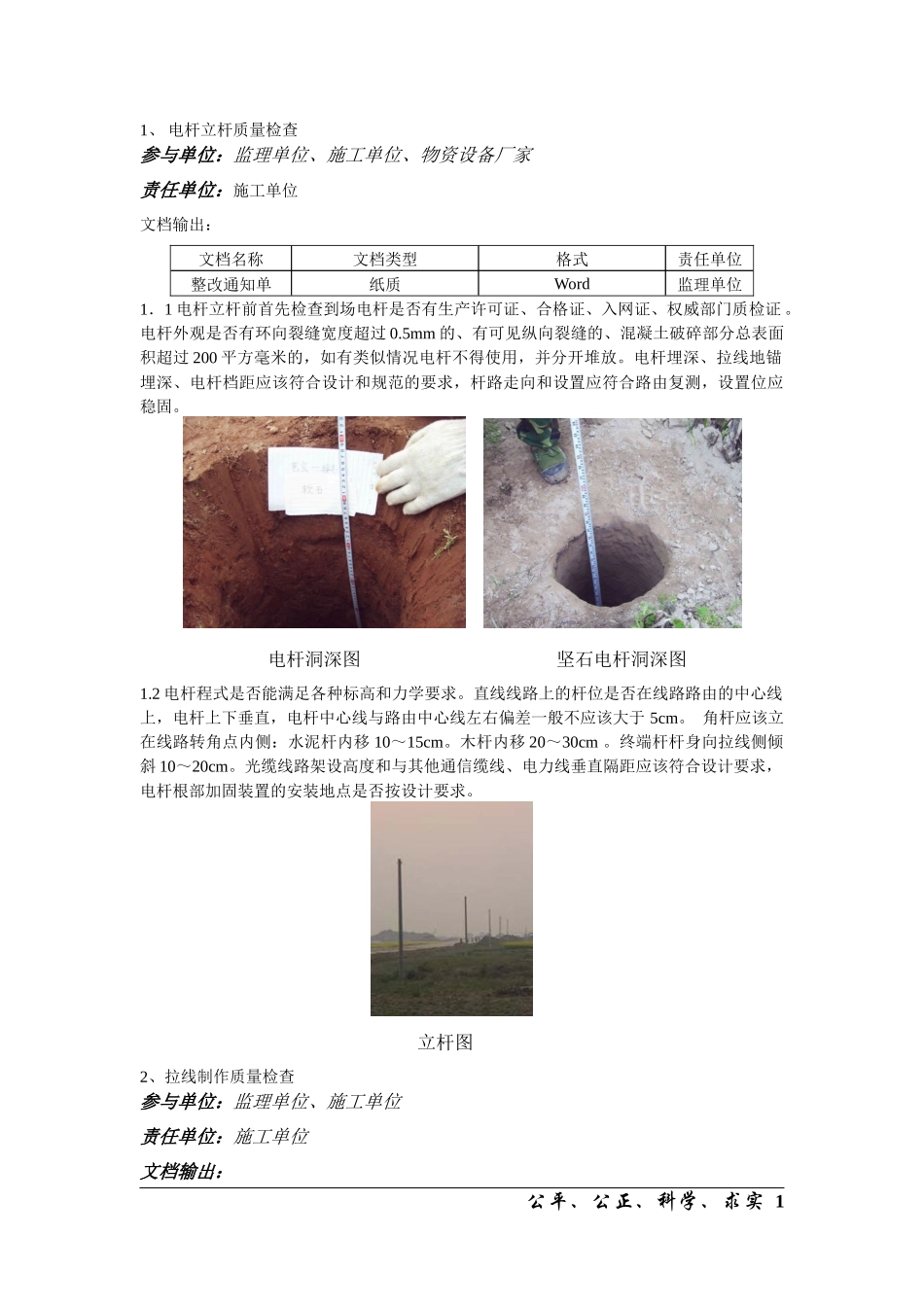

电杆洞深图坚石电杆洞深图1
2电杆程式是否能满足各种标高和力学要求
直线线路上的杆位是否在线路路由的中心线上,电杆上下垂直,电杆中心线与路由中心线左右偏差一般不应该大于5cm
角杆应该立在线路转角点内侧:水泥杆内移10~15cm
木杆内移20~30cm
终端杆杆身向拉线侧倾斜10~20cm
光缆线路架设高度和与其他通信缆线、电力线垂直隔距应该符合设计要求,电杆根部加固装置的安装地点是否按设计要求
立杆图2、拉线制作质量检查参与单位:监理单位、施工单位责任单位:施工单位文档输出:公平、公正、科学、求实1文档名称文档类型格式责任单位拉线制作工艺检查记录表纸质Word监理单位整改通知单纸质Word监理单位2
1拉线程式的选用:空光缆杆路拉线程式的选择,主要应根据杆路负荷、气象条件以及制作拉线用的钢绞线容许的最大拉断力来考虑
一般在轻中负荷区时,线路转角的拉线程式比吊线程式大一级
线路转角大于600时,需装设两条终端拉线(八字拉线),其程式比光缆吊线程式加大一级
终端杆或分线杆的顶头拉线一般设置7/3
线路中间杆由于前后线路负荷不均或杆距不等,需装设的拉线程式应与线路张力大一侧吊线程式相同或大一级
高桩拉线程式一般与光缆吊线程式相同或大一级
抗风、防凌杆拉线程式一般与光缆吊线程式相同

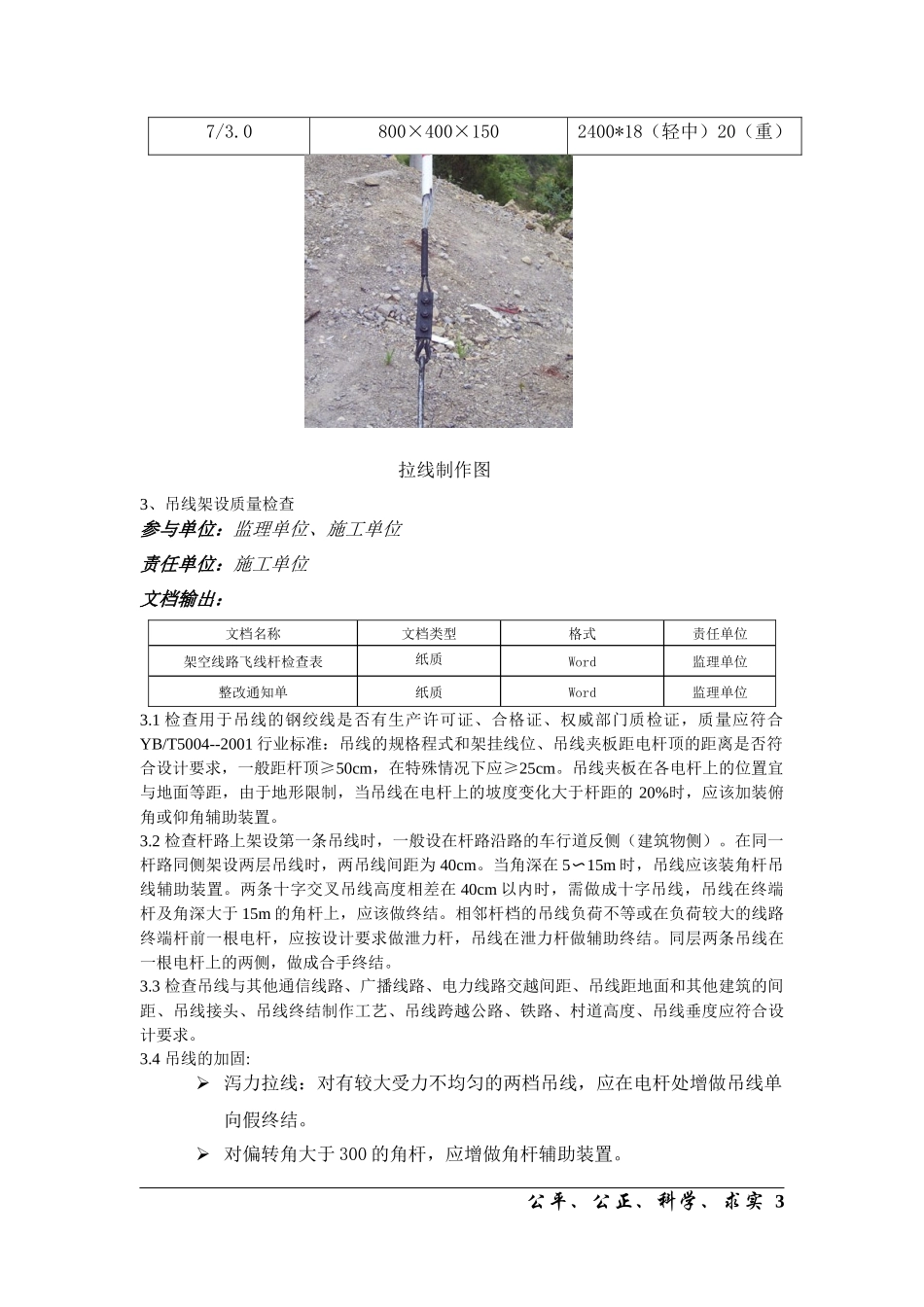

拉线隔装数应该
