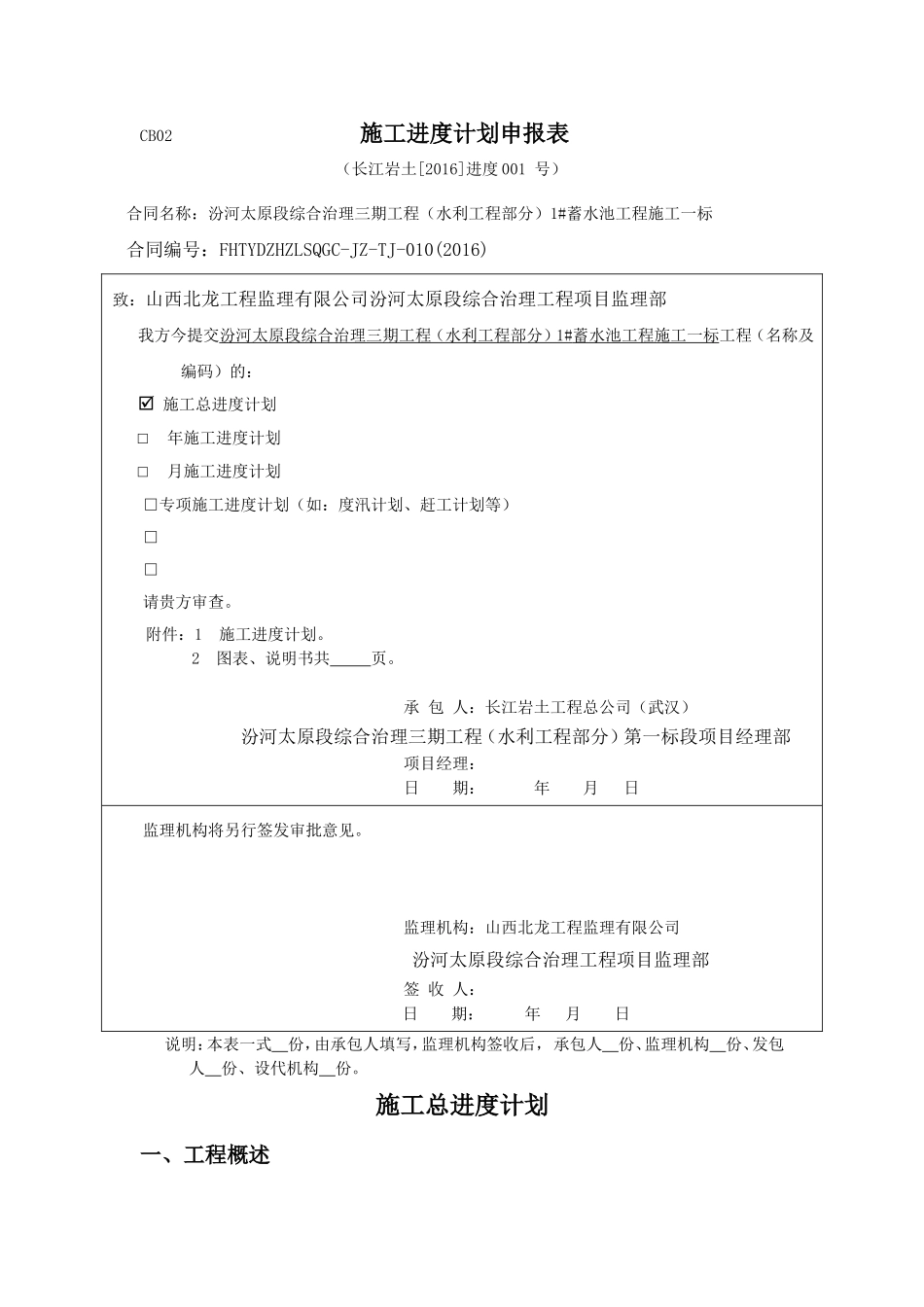

CB02施工进度计划申报表(长江岩土[2016]进度001号)合同名称:汾河太原段综合治理三期工程(水利工程部分)1#蓄水池工程施工一标合同编号:FHTYDZHZLSQGC-JZ-TJ-010(2016)致:山西北龙工程监理有限公司汾河太原段综合治理工程项目监理部我方今提交汾河太原段综合治理三期工程(水利工程部分)1#蓄水池工程施工一标工程(名称及编码)的:施工总进度计划□年施工进度计划□月施工进度计划□专项施工进度计划(如:度汛计划、赶工计划等)□□请贵方审查
附件:1施工进度计划
2图表、说明书共页
承包人:长江岩土工程总公司(武汉)汾河太原段综合治理三期工程(水利工程部分)第一标段项目经理部项目经理:日期:年月日监理机构将另行签发审批意见
监理机构:山西北龙工程监理有限公司汾河太原段综合治理工程项目监理部签收人:日期:年月日说明:本表一式份,由承包人填写,监理机构签收后,承包人份、监理机构份、发包人份、设代机构份

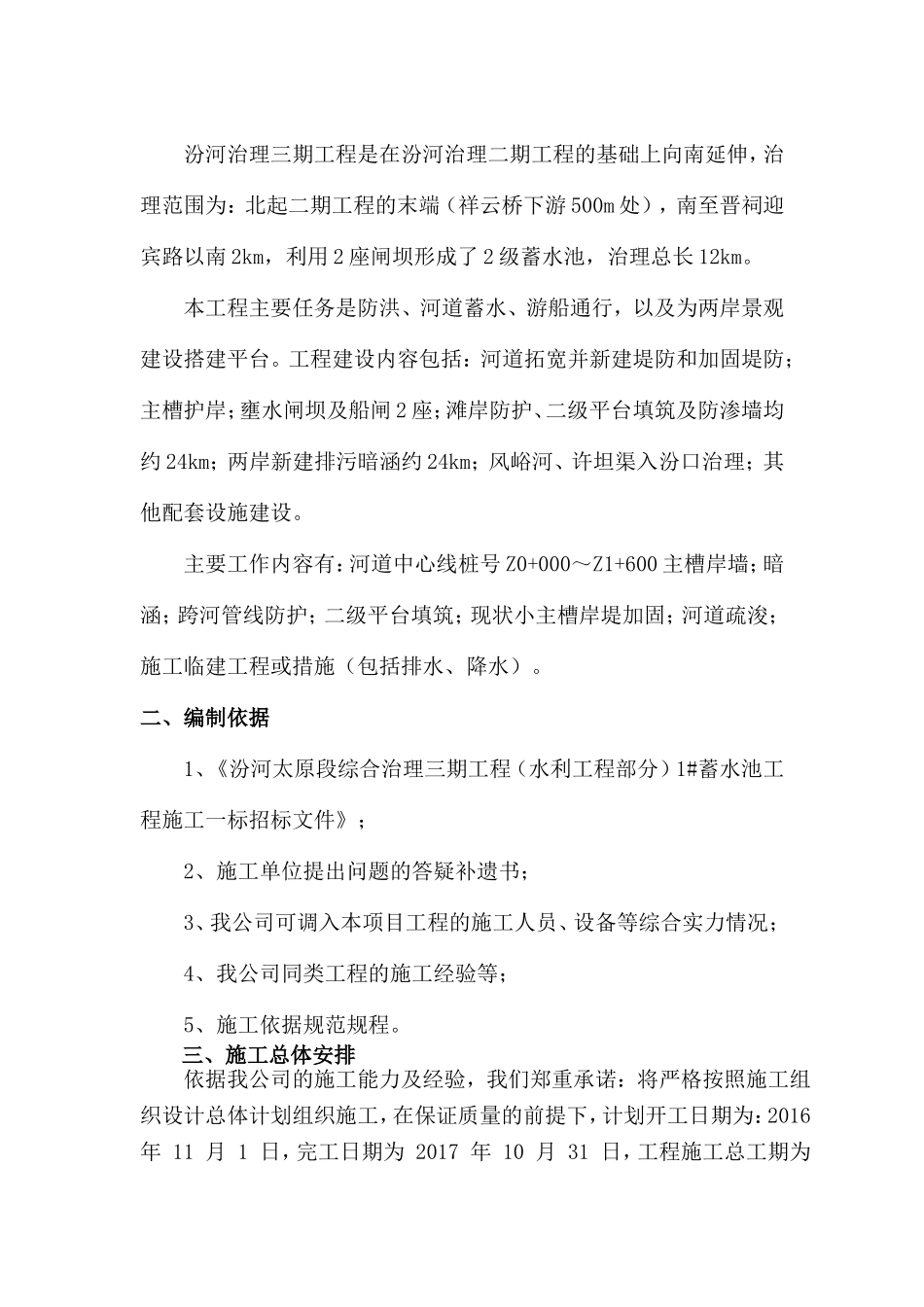

施工总进度计划一、工程概述汾河治理三期工程是在汾河治理二期工程的基础上向南延伸,治理范围为:北起二期工程的末端(祥云桥下游500m处),南至晋祠迎宾路以南2km,利用2座闸坝形成了2级蓄水池,治理总长12km
本工程主要任务是防洪、河道蓄水、游船通行,以及为两岸景观建设搭建平台
工程建设内容包括:河道拓宽并新建堤防和加固堤防;主槽护岸;壅水闸坝及船闸2座;滩岸防护、二级平台填筑及防渗墙均约24km;两岸新建排污暗涵约24km;风峪河、许坦渠入汾口治理;其他配套设施建设
主要工作内容有:河道中心线桩号Z0+000~Z1+600主槽岸墙;暗涵;跨河管线防护;二级平台填筑;现状小主槽岸堤加固;河道疏浚;施工临建工程或措施(包括排水、降水)
二、编制依据1、《汾河太原段综合治理三期工程(水利工程部分)1#蓄水池工程施工一标招标文件》;2、施工单位提出问题的答疑补遗
