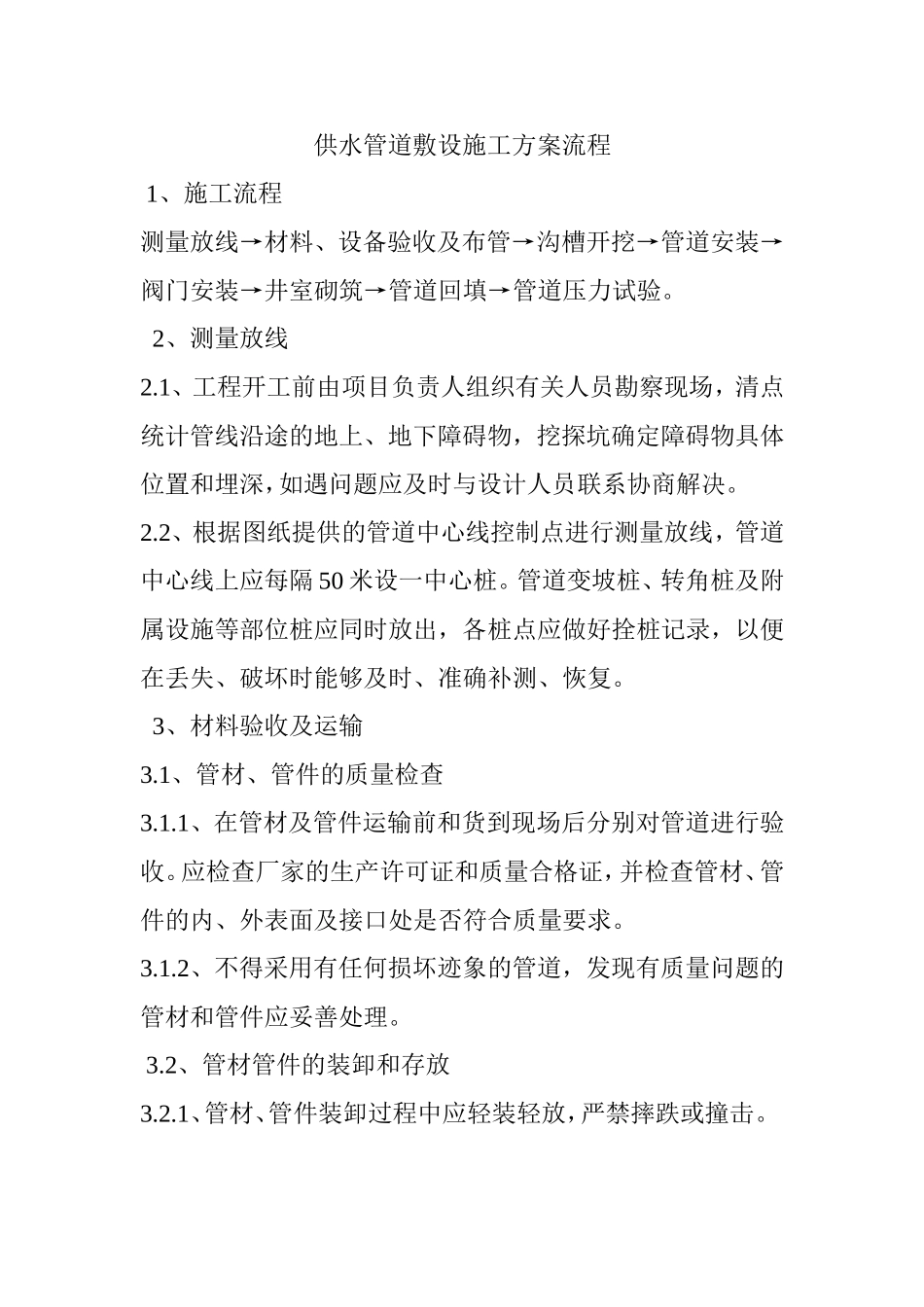

供水管道敷设施工方案流程1、施工流程测量放线→材料、设备验收及布管→沟槽开挖→管道安装→阀门安装→井室砌筑→管道回填→管道压力试验
2、测量放线2
1、工程开工前由项目负责人组织有关人员勘察现场,清点统计管线沿途的地上、地下障碍物,挖探坑确定障碍物具体位置和埋深,如遇问题应及时与设计人员联系协商解决
2、根据图纸提供的管道中心线控制点进行测量放线,管道中心线上应每隔50米设一中心桩
管道变坡桩、转角桩及附属设施等部位桩应同时放出,各桩点应做好拴桩记录,以便在丢失、破坏时能够及时、准确补测、恢复
3、材料验收及运输3
1、管材、管件的质量检查3
1、在管材及管件运输前和货到现场后分别对管道进行验收
应检查厂家的生产许可证和质量合格证,并检查管材、管件的内、外表面及接口处是否符合质量要求
2、不得采用有任何损坏迹象的管道,发现有质量问题的管材和管件应妥善处理

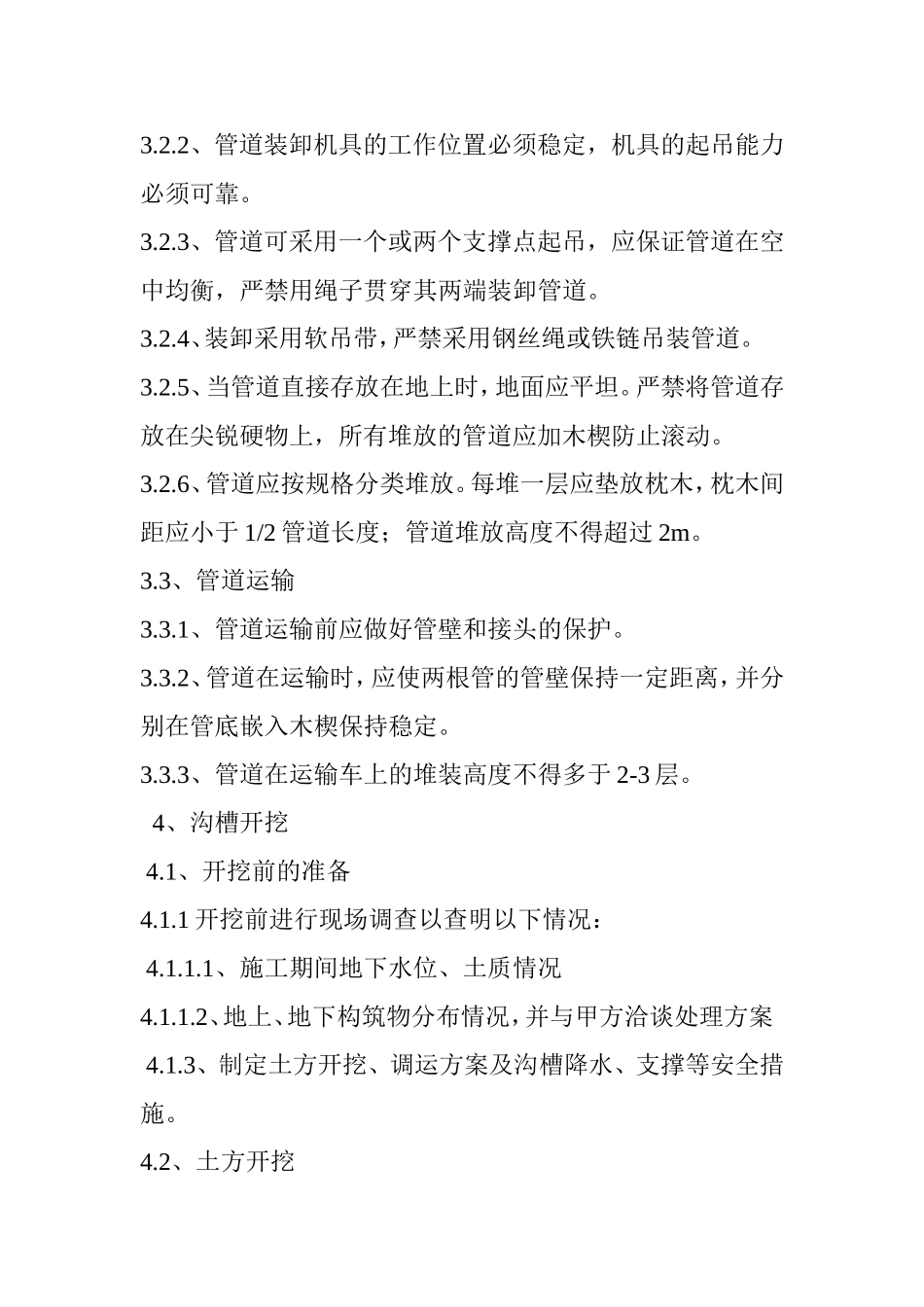

2、管材管件的装卸和存放3
1、管材、管件装卸过程中应轻装轻放,严禁摔跌或撞击
2、管道装卸机具的工作位置必须稳定,机具的起吊能力必须可靠
3、管道可采用一个或两个支撑点起吊,应保证管道在空中均衡,严禁用绳子贯穿其两端装卸管道
4、装卸采用软吊带,严禁采用钢丝绳或铁链吊装管道
5、当管道直接存放在地上时,地面应平坦
严禁将管道存放在尖锐硬物上,所有堆放的管道应加木楔防止滚动
6、管道应按规格分类堆放
每堆一层应垫放枕木,枕木间距应小于1/2管道长度;管道堆放高度不得超过2m
3、管道运输3
1、管道运输前应做好管壁和接头的保护
2、管道在运输时,应使两根管的管壁保持一定距离,并分别在管底嵌入木楔保持稳定
3、管道在运输车上的堆装高度不得多于2-3层
4、沟槽开挖4
1、开挖前的准备4

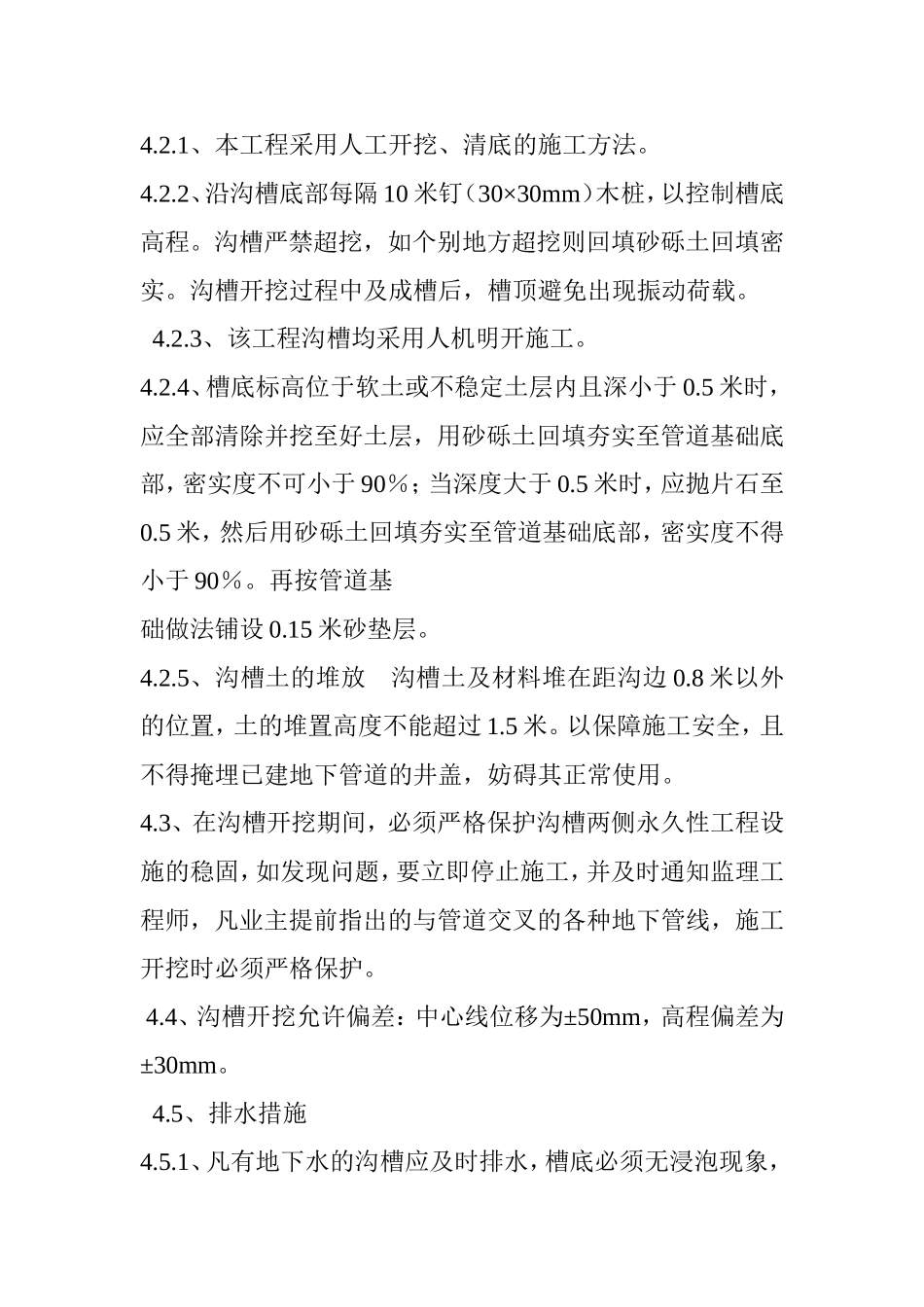

1开挖前进行现场调查以查明以下情况:4
