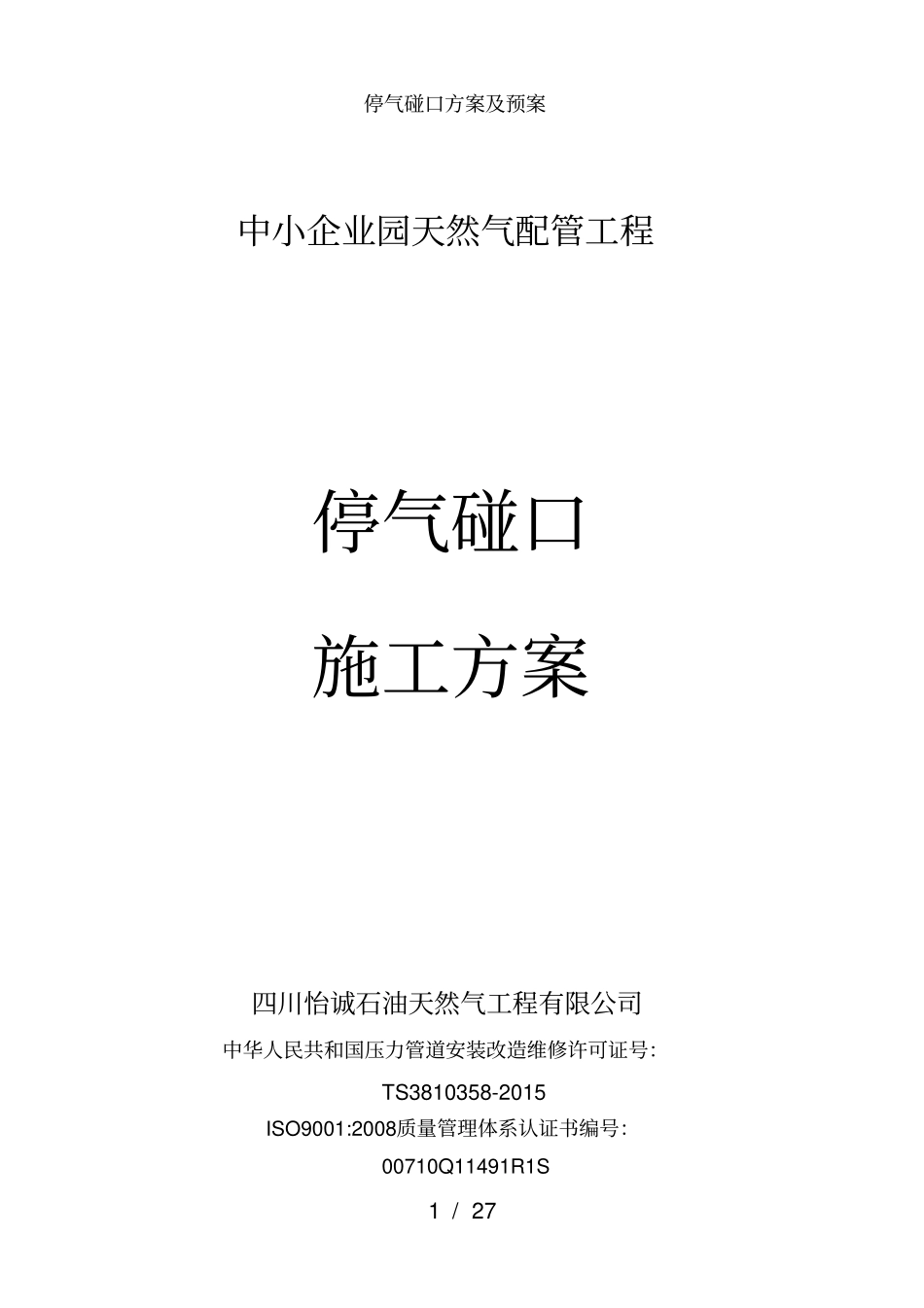

停气碰口方案及预案1/27中小企业园天然气配管工程停气碰口施工方案四川怡诚石油天然气工程有限公司中华人民共和国压力管道安装改造维修许可证号:TS3810358-2015ISO9001:2008质量管理体系认证书编号:00710Q11491R1S停气碰口方案及预案2/272013年10月10日中小企业园天然气配管工程停气碰口施工方案编制人:审核人:批准人:停气碰口方案及预案3/27编制单位:四川怡诚石油天然气工程有限公司编制日期:2013年10月10日一、碰口前准备情况概述中小企业园天然气配管工程,由四川怡诚石油天然气工程有限公司承建
施工队伍严格按照《施工组织方案》的具体要求,精心组织施工,严把安全质量关
管道已顺利完成管沟开挖、管道安装、吹扫试压工作,工程质量合格,满足相关标准及规范的要求,达到投运条件,具备了碰口的条件
二、碰口位置及实物工作流程1、本工程碰口点共计3处
碰口点1:车安路搅拌厂前200米处接口接管,接管采用等径DN150弯头连接管线碰口
