1************有限公司施工“四措”计划书工程项目:2012年第二批10千伏及以下配网工程110kV变10kV永顿线出线新建工程施工项目:10kV******************施工部门:******************项目部施工班组:********************项目部施工一队承包商(章)编制时间:2015年5月21日一、工程概况:2工程名称及建设规模:10kV****线新建线路出线工程;架设10kV线路回长6
34km,新立10米电杆43基,12米电杆24根
为确保施工安全,合理的组织施工力量,提高施工质量,保证施工进度,建设场地的清理

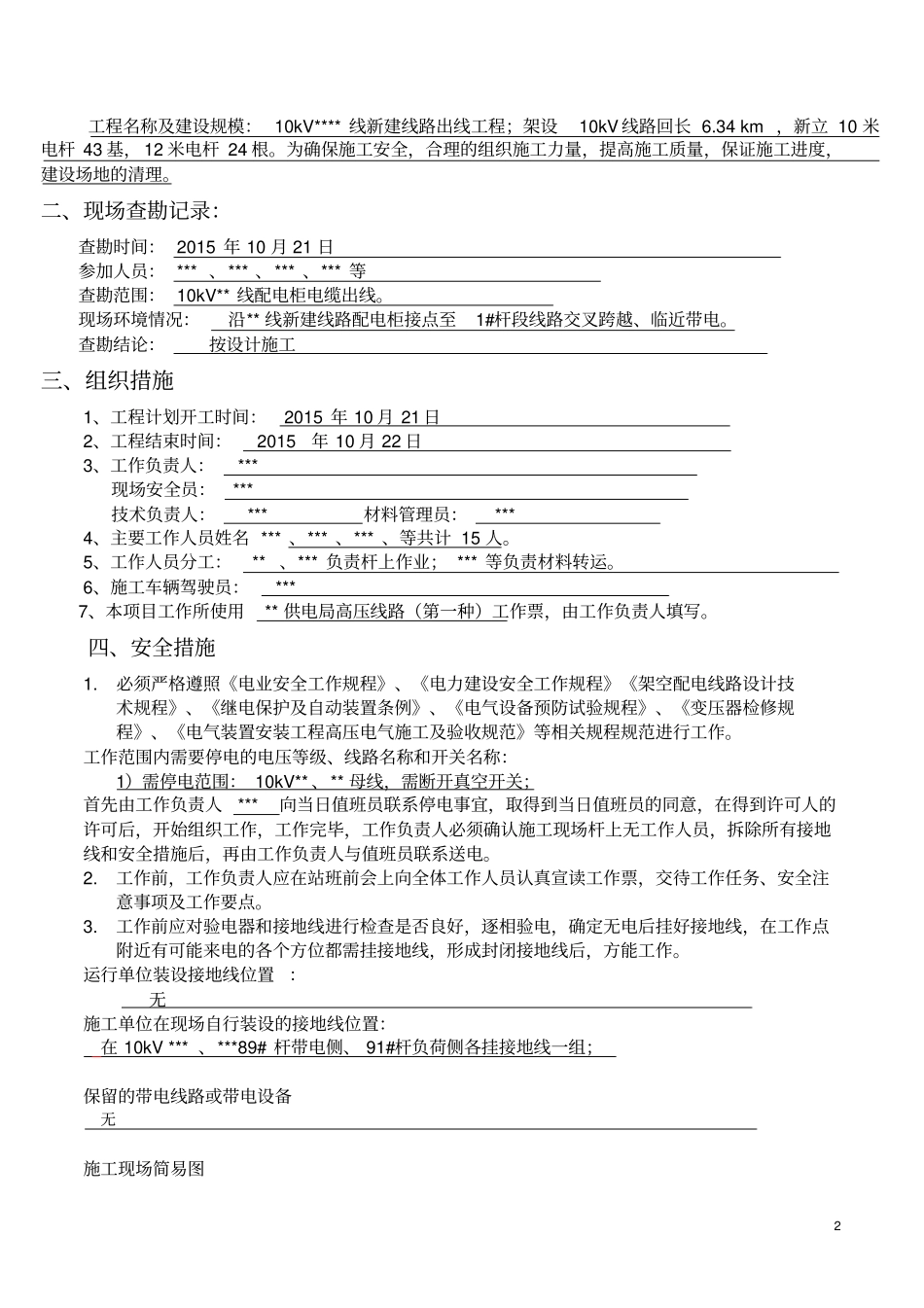

二、现场查勘记录:查勘时间:2015年10月21日参加人员:***、***、***、***等查勘范围:10kV**线配电柜电缆出线
现场环境情况:沿**线新建线路配电柜接点至1#杆段线路交叉跨越、临近带电
查勘结论:按设计施工三、组织措施1、工程计划开工时间:2015年10月21日2、工程结束时间:2015年10月22日3、工作负责人:***现场安全员:***技术负责人:***材料管理员:***4、主要工作人员姓名***、***、***、等共计15人
5、工作人员分工:**、***负责杆上作业;***等负责材料转运
6、施工车辆驾驶员:***7、本项目工作所使用**供电局高压线路(第一种)工作票,由工作负责人填写
四、安全措施1
必须严格遵照《电业安全工作规程》、《电力建设安全工作规程》《架空配电线路设计技术规程》、《继电保护及自动装置条例》、《电气设备预防试验规程》、《变压器检修规程》、《电气装置安装工程高压电气施工及验收规范》等相关规程规范进行工作
工作范围内需要停电的电压等级、线路名称和开关名称:1)需停电范围:10kV**、**母线,需断开真空开关;首先由工作负责人***向当日值班员联系停电事宜,取得
