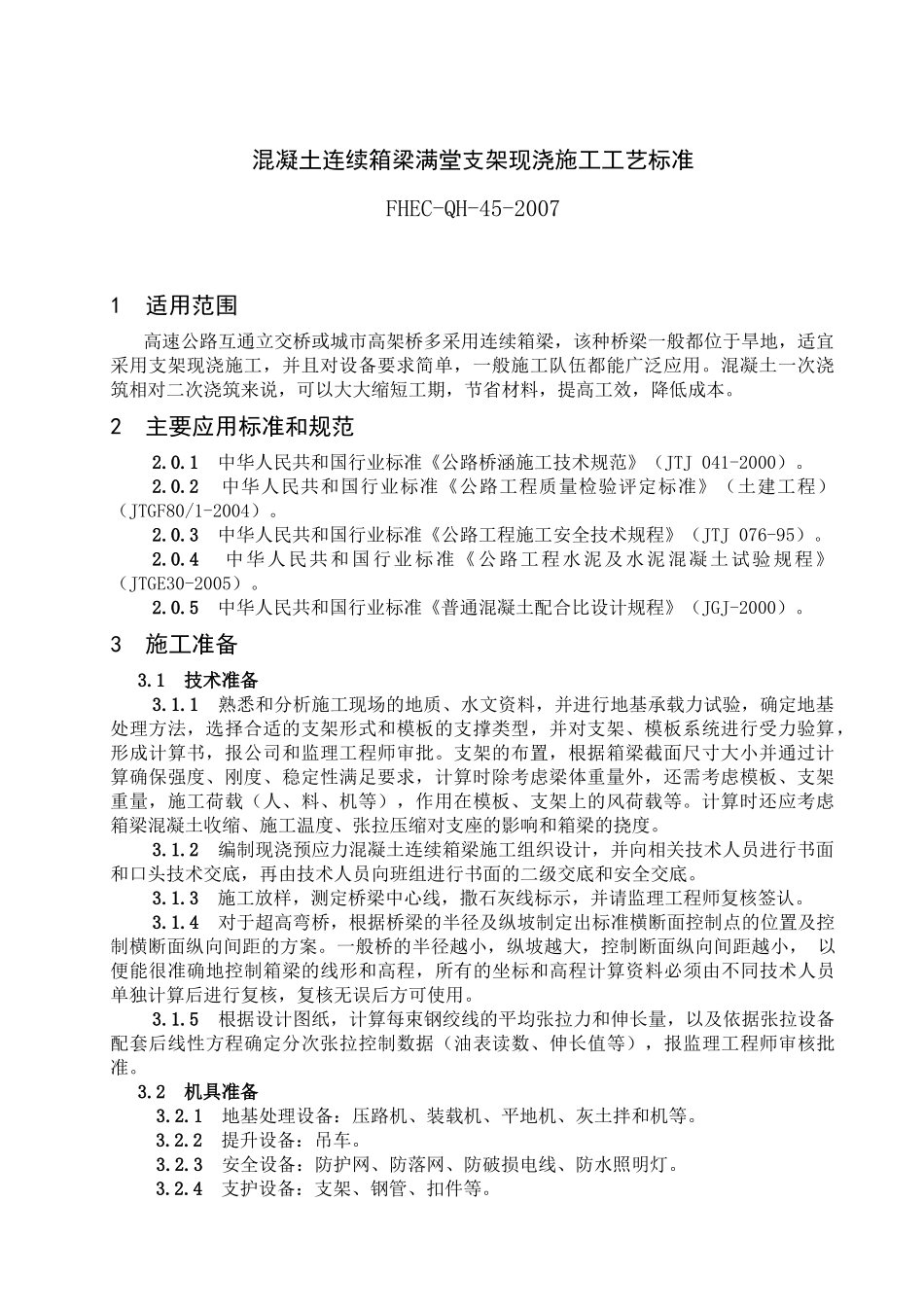

混凝土连续箱梁满堂支架现浇施工工艺标准FHEC-QH-45-20071适用范围高速公路互通立交桥或城市高架桥多采用连续箱梁,该种桥梁一般都位于旱地,适宜采用支架现浇施工,并且对设备要求简单,一般施工队伍都能广泛应用
混凝土一次浇筑相对二次浇筑来说,可以大大缩短工期,节省材料,提高工效,降低成本
2主要应用标准和规范2
1中华人民共和国行业标准《公路桥涵施工技术规范》(JTJ041-2000)
2中华人民共和国行业标准《公路工程质量检验评定标准》(土建工程)(JTGF80/1-2004)
3中华人民共和国行业标准《公路工程施工安全技术规程》(JTJ076-95)
4中华人民共和国行业标准《公路工程水泥及水泥混凝土试验规程》(JTGE30-2005)
5中华人民共和国行业标准《普通混凝土配合比设计规程》(JGJ-2000)

3施工准备3
1技术准备3
1熟悉和分析施工现场的地质、水文资料,并进行地基承载力试验,确定地基处理方法,选择合适的支架形式和模板的支撑类型,并对支架、模板系统进行受力验算,形成计算书,报公司和监理工程师审批
支架的布置,根据箱梁截面尺寸大小并通过计算确保强度、刚度、稳定性满足要求,计算时除考虑梁体重量外,还需考虑模板、支架重量,施工荷载(人、料、机等),作用在模板、支架上的风荷载等
计算时还应考虑箱梁混凝土收缩、施工温度、张拉压缩对支座的影响和箱梁的挠度
2编制现浇预应力混凝土连续箱梁施工组织设计,并向相关技术人员进行书面和口头技术交底,再由技术人员向班组进行书面的二级交底和安全交底
3施工放样,测定桥梁中心线,撒石灰线标示,并请监理工程师复核签认
4对于超高弯桥,根据桥梁的半径及纵坡制定出标准横断面控制点的位置及控制横断面纵向间距的方案

一般桥的半径越小,纵坡越大,控制断面纵向间距越小,以便
