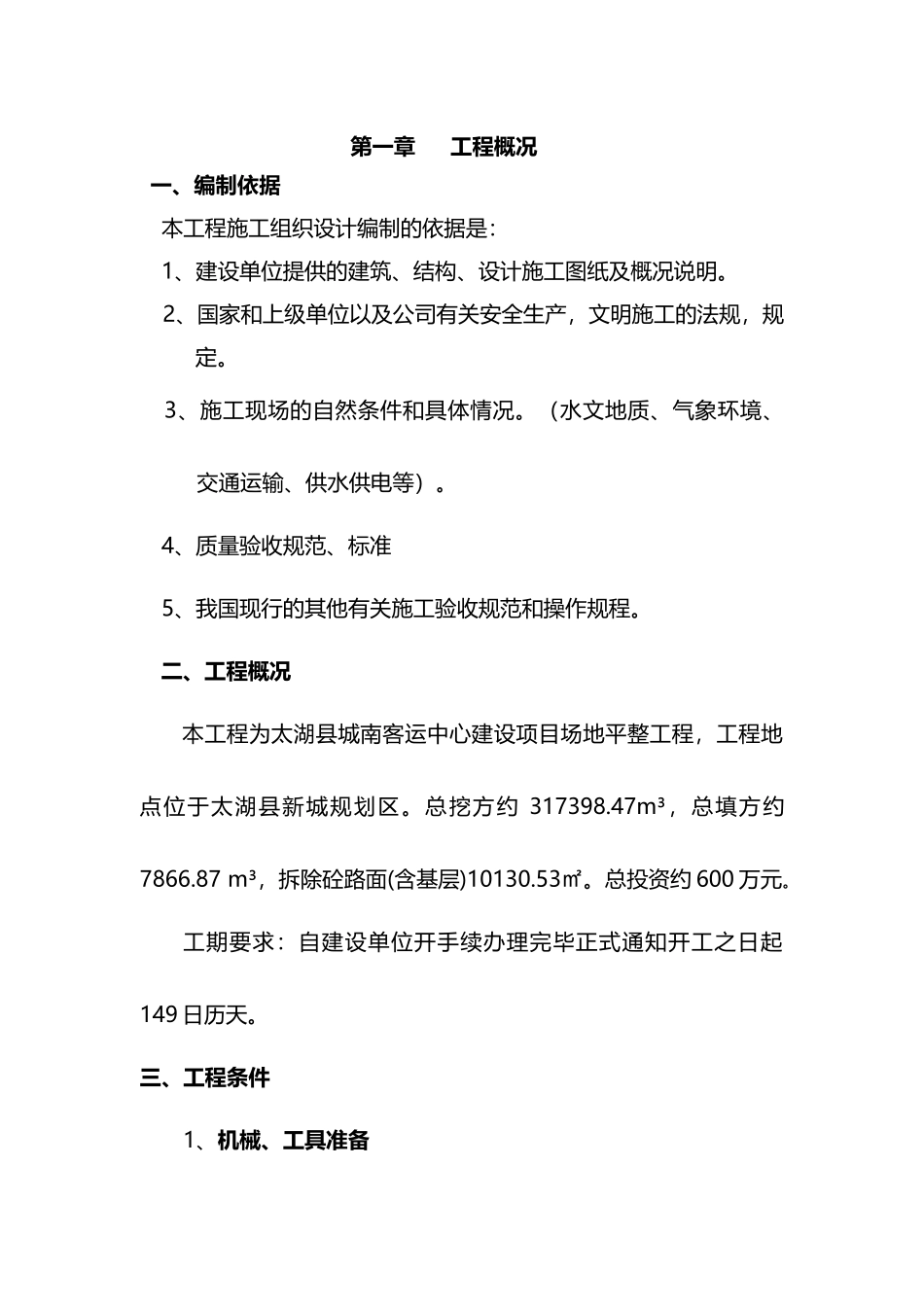

第一章工程概况一、编制依据本工程施工组织设计编制的依据是:1、建设单位提供的建筑、结构、设计施工图纸及概况说明
2、国家和上级单位以及公司有关安全生产,文明施工的法规,规定
3、施工现场的自然条件和具体情况
(水文地质、气象环境、交通运输、供水供电等)
4、质量验收规范、标准5、我国现行的其他有关施工验收规范和操作规程
二、工程概况本工程为太湖县城南客运中心建设项目场地平整工程,工程地点位于太湖县新城规划区
总挖方约317398
47m³,总填方约7866
87m³,拆除砼路面(含基层)10130
总投资约600万元
工期要求:自建设单位开手续办理完毕正式通知开工之日起149日历天
三、工程条件1、机械、工具准备项目副经理项目技术负责人专业工长机修、机械班项目经理施工员材料员安全员质量员综合专业施工班组测量试验班资料员推土机、铲运机、装载机、小型运输车(4~5t)、碾压机、铁锹等

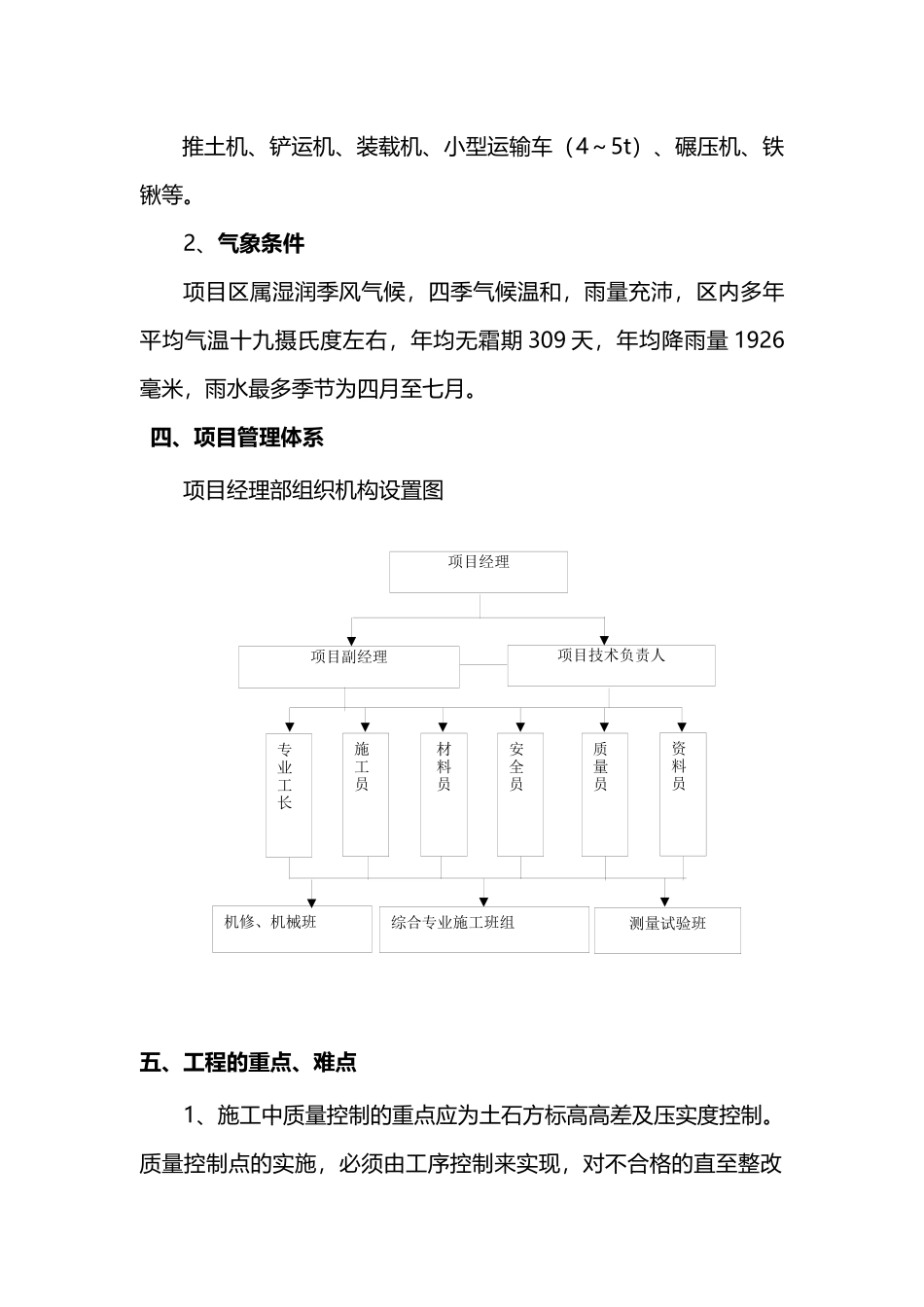

2、气象条件项目区属湿润季风气候,四季气候温和,雨量充沛,区内多年平均气温十九摄氏度左右,年均无霜期309天,年均降雨量1926毫米,雨水最多季节为四月至七月
四、项目管理体系项目经理部组织机构设置图五、工程的重点、难点1、施工中质量控制的重点应为土石方标高高差及压实度控制
质量控制点的实施,必须由工序控制来实现,对不合格的直至整改合格

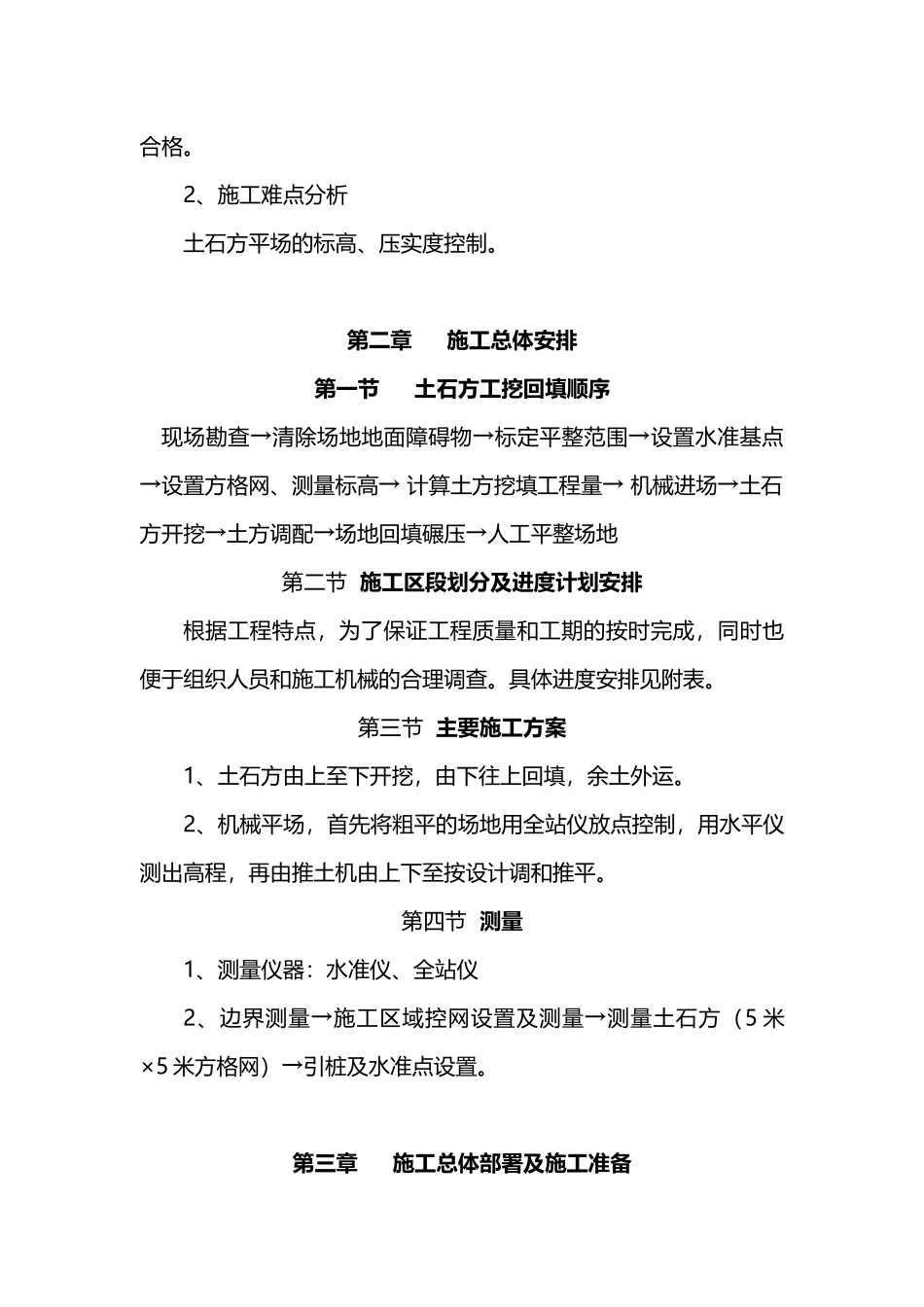

2、施工难点分析土石方平场的标高、压实度控制
第二章施工总体安排第一节土石方工挖回填顺序现场勘查→清除场地地面障碍物→标定平整范围→设置水准基点→设置方格网、测量标高→计算土方挖填工程量→机械进场→土石方开挖→土方调配→场地回填碾压→人工平整场地第二节施工区段划分及进度计划安排根据工程特点,为了保证工程质量和工期的按时完成,同时也便于组织人员和施工机械的合理调查
具体进度安排见附表
第三节主要施工方案1、土石方由上至下开挖,由下往上回填,余土外运
