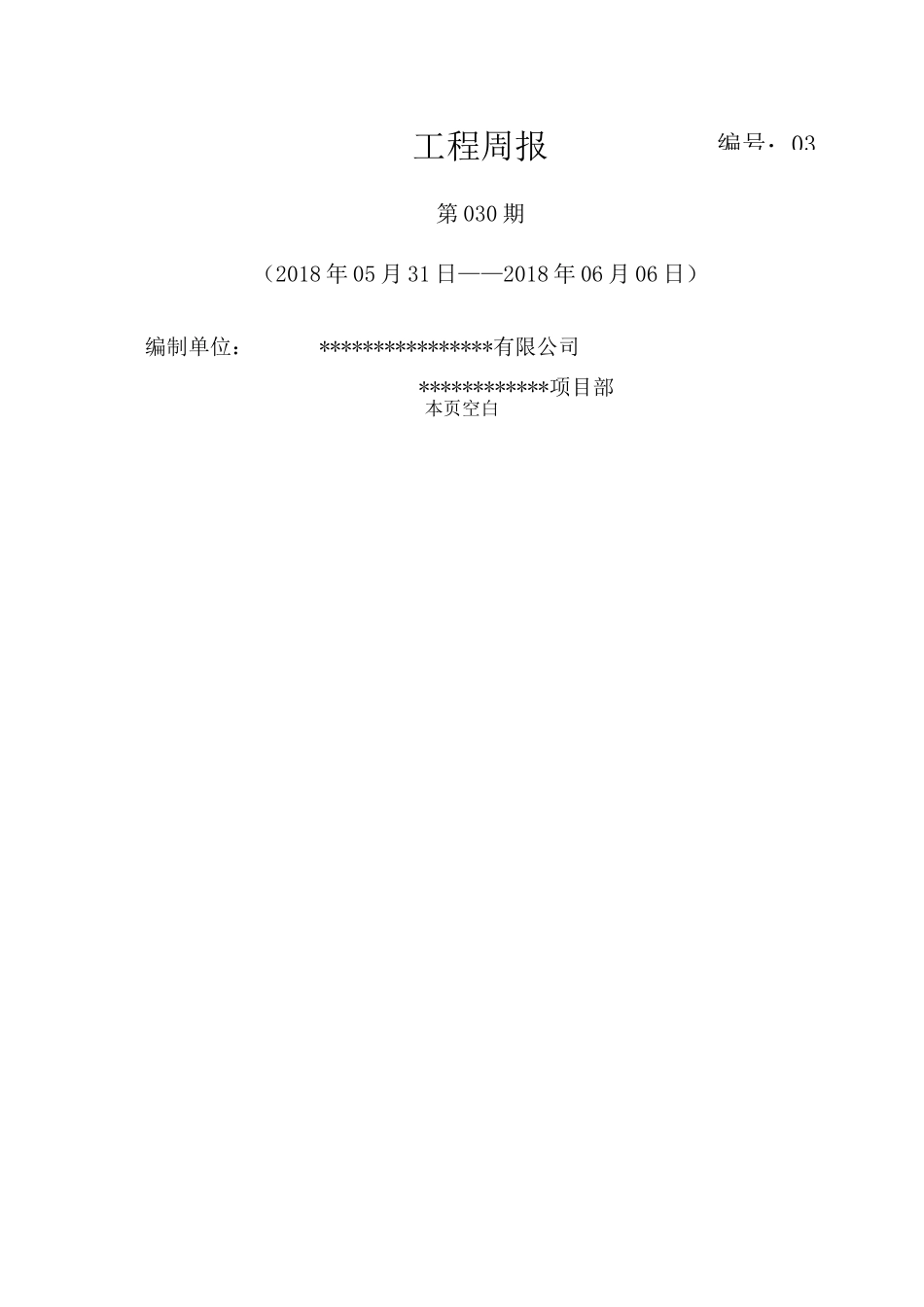

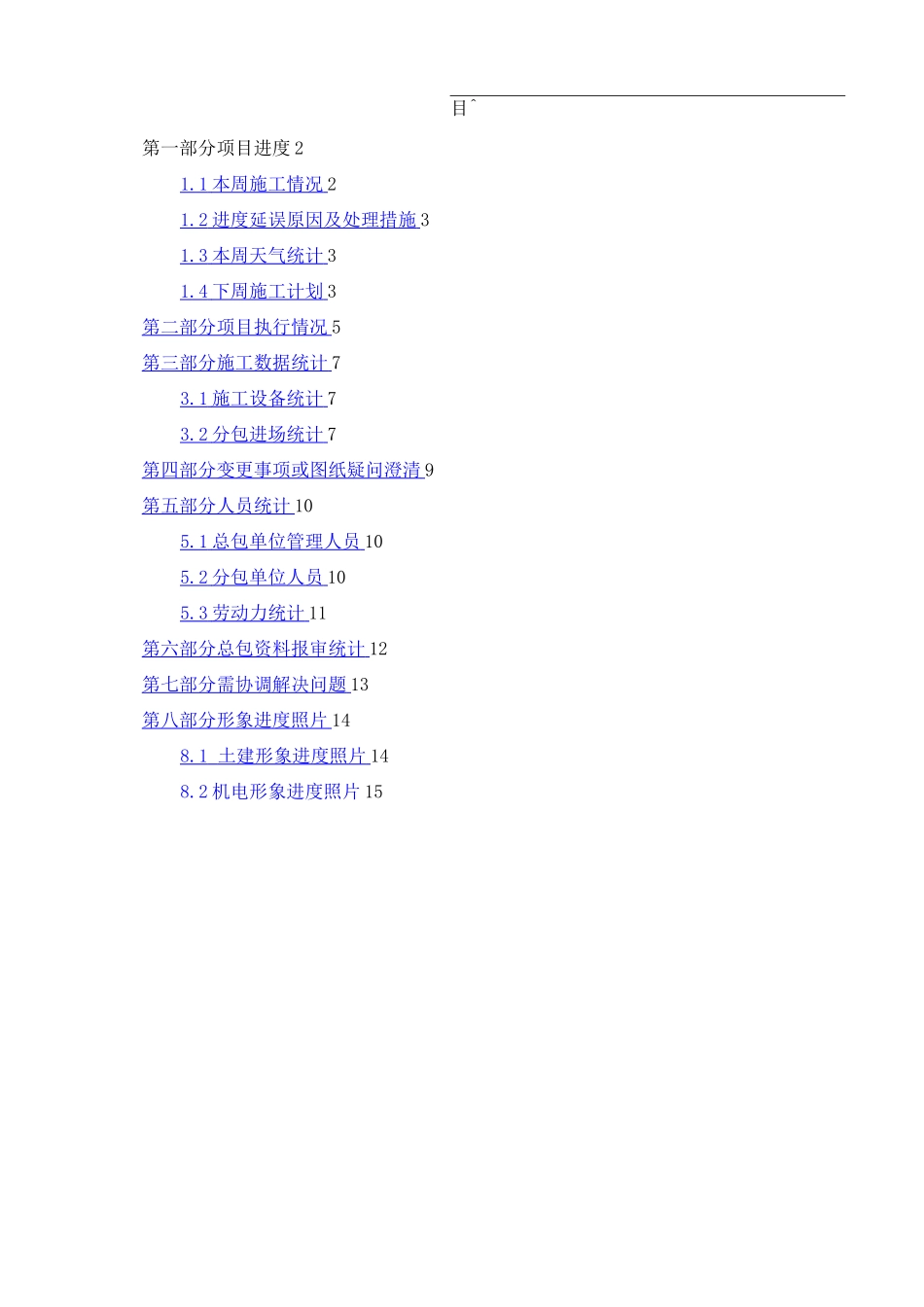

编号:03工程周报第030期(2018年05月31日——2018年06月06日)编制单位:****************有限公司************项目部本页空白目^第一部分项目进度21
1本周施工情况21
2进度延误原因及处理措施31
3本周天气统计31
4下周施工计划3第二部分项目执行情况5第三部分施工数据统计73
1施工设备统计73
2分包进场统计7第四部分变更事项或图纸疑问澄清9第五部分人员统计105
1总包单位管理人员105
2分包单位人员105
3劳动力统计11第六部分总包资料报审统计12第七部分需协调解决问题13第八部分形象进度照片148
1土建形象进度照片148
2机电形象进度照片15第一部分项目进度1
1本周施工情况土建序号事项计划完成上周完成112#楼5层墙柱钢筋施工完成完成213#楼7层顶板支模完成完成完成315-01#楼6层顶板支模完成70%完成完成414#楼6层顶板支模完成80%完成完成515-03#楼区段地下室顶板钢筋绑扎完成75%完成完成6北1区地下室外墙防水保护层砌筑施工完成完成完成7北1区1-7
1-13区段地下室顶板防水保护层浇筑完成完成完成81#楼9层外架搭设施工完成完成完成92#楼13层顶板钢筋绑扎完成25%完成完成103#楼14层墙柱钢筋施工完成完成114#楼10层底板工字钢安装安装施工完成完成完成125#楼10层墙柱钢筋绑扎完成完成完成13南区地下室基坑外墙肥槽回填土完成完成完成14南2-1区段地下室顶板防水保护层完成,南1-6区段地下室顶板防水保护层完成完成完成15北2区抗浮锚杆施工完成70%完成完成167-01#楼区段基础垫层施工完成,7-02#楼区段基础垫层完成90%
完成完成177-03#楼土方开挖完成完成完成187-01#楼区段基础砖胎膜砌筑完成85%,7-02#楼区段基础砖胎膜砌筑完成40%
完成完成19北2区A
