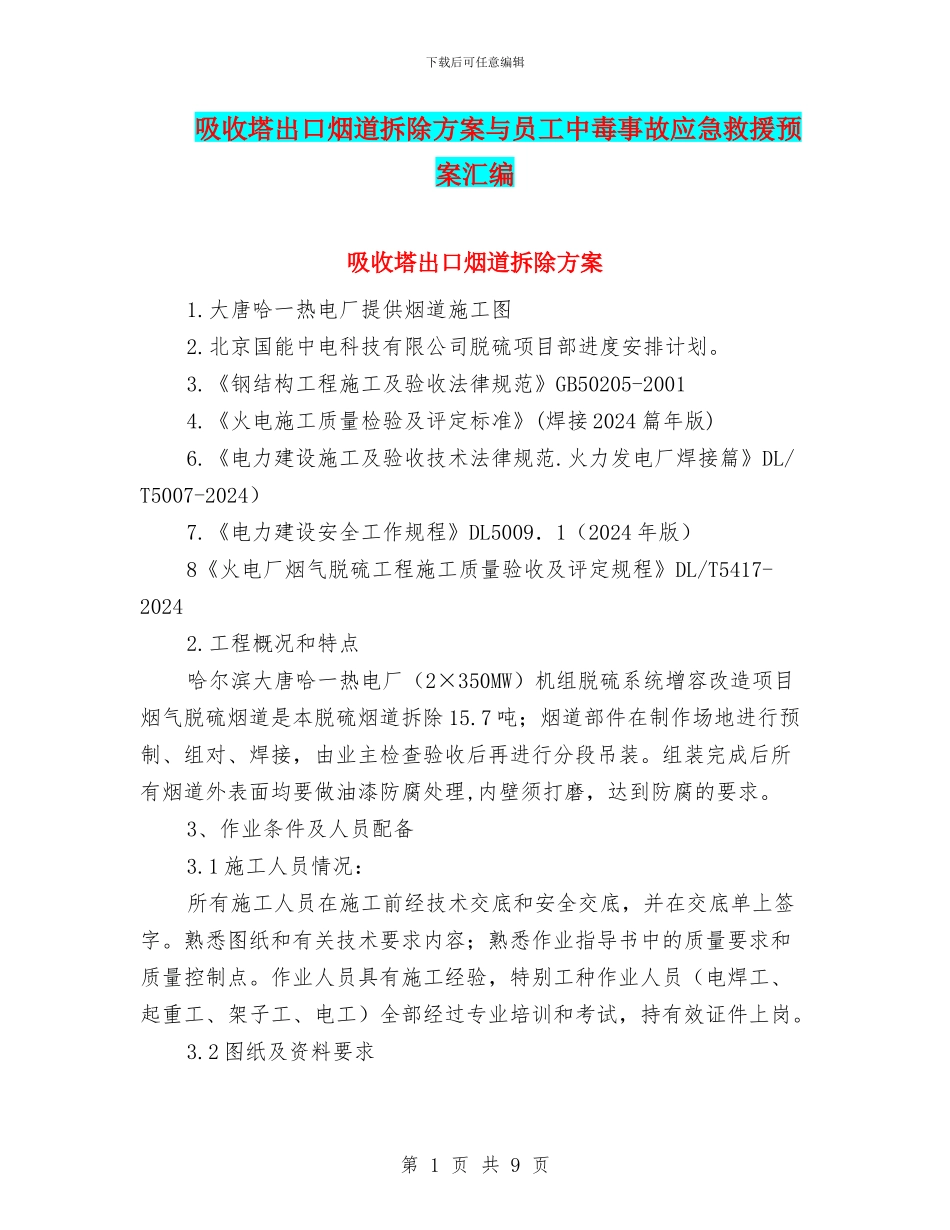

下载后可任意编辑吸收塔出口烟道拆除方案与员工中毒事故应急救援预案汇编吸收塔出口烟道拆除方案1.大唐哈一热电厂提供烟道施工图2.北京国能中电科技有限公司脱硫项目部进度安排计划。 3.《钢结构工程施工及验收法律规范》GB50205-20014.《火电施工质量检验及评定标准》(焊接 2024 篇年版)6.《电力建设施工及验收技术法律规范.火力发电厂焊接篇》DL/T5007-2024)7.《电力建设安全工作规程》DL5009.1(2024 年版)8《火电厂烟气脱硫工程施工质量验收及评定规程》DL/T5417-20242.工程概况和特点哈尔滨大唐哈一热电厂(2×350MW)机组脱硫系统增容改造项目烟气脱硫烟道是本脱硫烟道拆除 15.7 吨;烟道部件在制作场地进行预制、组对、焊接,由业主检查验收后再进行分段吊装。组装完成后所有烟道外表面均要做油漆防腐处理,内壁须打磨,达到防腐的要求。3、作业条件及人员配备3.1 施工人员情况:所有施工人员在施工前经技术交底和安全交底,并在交底单上签字。熟悉图纸和有关技术要求内容;熟悉作业指导书中的质量要求和质量控制点。作业人员具有施工经验,特别工种作业人员(电焊工、起重工、架子工、电工)全部经过专业培训和考试,持有效证件上岗。3.2 图纸及资料要求第 1 页 共 9 页下载后可任意编辑为保证吊装作业顺利进行,烟道吊装前。图纸、设备使用说明书及相关资料齐全。3.3 劳动力计划配备:施工总负责:1 人 技术负责人:1 人 电焊工:20 人 质量员:1 人 安全员:1 人 起重工:2 人架子工、电工需要时配备4、施工前准备拆除、吊装作业前组织施工人员进行技术、安全交底,准备好安装时需要的机工具及安全防护用品,要求所有施工人员对安装现场有充分的认识,确保安装时人、机具、设备安全;进行危险源识别,做好预算,人员上下安全通道(脚手架)搭设好;接通施工场地的临时用电,落实好机具设备及工具等工作,清扫施工场地,准备进场开始施工。5.施工工艺及方法5.1 熟悉图纸组织施工技术人员熟悉施工图纸,对图纸细节进行深化,掌握烟道的内部结构,为方便拼装合理分割烟道,分割位置尽量错开烟道内部支撑的加固钢管,避开在分割后造成变形。分割工作完成后,对分割件进行吊钩焊接工作,便于吊装。5.2 进行技术交底和安全交底在充分了解烟道安装位置分布的情况下,进行技术交底和安全交底工作。向施工人员详细交代脱硫烟道吊装过程中各道工序的要点及注意事项,特别是吸收塔净烟道吊装拼接过程中的登高作业,施...
