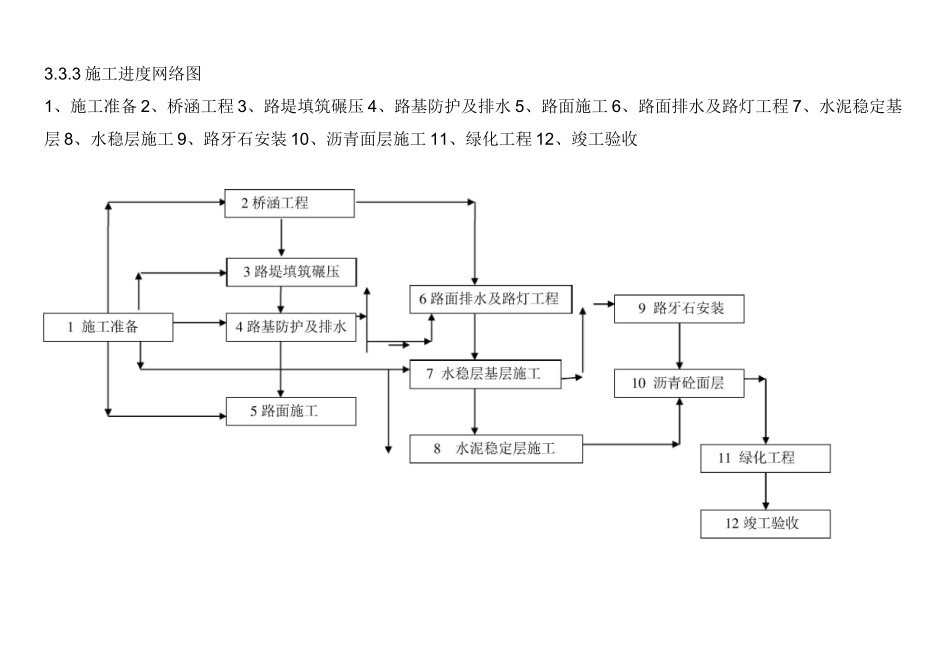

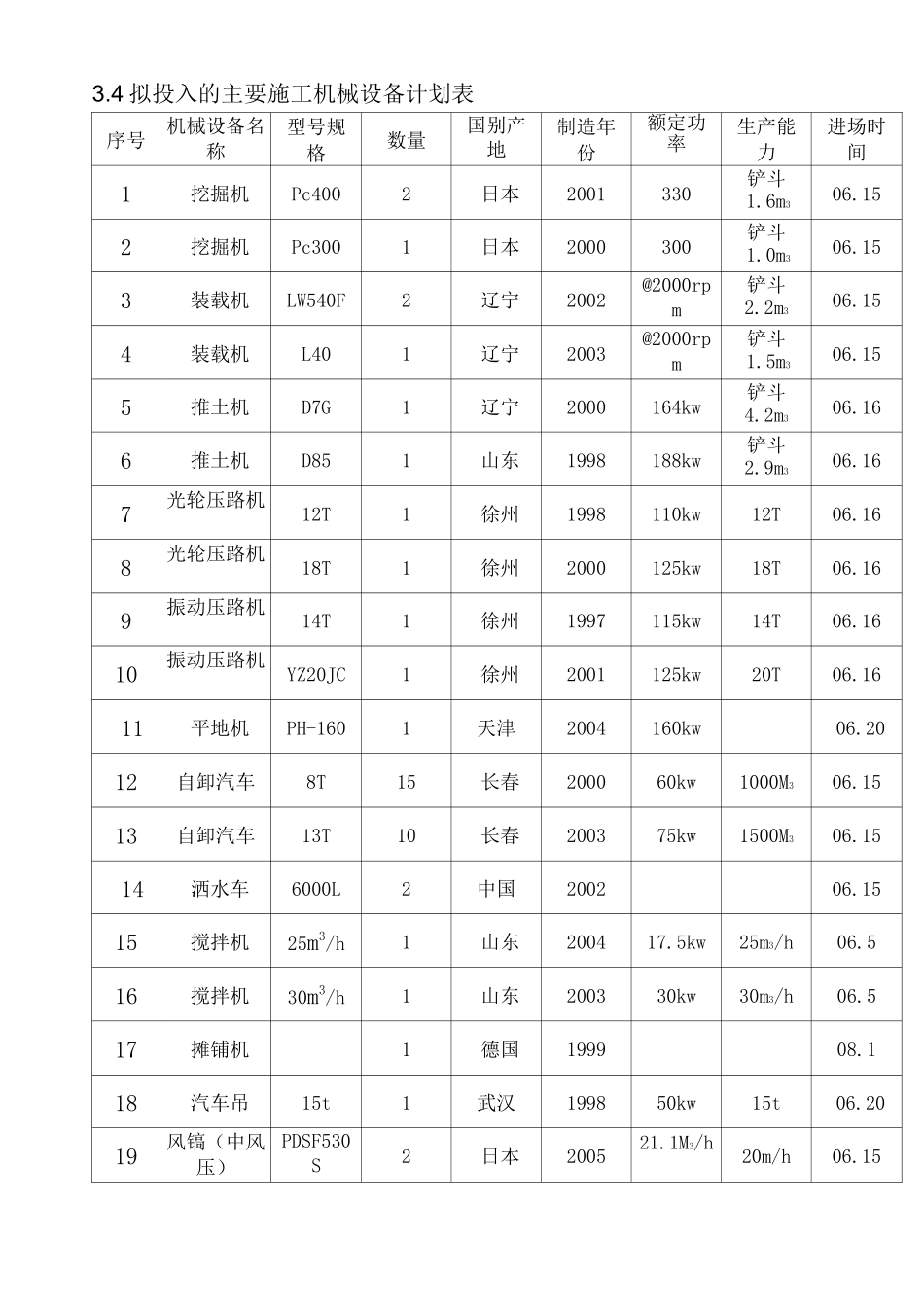

市政道路进度计划市政工程机械表市政工程平面布置市政工程劳动力表3.3.2 施工进度计划横道图序号工程项目2006 年6 月份7 月份8 月份9 月份15202530510152025315101520253151基底处理2路堤填筑碾压3路基防护及排水4路面施工5桥涵施工6路面排水工程7路灯安装工程8道路绿化工程3.3.3 施工进度网络图1、施工准备 2、桥涵工程 3、路堤填筑碾压 4、路基防护及排水 5、路面施工 6、路面排水及路灯工程 7、水泥稳定基层 8、水稳层施工 9、路牙石安装 10、沥青面层施工 11、绿化工程 12、竣工验收3.4 拟投入的主要施工机械设备计划表序号机械设备名称型号规格数量国别产地制造年份额定功率生产能力进场时间1挖掘机Pc4002日本2001330铲斗1.6m306.152挖掘机Pc3001日本2000300铲斗1.0m306.153装载机LW540F2辽宁2002@2000rpm铲斗2.2m306.154装载机L401辽宁2003@2000rpm铲斗1.5m306.155推土机D7G1辽宁2000164kw铲斗4.2m306.166推土机D851山东1998188kw铲斗2.9m306.167光轮压路机12T1徐州1998110kw12T06.168光轮压路机18T1徐州2000125kw18T06.169振动压路机14T1徐州1997115kw14T06.1610振动压路机YZ20JC1徐州2001125kw20T06.1611平地机PH-1601天津2004160kw06.2012自卸汽车8T15长春200060kw1000M306.1513自卸汽车13T10长春200375kw1500M306.1514洒水车6000L2中国200206.1515搅拌机25m3/h1山东200417.5kw25m3/h06.516搅拌机30m3/h1山东200330kw30m3/h06.517摊铺机1德国199908.118汽车吊15t1武汉199850kw15t06.2019风镐(中风压)PDSF530S2日本200521.1M3/h20m/h06.1520手推机0.5110大连20040.510.5108.13.5 主要工程量3cm 改性沥青砼44750m2;4cm 中粒式沥青砼44750m2;1cm 沥青联结层44750m218cm 水泥稳定碎石(水泥含量 5%)(一次摊铺)44750m218cm 水泥稳定碎石(水泥含量 5%)(二次摊铺)44750m230cm 水结级配砂砾44750m2花岗岩边石8100M土石方数量479856ms钢筋砼管3034M井159 座圆管涵6 处箱涵1 处高杆路灯62 套3.6 劳动力计划表序号工种名称人数2007 年6 月7 月8 月9 月1项目经理111112项目副经理111113总工程师111114工程师444445实验工程师111116机电工程师111117会计师111118质量工程师222229材料员1111110管理员1111111机械手6666612钢筋工2222213起重工2222214测量工2222215电工2222216木工2222017混凝土工10100堂食开水点R车库淋浴18瓦工24242410519普工2020202010合计75747560433.7 施工平面布置及临时设施...
