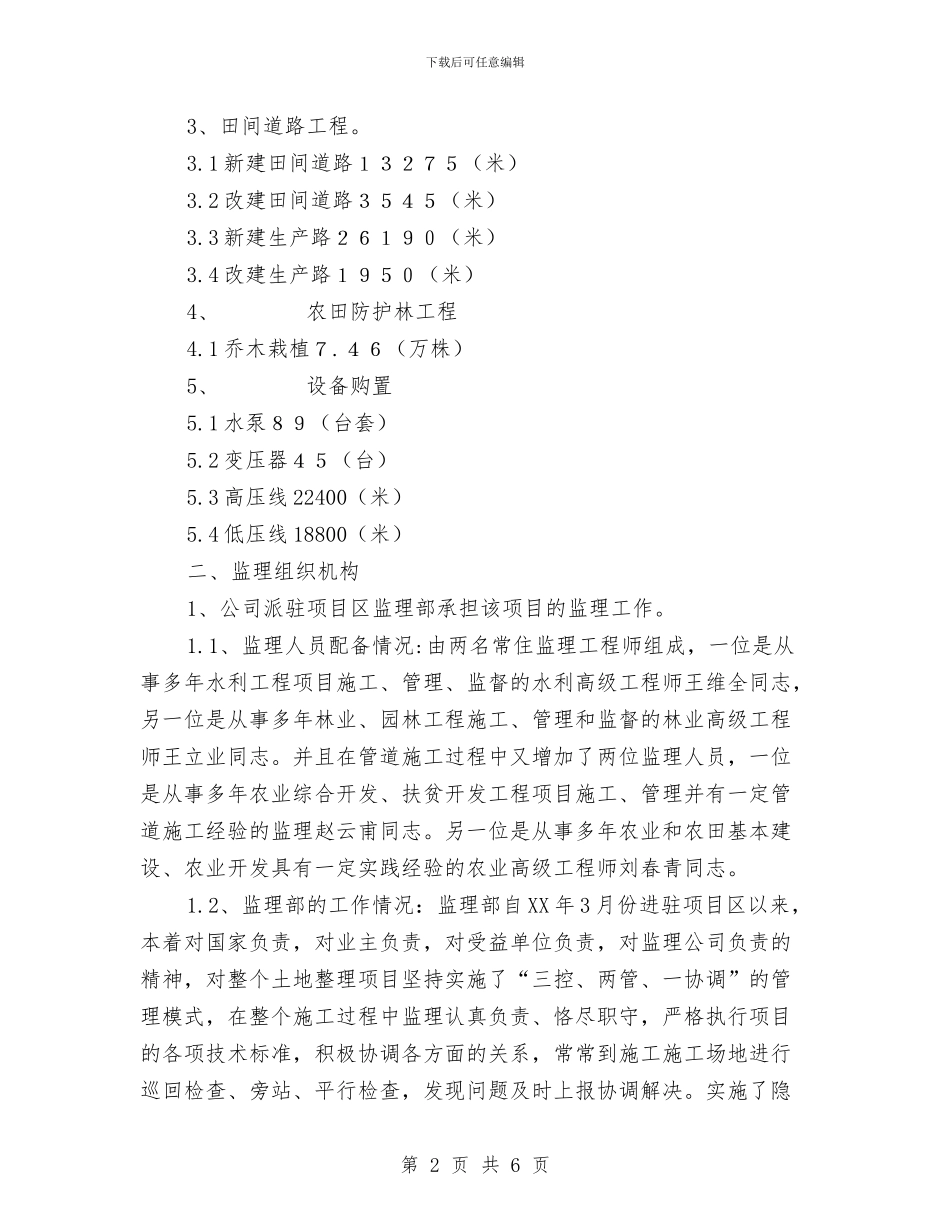

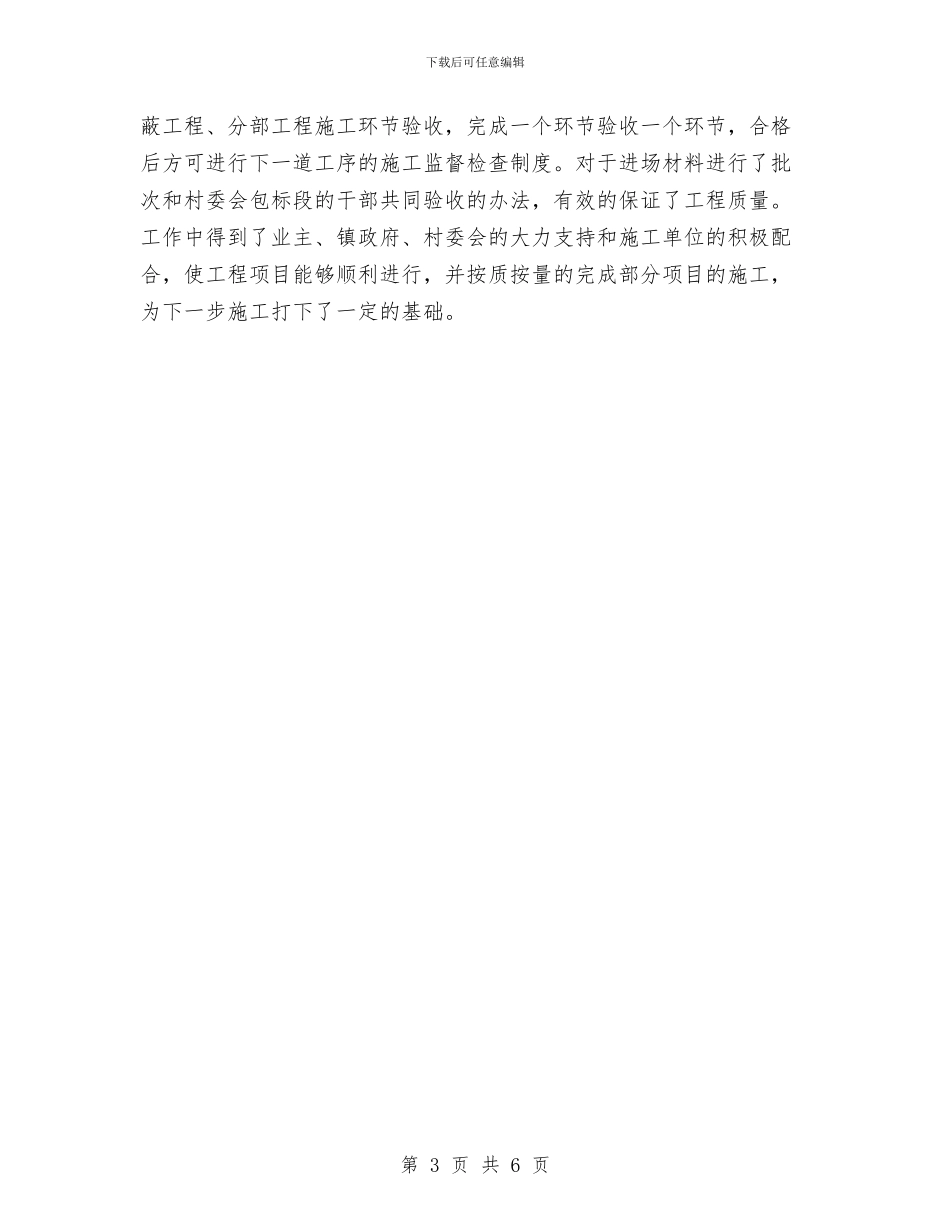

下载后可任意编辑土地整理项目监理阶段性工作总结范文与土地治理管理工作意见汇编土地整理项目监理阶段性工作总结范文推举阅读:土地整理项目监理阶段性工作总结范文克什克腾旗宇宙地土地整理项目位于该镇的刘营子村,地理坐标为:东经 117°50′08′—117°56′39′,北纬 43°30′41′—43°33′29′。四至为:东至林西县边界,南至杨家大院和杨树林自然村,西到热水开发区,北至集通铁路边。建设期限约15个月左右。土地整理面积为19925亩,新增耕地面积2770亩,新增耕地率达到13%。项目总投资2188万元,平均亩投资为1100元。一、工程概况1、土地平整工程:1.1 土地平整173.58万 m³1.2 土地翻耕184.68 hm2、农田水利工程2.1 新打机电井86(眼)2.2 井房89(座)2.3 管道134249.2(米)2.4 给水栓1656(个)2.5 涵管44(座)2.6 斗沟18046.3(米)2.7 农沟35670(米)2.8 排水井89(座)2.9 高压线路22400(米)2.10 低压线路18800(米)第 1 页 共 6 页下载后可任意编辑3、田间道路工程。3.1 新建田间道路13275(米)3.2 改建田间道路3545(米)3.3 新建生产路26190(米)3.4 改建生产路1950(米)4、 农田防护林工程4.1 乔木栽植7.46(万株)5、 设备购置5.1 水泵89(台套)5.2 变压器45(台)5.3 高压线 22400(米)5.4 低压线 18800(米)二、监理组织机构1、公司派驻项目区监理部承担该项目的监理工作。1.1、监理人员配备情况:由两名常住监理工程师组成,一位是从事多年水利工程项目施工、管理、监督的水利高级工程师王维全同志,另一位是从事多年林业、园林工程施工、管理和监督的林业高级工程师王立业同志。并且在管道施工过程中又增加了两位监理人员,一位是从事多年农业综合开发、扶贫开发工程项目施工、管理并有一定管道施工经验的监理赵云甫同志。另一位是从事多年农业和农田基本建设、农业开发具有一定实践经验的农业高级工程师刘春青同志。1.2、监理部的工作情况:监理部自 XX 年 3 月份进驻项目区以来,本着对国家负责,对业主负责,对受益单位负责,对监理公司负责的精神,对整个土地整理项目坚持实施了“三控、两管、一协调”的管理模式,在整个施工过程中监理认真负责、恪尽职守,严格执行项目的各项技术标准,积极协调各方面的关系,常常到施工施工场地进行巡回检查、旁站、平行检查...
