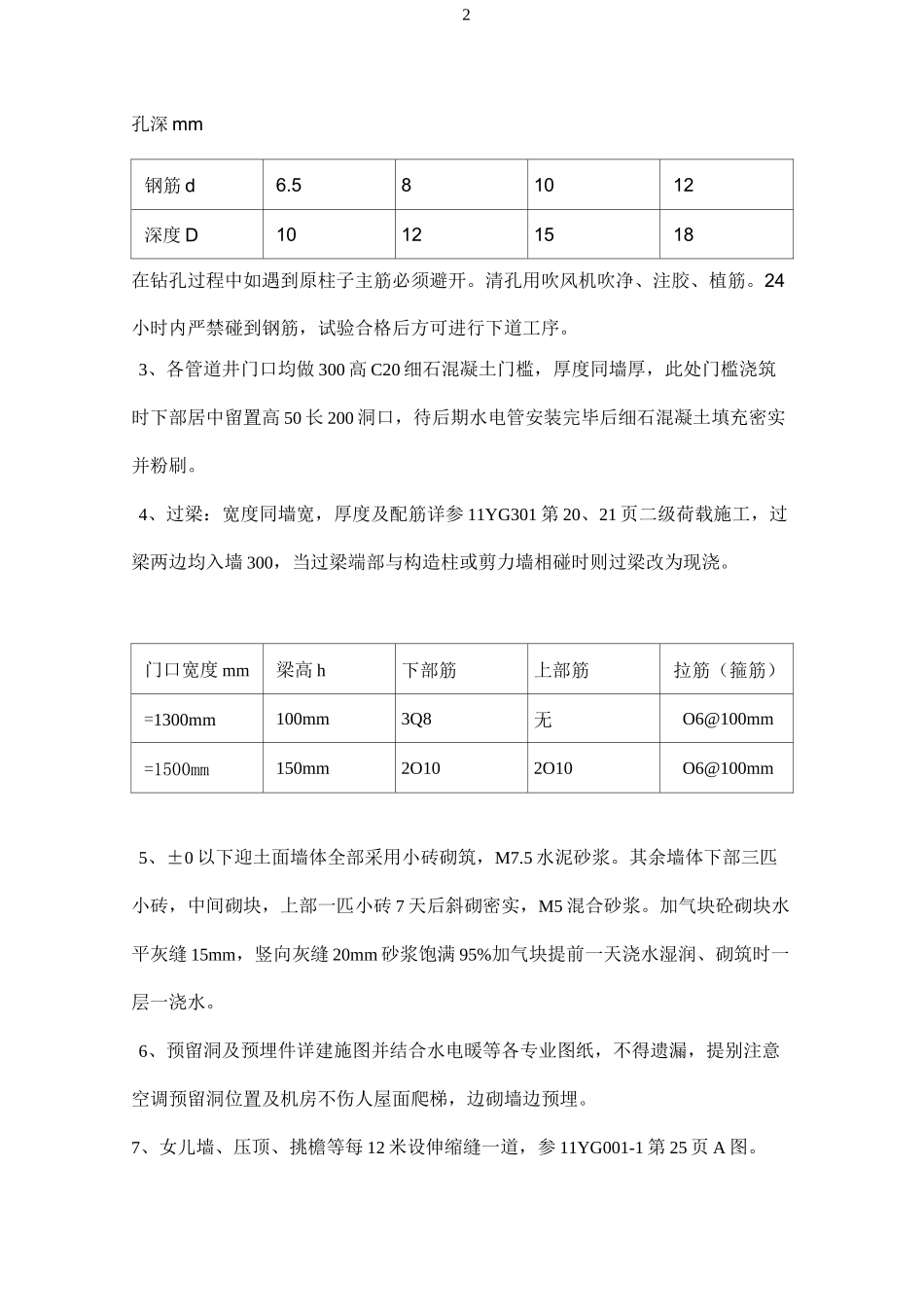

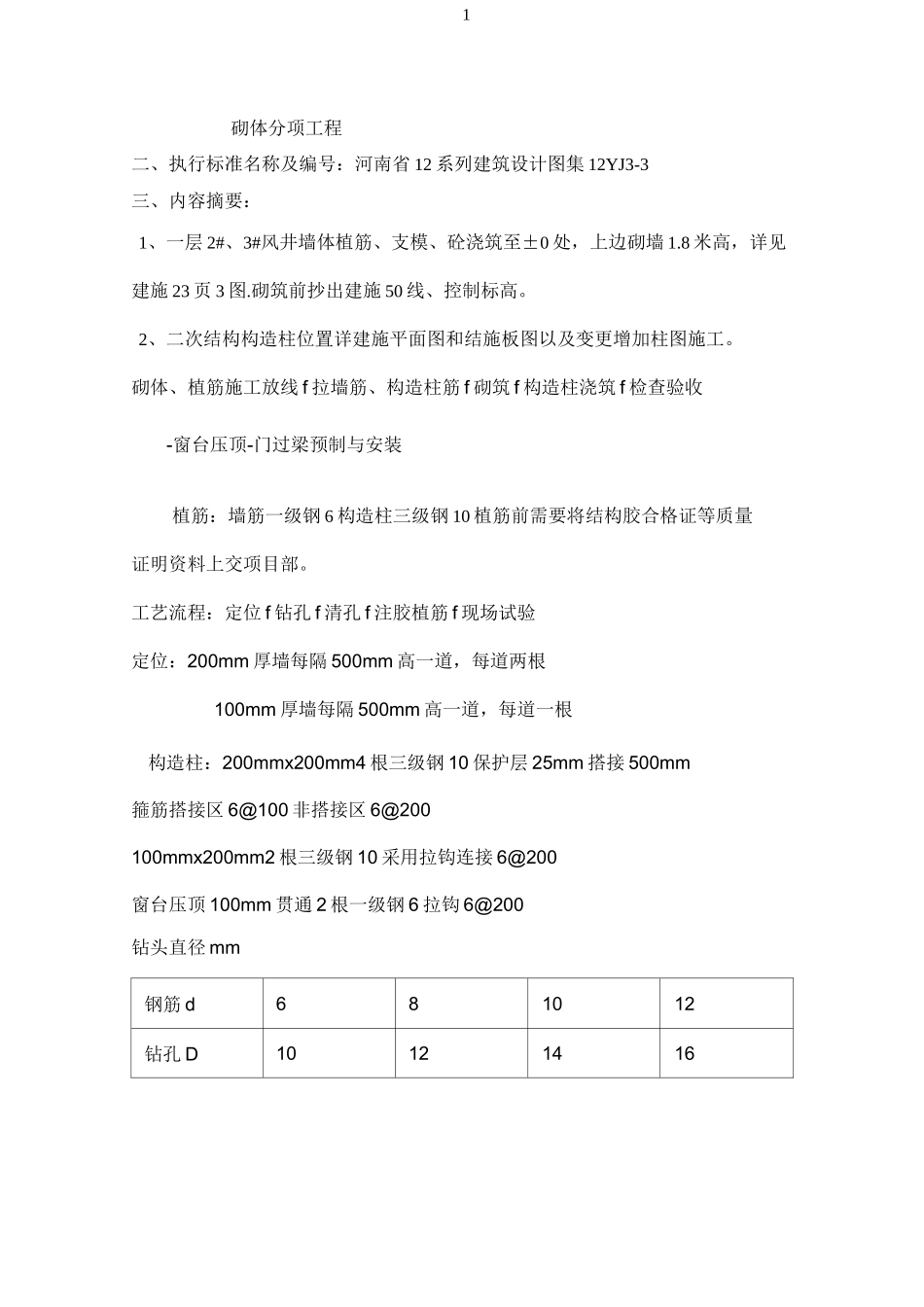

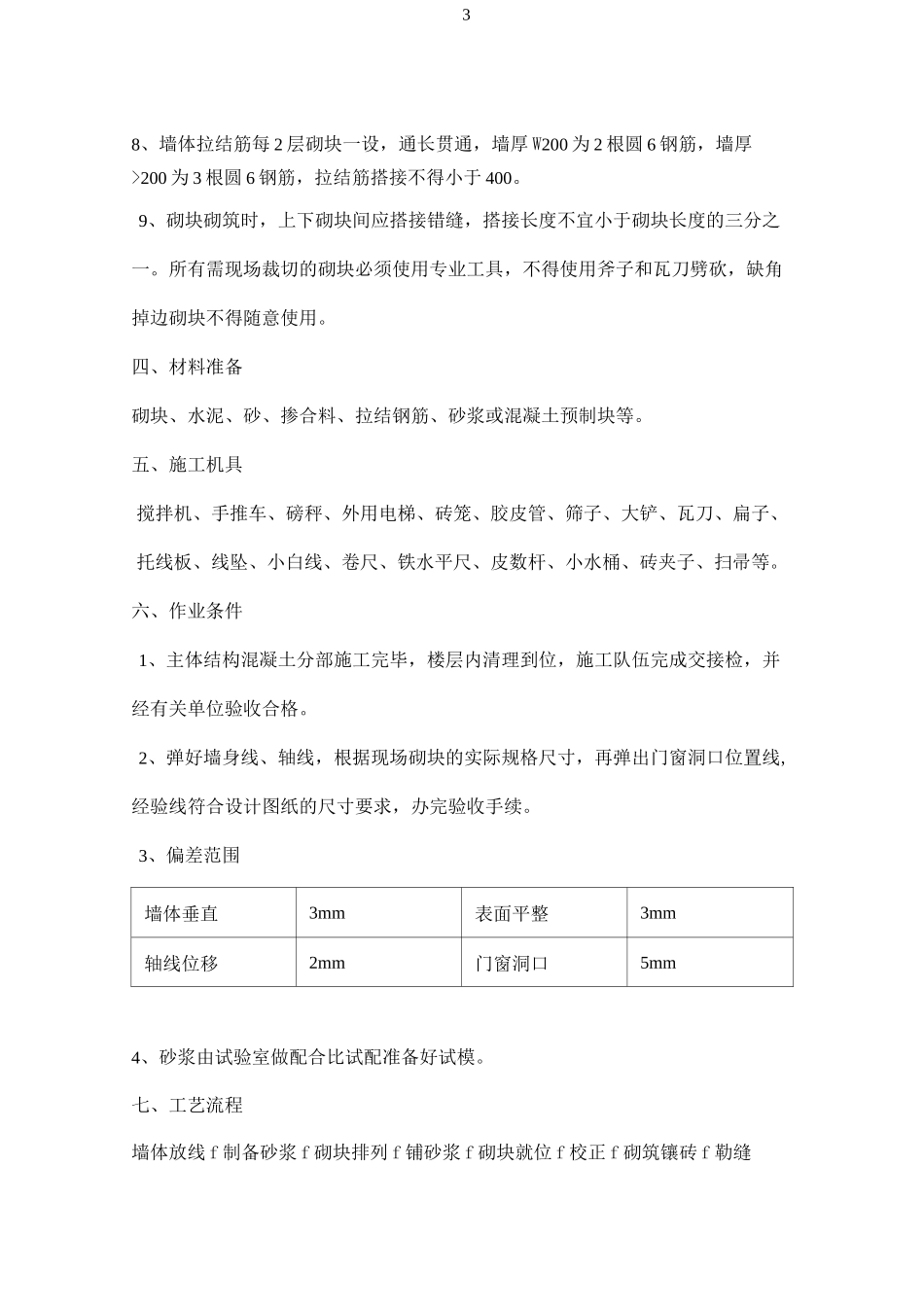

1砌体分项工程二、执行标准名称及编号:河南省 12 系列建筑设计图集 12YJ3-3三、内容摘要:1、一层 2#、3#风井墙体植筋、支模、砼浇筑至±0 处,上边砌墙 1
8 米高,详见建施 23 页 3 图
砌筑前抄出建施 50 线、控制标高
2、二次结构构造柱位置详建施平面图和结施板图以及变更增加柱图施工
砌体、植筋施工放线 f 拉墙筋、构造柱筋 f 砌筑 f 构造柱浇筑 f 检查验收-窗台压顶-门过梁预制与安装植筋:墙筋一级钢 6 构造柱三级钢 10 植筋前需要将结构胶合格证等质量证明资料上交项目部
工艺流程:定位 f 钻孔 f 清孔 f 注胶植筋 f 现场试验定位:200mm 厚墙每隔 500mm 高一道,每道两根100mm 厚墙每隔 500mm 高一道,每道一根构造柱:200mmx200mm4 根三级钢 10 保护层 25mm 搭接 500mm箍筋搭接区 6@100 非搭接区 6@200100mmx200mm2 根三级钢 10 采用拉钩连接 6@200窗台压顶 100mm 贯通 2 根一级钢 6 拉钩 6@200钻头直径 mm钢筋 d681012钻孔 D101214162孔深 mm钢筋 d6
581012深度 D10121518在钻孔过程中如遇到原柱子主筋必须避开
清孔用吹风机吹净、注胶、植筋
24小时内严禁碰到钢筋,试验合格后方可进行下道工序
3、各管道井门口均做 300 高 C20 细石混凝土门槛,厚度同墙厚,此处门槛浇筑时下部居中留置高 50 长 200 洞口,待后期水电管安装完毕后细石混凝土填充密实并粉刷
4、过梁:宽度同墙宽,厚度及配筋详参 11YG301 第 20、21 页二级荷载施工,过梁两边均入墙 300,当过梁端部与构造柱或剪力墙相碰时则过梁改为现浇
门口宽度 mm梁高 h下部筋上部筋拉筋(箍筋)=1300mm100mm3Q8无O6@100mm=1
