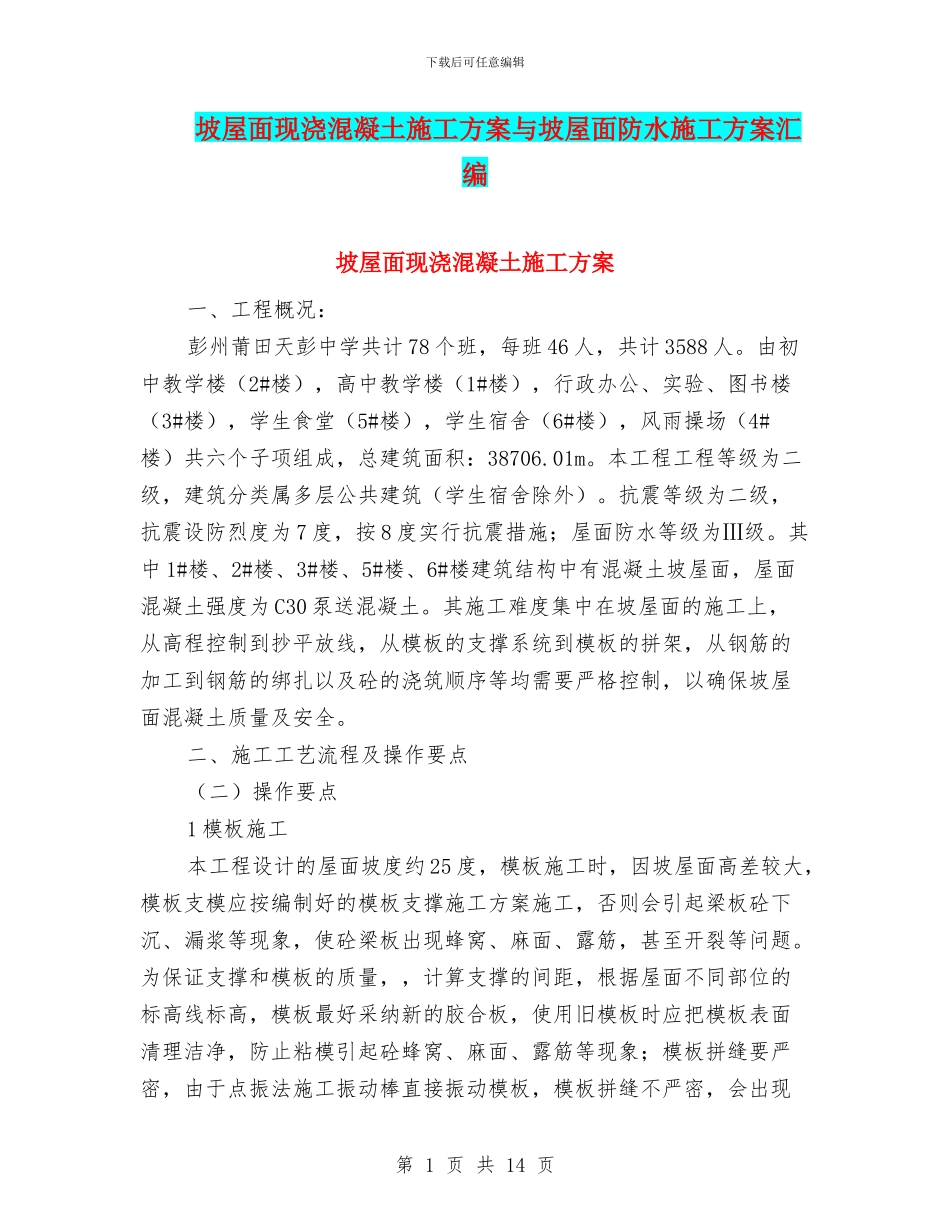

下载后可任意编辑坡屋面现浇混凝土施工方案与坡屋面防水施工方案汇编坡屋面现浇混凝土施工方案一、工程概况:彭州莆田天彭中学共计 78 个班,每班 46 人,共计 3588 人
由初中教学楼(2#楼),高中教学楼(1#楼),行政办公、实验、图书楼(3#楼),学生食堂(5#楼),学生宿舍(6#楼),风雨操场(4#楼)共六个子项组成,总建筑面积:38706
本工程工程等级为二级,建筑分类属多层公共建筑(学生宿舍除外)
抗震等级为二级,抗震设防烈度为 7 度,按 8 度实行抗震措施;屋面防水等级为Ⅲ级
其中 1#楼、2#楼、3#楼、5#楼、6#楼建筑结构中有混凝土坡屋面,屋面混凝土强度为 C30 泵送混凝土
其施工难度集中在坡屋面的施工上,从高程控制到抄平放线,从模板的支撑系统到模板的拼架,从钢筋的加工到钢筋的绑扎以及砼的浇筑顺序等均需要严格控制,以确保坡屋面混凝土质量及安全
二、施工工艺流程及操作要点(二)操作要点1 模板施工本工程设计的屋面坡度约 25 度,模板施工时,因坡屋面高差较大,模板支模应按编制好的模板支撑施工方案施工,否则会引起梁板砼下沉、漏浆等现象,使砼梁板出现蜂窝、麻面、露筋,甚至开裂等问题
为保证支撑和模板的质量,,计算支撑的间距,根据屋面不同部位的标高线标高,模板最好采纳新的胶合板,使用旧模板时应把模板表面清理洁净,防止粘模引起砼蜂窝、麻面、露筋等现象;模板拼缝要严密,由于点振法施工振动棒直接振动模板,模板拼缝不严密,会出现第 1 页 共 14 页下载后可任意编辑漏浆等现象,造成严重的质量问题
砼施工前应把模板浇湿,模板内不得有积水
浇湿模板有两个作用:一是预防粘模,引起砼蜂窝、麻面、露筋等问题;二是预防模板板底砼过快失水,降低水泥的水化进程,使砼强度达不到设计要求,降低砼的耐久性,造成板底的裂缝提前产生

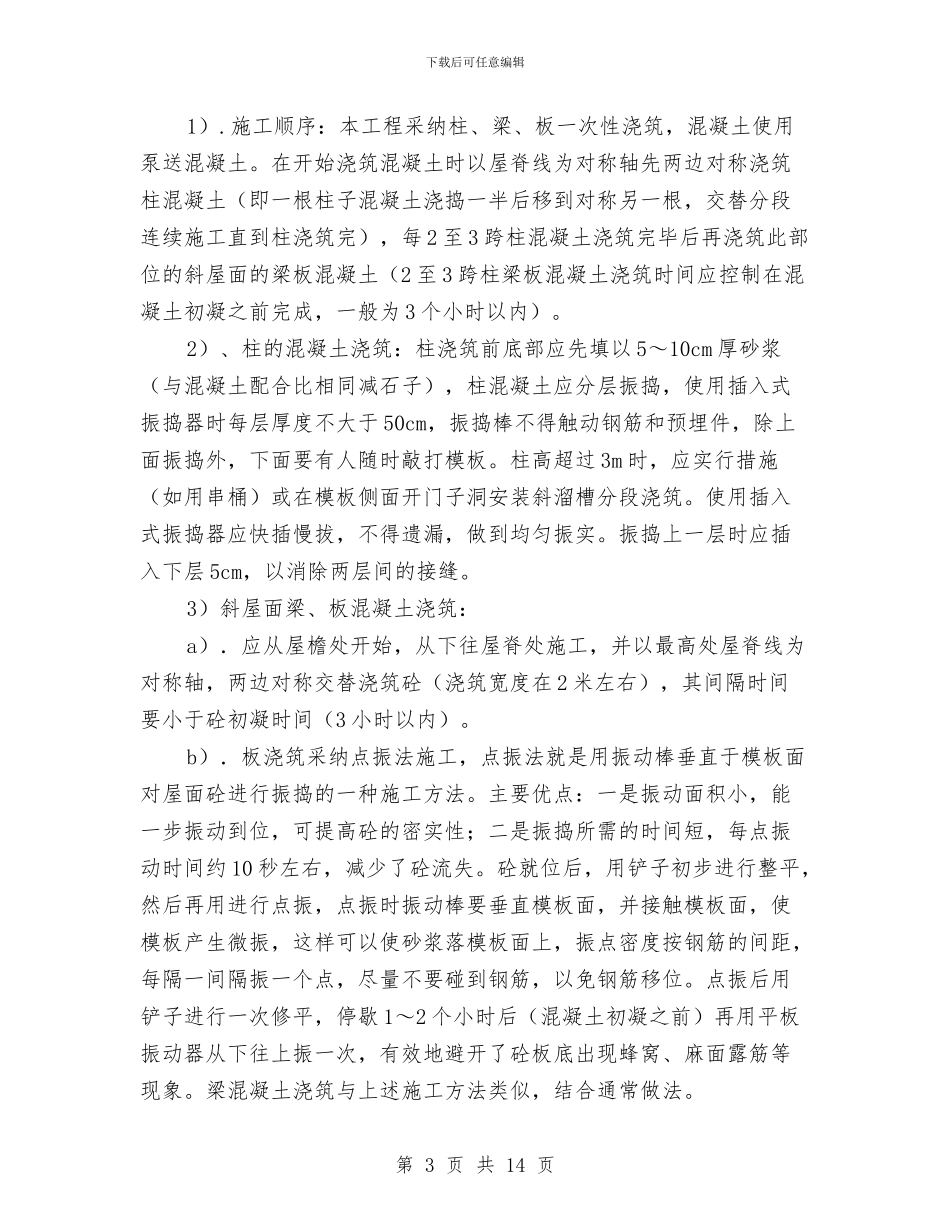

2、梁板钢筋施工1).为了避开在浇捣混凝土过程中板
