*承插型盘扣式钢管支架(技术交底)1、施工前准备a)、认真做好承插型盘扣式支撑的施工安全、技术交底资料
b)、项目部组织现场管理人员和施工工人认真学习施工图纸和建筑施工承插型盘扣式钢管支架安全技术规程
c)、组织插型盘扣式支架的材料进场并按计划堆放
2、施工部署根据施工平面图,施工组织设计,架体的平面、立面、剖面和节点构造详图计算每一施工区域所需要的配件数量
在平面图中给房间编号,按照每个房间的模板配置图及各房间构配件的用量
严格按其施工
3、施工工艺3
1 施工工艺① 将第一根主梁支起,可以由下面两人递与上面两人,而后由下面 2 人将顶杆插入主梁销片内并旋转锁紧,也可由下边 2 人先将顶杆插入主梁销片,直接将主梁举起,其主梁离边墙的距离以计划料时的尺寸为准,同时保证主梁上平面与梁帮上平面高度一致
将第二根主梁支起,将副梁安装在两根主梁之间,依此类推,将整个房间支完
②通过调整顶杆上的空心丝杠或底座丝杠将主梁上平面调整到与梁帮上面水平一致

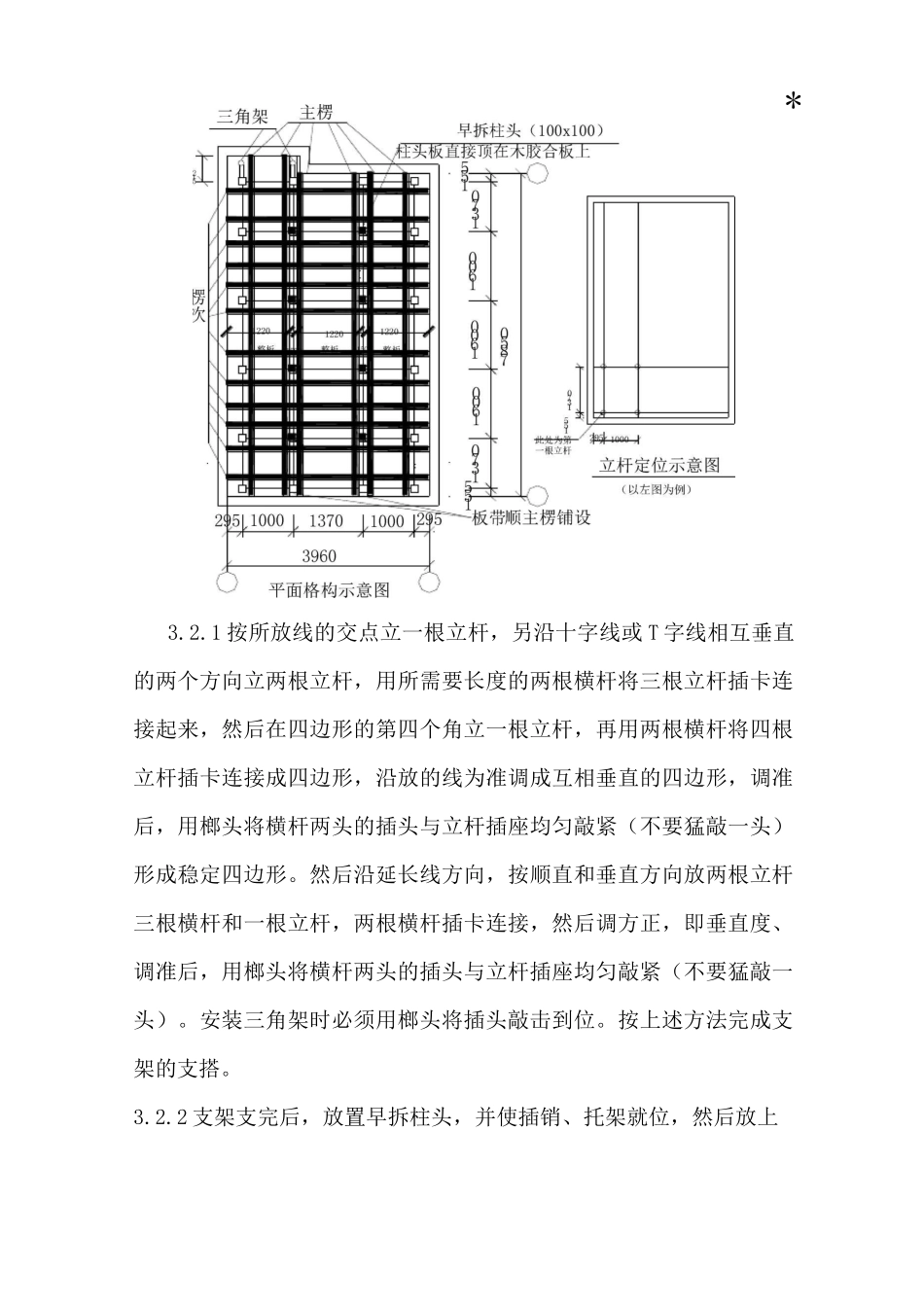

1 按所放线的交点立一根立杆,另沿十字线或 T 字线相互垂直的两个方向立两根立杆,用所需要长度的两根横杆将三根立杆插卡连接起来,然后在四边形的第四个角立一根立杆,再用两根横杆将四根立杆插卡连接成四边形,沿放的线为准调成互相垂直的四边形,调准后,用榔头将横杆两头的插头与立杆插座均匀敲紧(不要猛敲一头)形成稳定四边形
然后沿延长线方向,按顺直和垂直方向放两根立杆三根横杆和一根立杆,两根横杆插卡连接,然后调方正,即垂直度、调准后,用榔头将横杆两头的插头与立杆插座均匀敲紧(不要猛敲一头)
安装三角架时必须用榔头将插头敲击到位
按上述方法完成支架的支搭
2 支架支完后,放置早拆柱头,并使插销、托架就位,然后放上*方木,按传统支模方式将主龙骨和次龙骨上标高调整到所需位置
3 主次龙骨就位后,将早拆头上的顶板调整的高度比次
