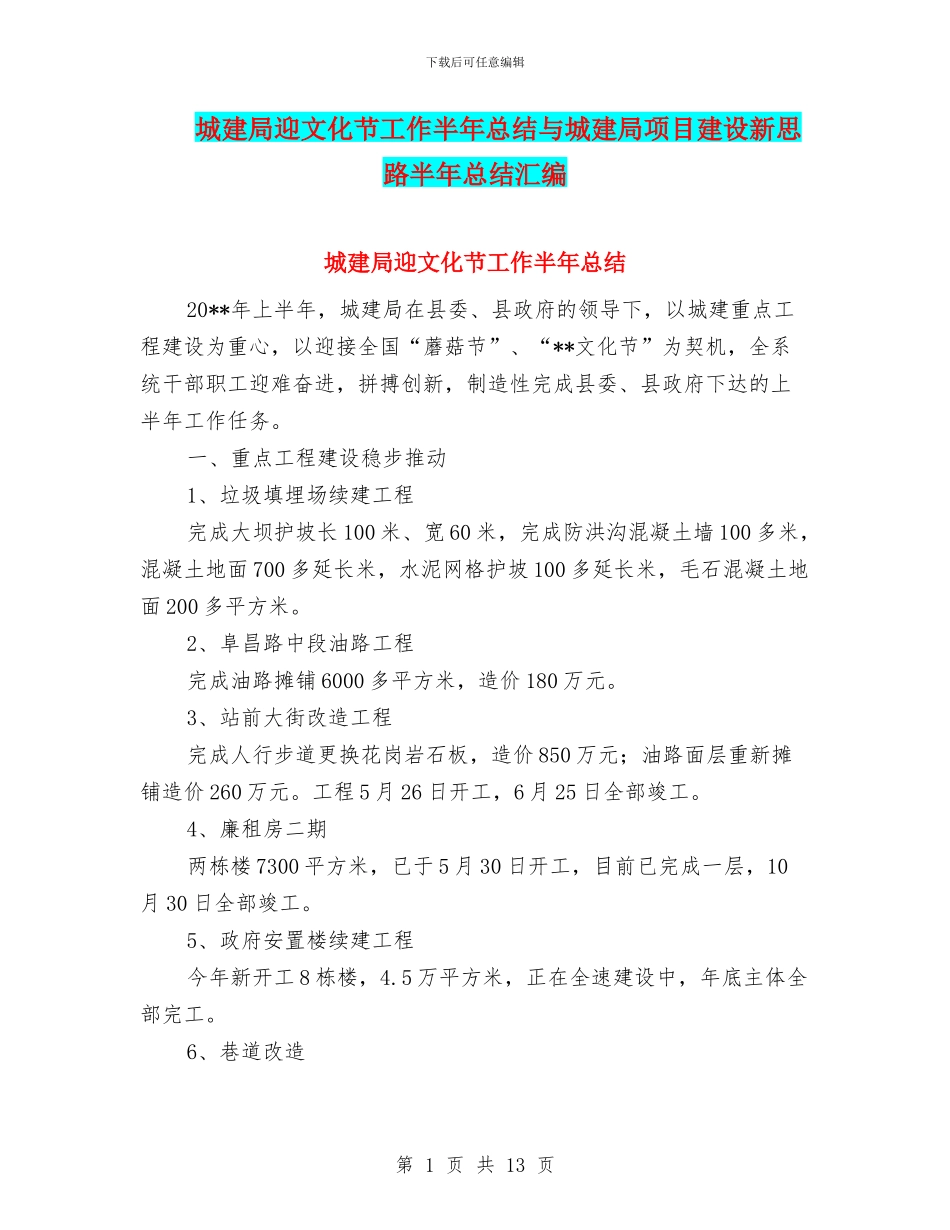

下载后可任意编辑城建局迎文化节工作半年总结与城建局项目建设新思路半年总结汇编城建局迎文化节工作半年总结20**年上半年,城建局在县委、县政府的领导下,以城建重点工程建设为重心,以迎接全国“蘑菇节”、“**文化节”为契机,全系统干部职工迎难奋进,拼搏创新,制造性完成县委、县政府下达的上半年工作任务
一、重点工程建设稳步推动1、垃圾填埋场续建工程完成大坝护坡长 100 米、宽 60 米,完成防洪沟混凝土墙 100 多米,混凝土地面 700 多延长米,水泥网格护坡 100 多延长米,毛石混凝土地面 200 多平方米
2、阜昌路中段油路工程完成油路摊铺 6000 多平方米,造价 180 万元
3、站前大街改造工程完成人行步道更换花岗岩石板,造价 850 万元;油路面层重新摊铺造价 260 万元
工程 5 月 26 日开工,6 月 25 日全部竣工
4、廉租房二期两栋楼 7300 平方米,已于 5 月 30 日开工,目前已完成一层,10月 30 日全部竣工
5、政府安置楼续建工程今年新开工 8 栋楼,4
5 万平方米,正在全速建设中,年底主体全部完工

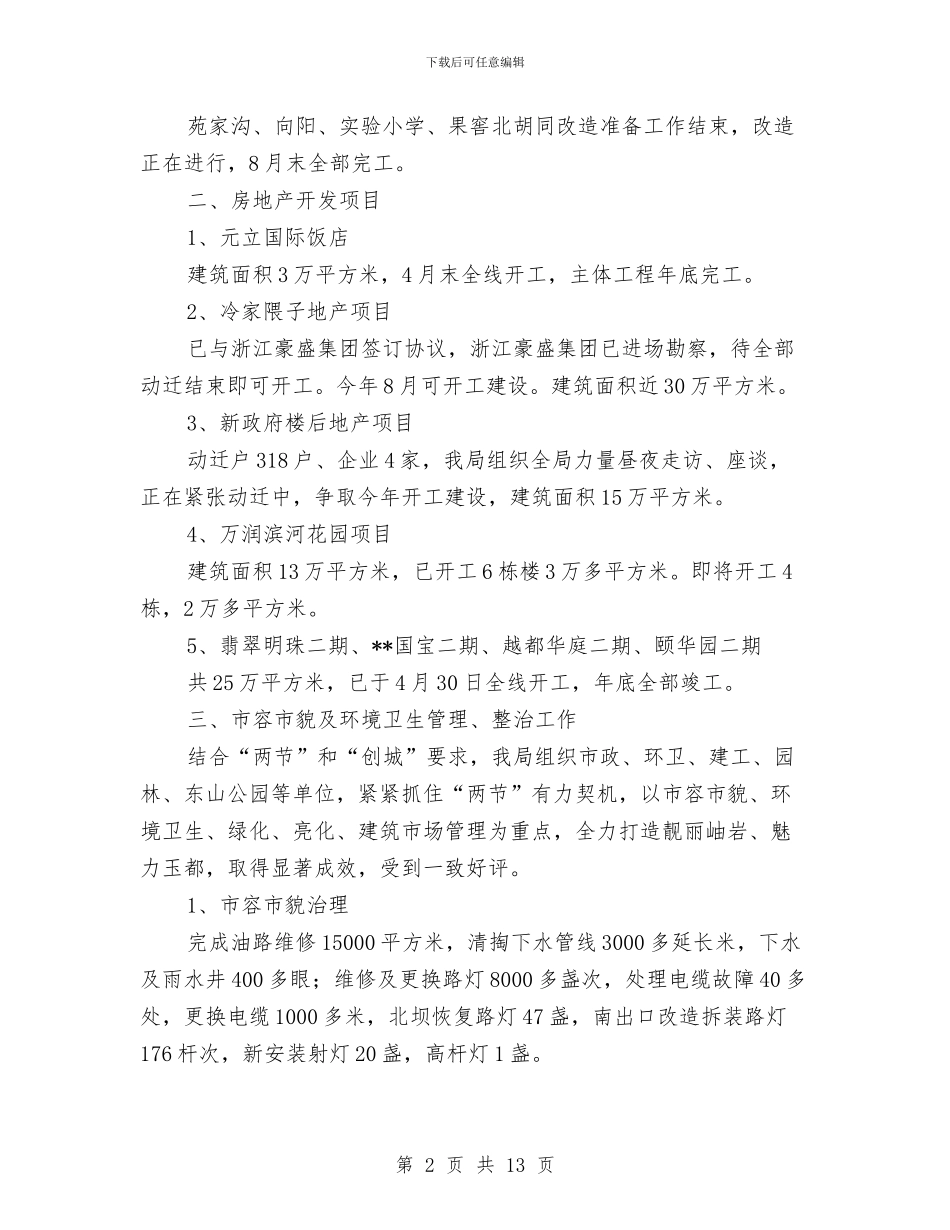

6、巷道改造第 1 页 共 13 页下载后可任意编辑苑家沟、向阳、实验小学、果窖北胡同改造准备工作结束,改造正在进行,8 月末全部完工
二、房地产开发项目1、元立国际饭店建筑面积 3 万平方米,4 月末全线开工,主体工程年底完工
2、冷家隈子地产项目已与浙江豪盛集团签订协议,浙江豪盛集团已进场勘察,待全部动迁结束即可开工
今年 8 月可开工建设
建筑面积近 30 万平方米
3、新政府楼后地产项目动迁户 318 户、企业 4 家,我局组织全局力量昼夜走访、座谈,正在紧张动迁中,争取今年开工建设,建筑面积 15 万平方米
4、万润滨河花园项目建筑面积 13 万平方米,已开工 6 栋楼 3 万多平方米
即将开工 4栋,2 万多平方米
