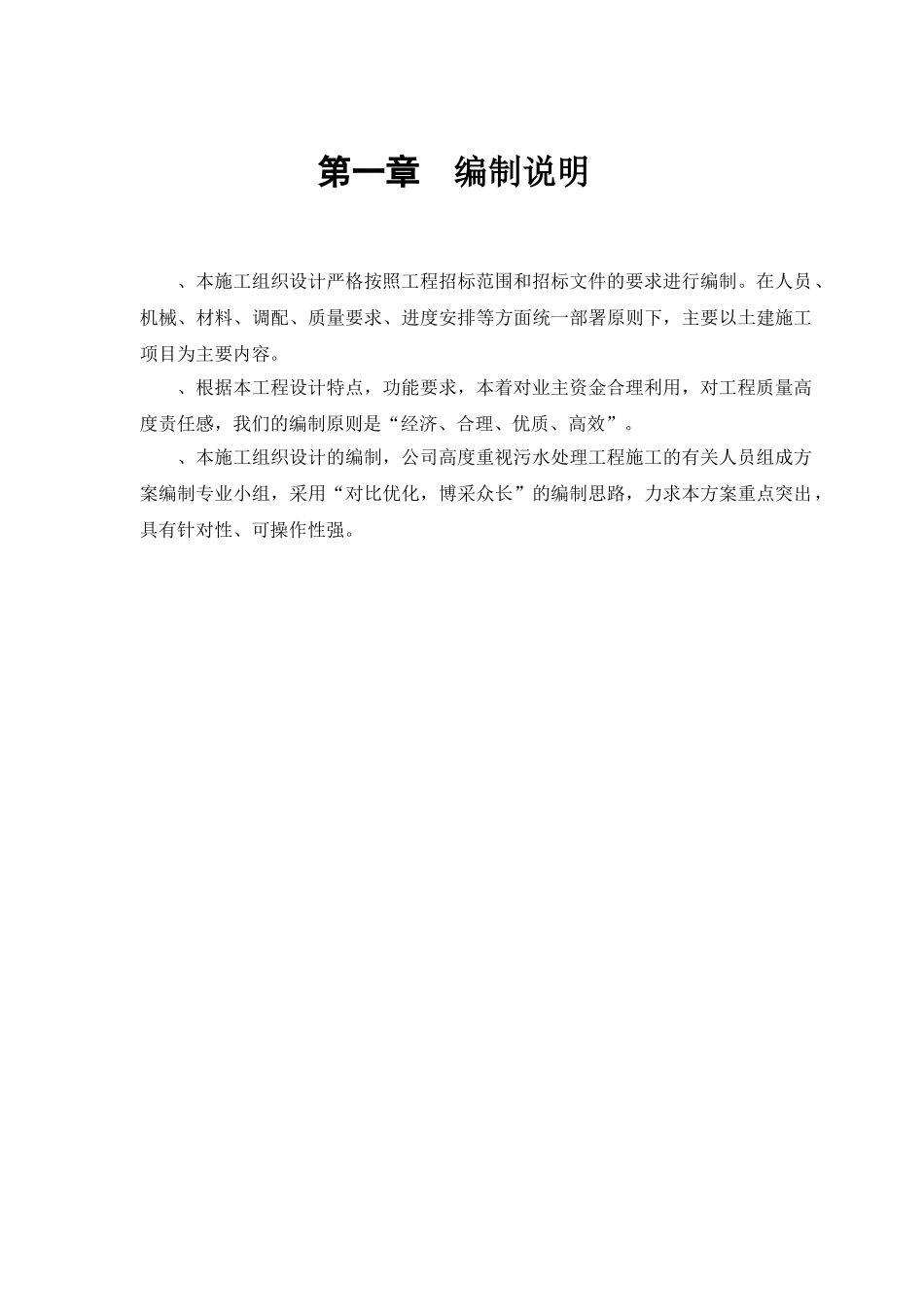

目 录第一章 编制说明、本施工组织设计严格按照工程招标范围和招标文件的要求进行编制
在人员、机械、材料、调配、质量要求、进度安排等方面统一部署原则下,主要以土建施工项目为主要内容
、根据本工程设计特点,功能要求,本着对业主资金合理利用,对工程质量高度责任感,我们的编制原则是“经济、合理、优质、高效”
、本施工组织设计的编制,公司高度重视污水处理工程施工的有关人员组成方案编制专业小组,采用“对比优化,博采众长”的编制思路,力求本方案重点突出,具有针对性、可操作性强

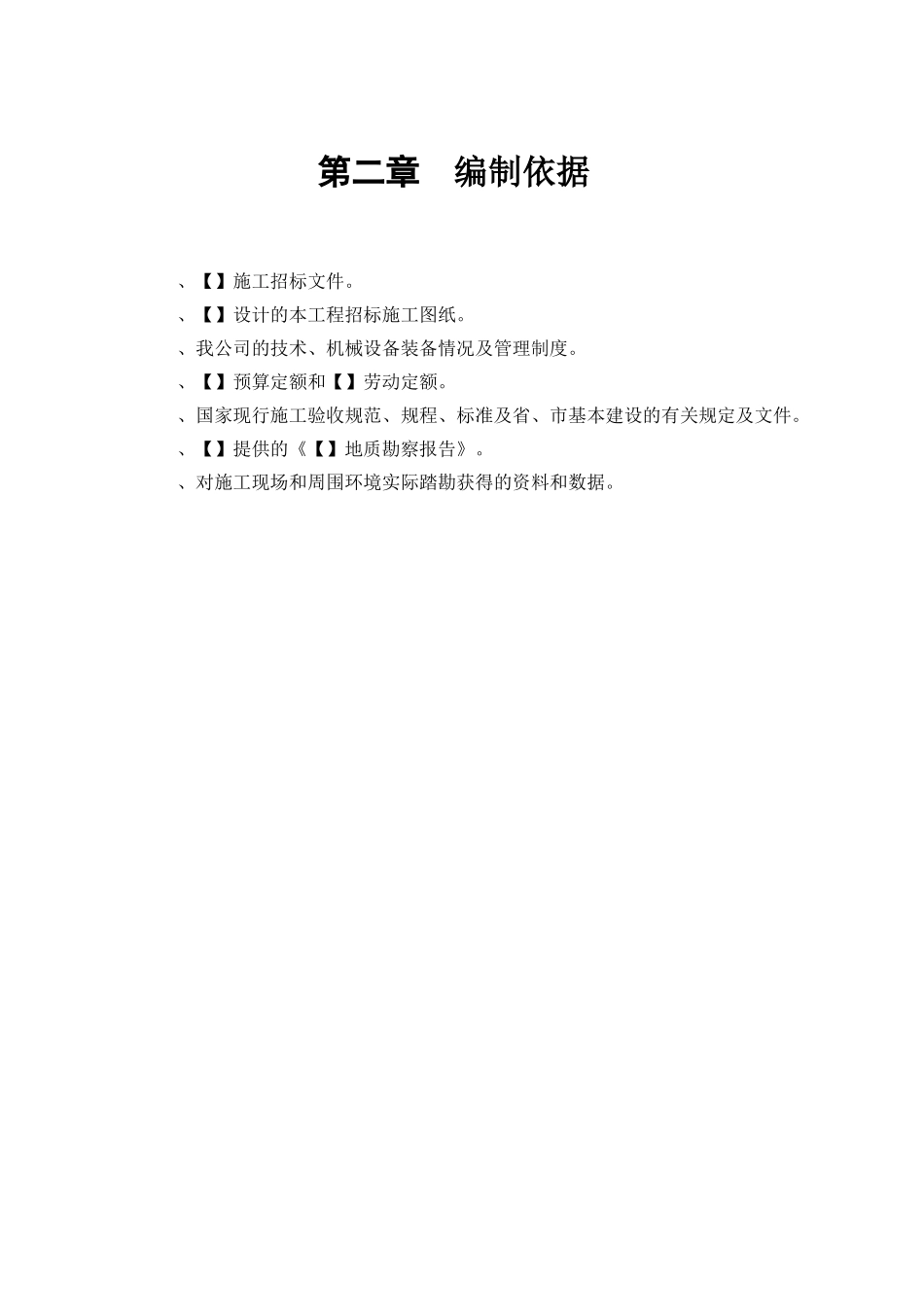

第二章 编制依据、【】施工招标文件
、【】设计的本工程招标施工图纸
、我公司的技术、机械设备装备情况及管理制度
、【】预算定额和【】劳动定额
、国家现行施工验收规范、规程、标准及省、市基本建设的有关规定及文件
、【】提供的《【】地质勘察报告》
、对施工现场和周围环境实际踏勘获得的资料和数据
第三章 编制内容、本次编制内容主要是氧化沟、二沉池、回流污泥泵池及浮渣井的土建、装修
、本施工组织设计大力推广应用新技术、新材料、新工艺,以降低工程造价,缩短工期、提高工程质量为目的
、本施工组织设计考虑部分后续工程的施工,待后续工程图纸出齐完后再补充
第四章 工程概况第一节 工程特点、该工程毗邻【】,只有河堤之隔,地下水位较高,水池埋深自然地坪以下最深【】,局部【】既要保证池体的施工,又要保证池体施工完后的抗浮稳定,因此降水措施显得十分重要
、该工程均系地面构筑物
构筑物深入地下【】【】,工艺流程是相互用管道连通,因此预留预埋工作较多,必须采取措施,不得遗漏和错位
、根据《给水排水构筑物施工及验收规范》要求,水池施工完毕应进行满水试验,试验合格并经设计、监理和建设单位认可后,方能进行抹灰和找坡等
、该工程构筑物之间相距甚近,管线较多,为了避免相互影响,应采取先地下,后地上,先深后浅的施工顺序
、该工程水池类构筑物采用防水砼,抗
