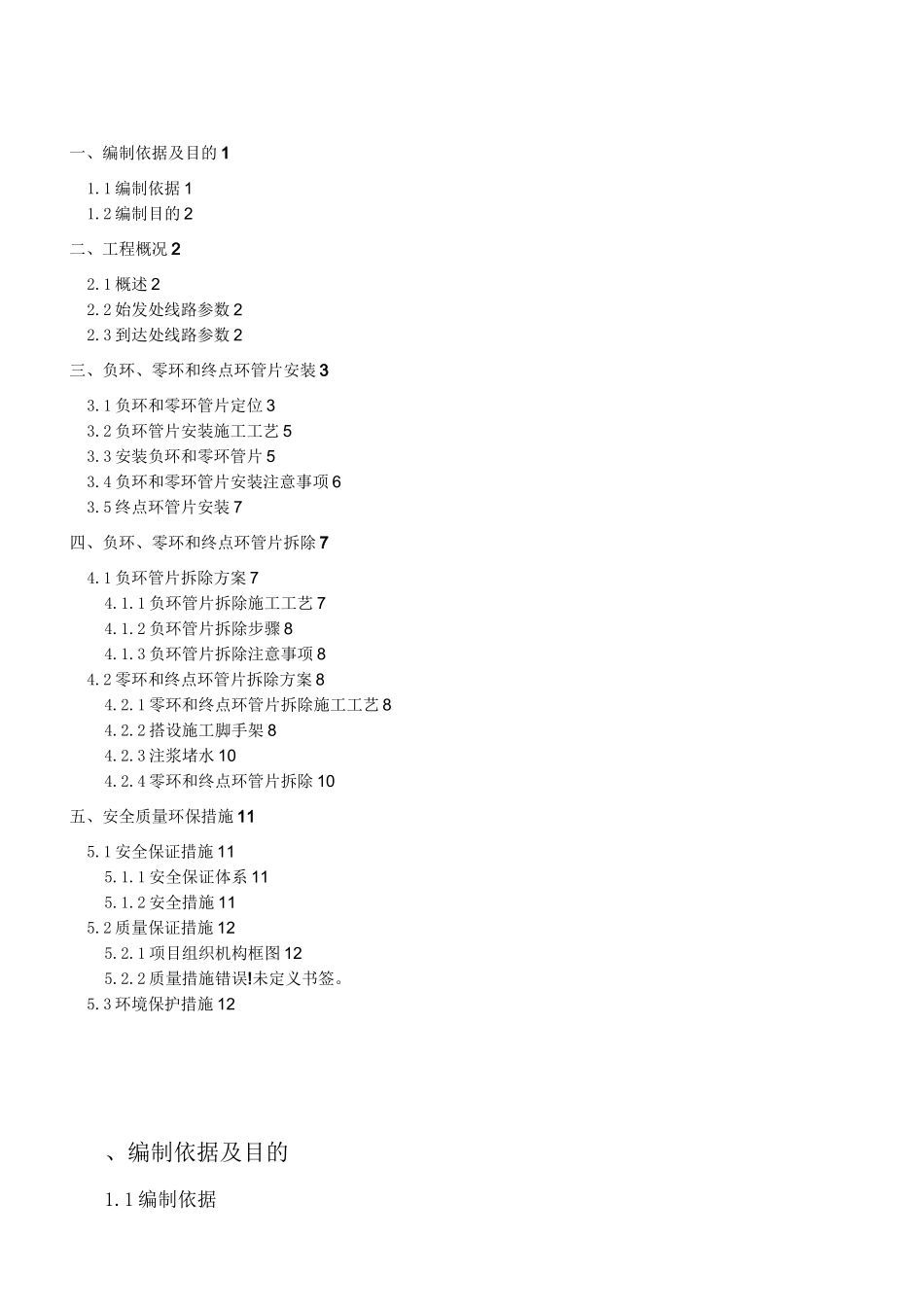

一、编制依据及目的 11.1 编制依据 11.2 编制目的 2二、工程概况 22.1 概述 22.2 始发处线路参数 22.3 到达处线路参数 2三、负环、零环和终点环管片安装 33.1 负环和零环管片定位 33.2 负环管片安装施工工艺 53.3 安装负环和零环管片 53.4 负环和零环管片安装注意事项 63.5 终点环管片安装 7四、负环、零环和终点环管片拆除 74.1 负环管片拆除方案 74.1.1 负环管片拆除施工工艺 74.1.2 负环管片拆除步骤 84.1.3 负环管片拆除注意事项 84.2 零环和终点环管片拆除方案 84.2.1 零环和终点环管片拆除施工工艺 84.2.2 搭设施工脚手架 84.2.3 注浆堵水 104.2.4 零环和终点环管片拆除 10五、安全质量环保措施 115.1 安全保证措施 115.1.1 安全保证体系 115.1.2 安全措施 115.2 质量保证措施 125.2.1 项目组织机构框图 125.2.2 质量措施错误!未定义书签。5.3 环境保护措施 12、编制依据及目的1.1 编制依据明施工、环境保护、交通组织等方面的规定;(5)我公司在广州、上海、北京、佛山、南京、宁波等地的地铁工程施工经验。1.2 编制目的(1)规范操作程序,指导现场施工,确保负环管片安装、拆除施工的顺利进行(2)为管片安装、拆除施工提供可行性施工经验。(3)确保盾构施工工期的要求。二、工程概况2.1 概述图 2-1 盾构井平面图2.2 始发处线路参数左右线隧道始发段轴线详见表 2-1。表 2-1 始发段轴线参数表平曲线竖曲线左线长度 m半径 m长度 m坡度或半径 m24.24068.12%。(下坡)右线长度 m半径 m长度 m坡度或半径 m76.321068.12%(下坡)2.3 到达处线路参数左右线隧道到达段轴线详见表 2-2表 2-2 到达段轴线参数表平曲线竖曲线左线长度 m半径 m长度 m坡度或半径 m535.154002854%(上坡)右线长度 m半径 m长度 m坡度或半径 m527.244103404%o(上坡)三、负环、零环和终点环管片安装现在负环管片反力架已经安装就位,盾构机管线连接完成后位置后移,盾尾贴在反力架上,示意位置关系如下图:「1L始发井-1-1--\/开挖隧道反力架0盾构主机|||||||||||||||IIIIII1始发架反力架支撑区间隧道采用 C50 钢筋砼管片,管片外径 6.0m,内径 5.4m,每环长度 1.5m,由封顶块(K1)、邻接块(B1)、邻接块(C1)、标准块(A1)、(A2)、(A3)六片管片组成。纵、环向均采用 M24 双头螺栓连接,采用错缝拼装方式。(1)左右线始发负环均为 7 环,负环和零环均采用标准环,...
