电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

项目管理软件PROJECT上机操作实例排水工程VIP免费

项目管理软件PROJECT上机操作实例排水工程_第1页
1/20
项目管理软件PROJECT上机操作实例排水工程_第2页
2/20
项目管理软件PROJECT上机操作实例排水工程_第3页
3/20

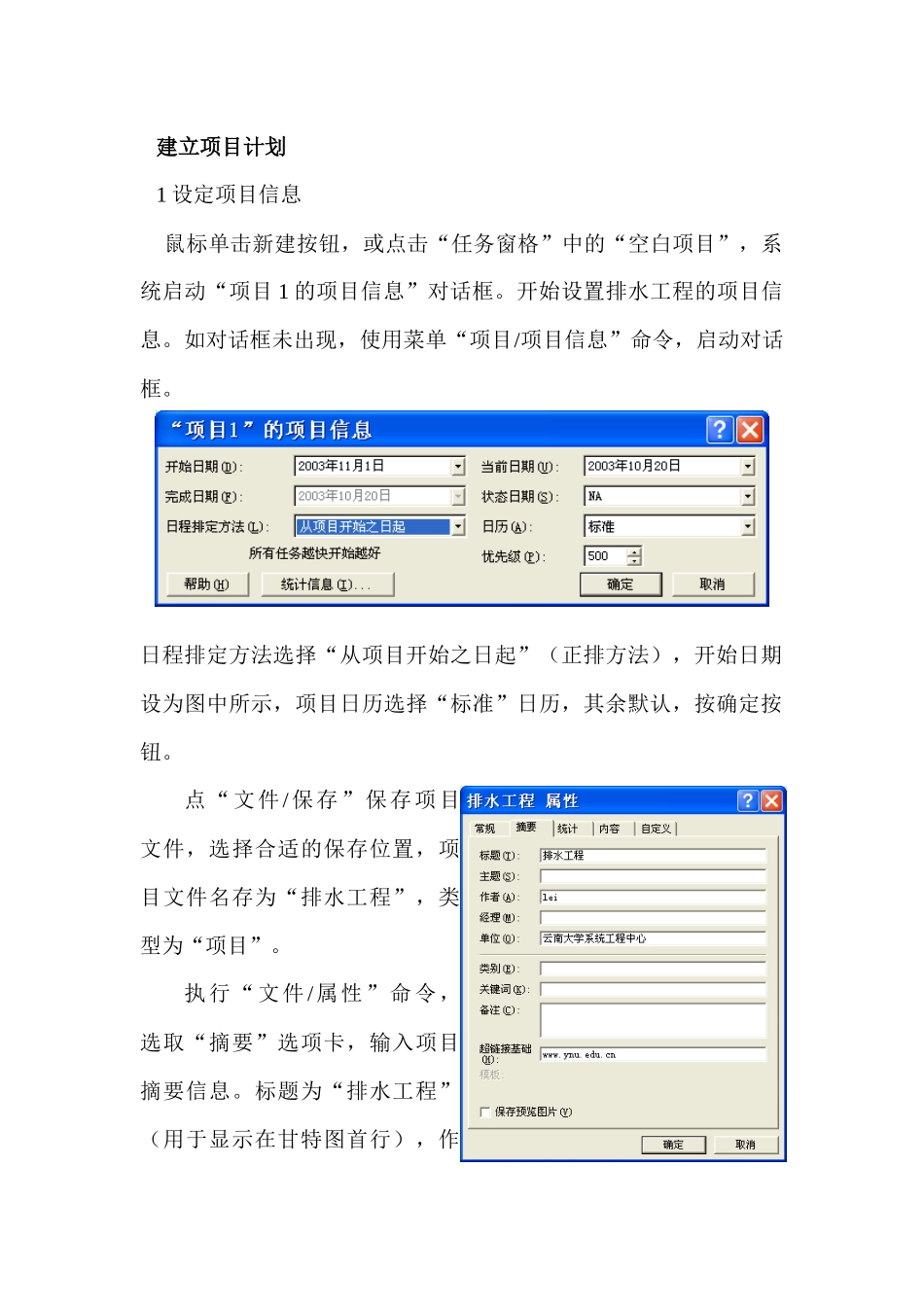

项目管理软件操作实例(排水工程)项目管理软件 PROJECT 操作实例将围绕一个小型的“排水工程”项目管理进行,通过上机操作,各位学员应该了解并熟悉项目管理软件 PROJECT 2007 中涉及的管理技术和基本操作。排水工程项目基本情况项目名称:排水工程项目的开始日期:2010 年 11 月 1 日日程排定方法:从项目的开始之日起项目日历:标准日历工作时间:每周工作 6 天,每天 8 小时通过项目启动会议,得到项目目标:确保小区排水通畅、大雨天不积水。可衡量结果:通畅的排水管道,闭水 2 天不渗漏,不影响小区景观。任务清单列表:大纲级别任务名称工期每工作日使用的资源约束条件1放线1 工作日普通工:2 个技术员:2 小时2(摘要) 挖沟2.1机械挖沟2 工作日普通工:1 个挖土机:2 台机械挖沟与人工清沟之间负反搭接一天2.2人工清沟11 工作日普通工:6 个3(摘要) 铺管3.1撒管1 工作日普通工:2 个放线结束后延迟一大纲级别任务名称工期每工作日使用的资源约束条件管子:50 根天再撒管3.2铺设管道5 工作日普通工:4 个管道工 1:4 个3.3管道接口5 工作日管道工 1:1 个管道工 2:2 个技术员:半天4砌检查井5 工作日普通工:4 个瓦工:4 个5闭水试验2 工作日工程师:1 个管道工 1:2 个6回填土方5 工作日普通工:4 个挖土机:1 台7竣工验收1 工作日工程师:1 个技术员:1 个8结束0 工作日资源可使用情况:资源名称最大单位 标准工资率每次使用成本成本累算方式普通工8¥4.00/工时按比例管道工 14¥5.00/工时¥20.00按比例管道工 22¥10.00/工时¥30.00按比例瓦工4¥5.00/工时¥20.00按比例技术员1¥100.00/工作日按比例工程师1¥150.00/工作日按比例挖土机1¥1,000.00/工作日¥1,000.00结束管子¥20.00¥500.00开始 任务之间的相关性: 放线→机械挖沟→人工清沟→铺设管道→管道接口→砌检查井→闭水试验→回填土方→竣工验收→结束 放线→撒管→铺设管道 建立项目计划 1 设定项目信息 鼠标单击新建按钮,或点击“任务窗格”中的“空白项目”,系统启动“项目 1 的项目信息”对话框。开始设置排水工程的项目信息。如对话框未出现,使用菜单“项目/项目信息”命令,启动对话框。日程排定方法选择“从项目开始之日起”(正排方法),开始日期设为图中所示,项目日历选择“标准”日历,其余默认,按确定按钮。点“文件/保存”保存项目文件,选择合适的保存位置,项目文件名存为“...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

项目管理软件PROJECT上机操作实例排水工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
