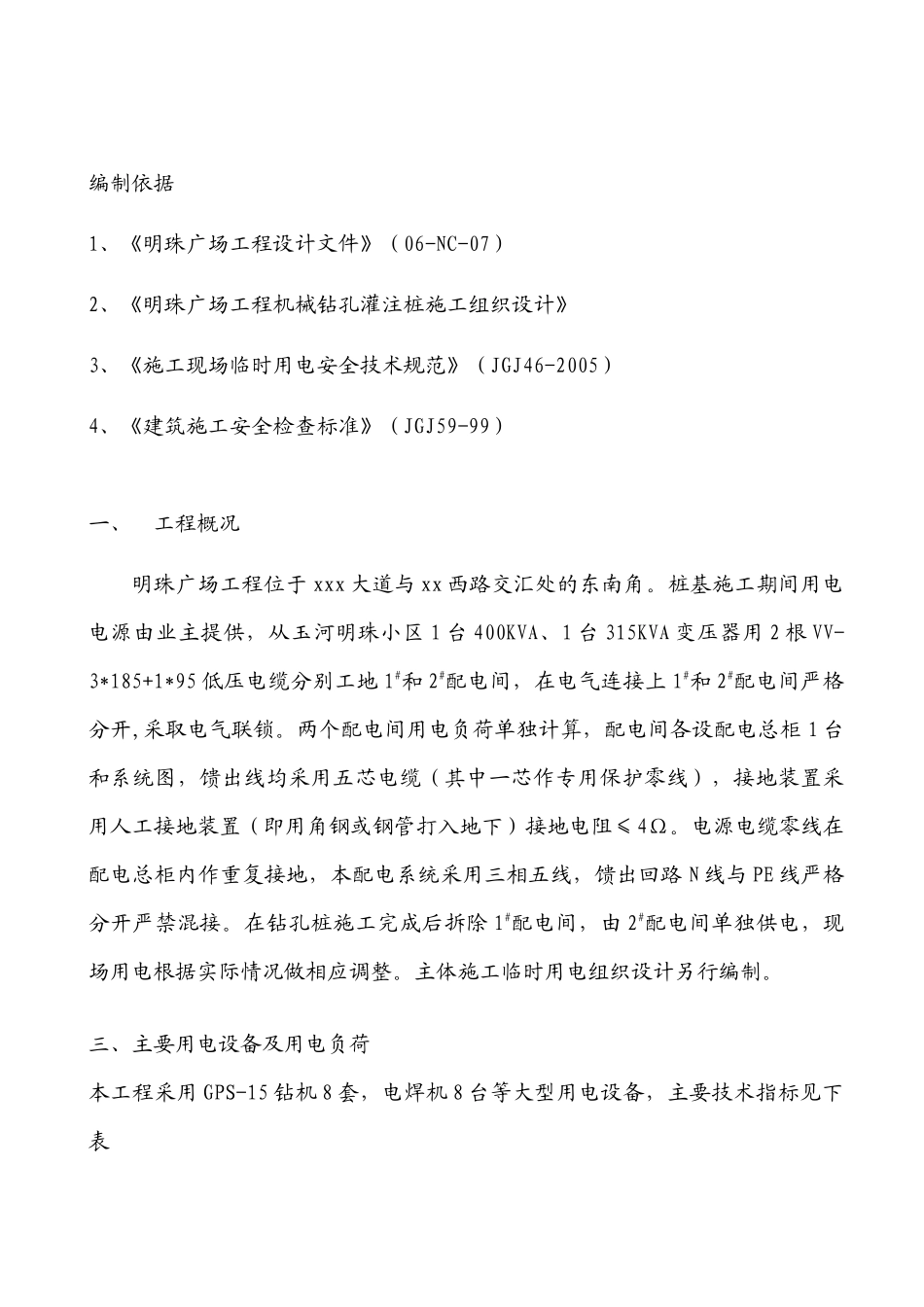

明珠广场工程墙体砌筑安全施 工 方 案编制: 复核: 审批:日期: 日期: 日期:编制单位:编制依据1、《明珠广场工程设计文件》(06-NC-07)2、《明珠广场工程机械钻孔灌注桩施工组织设计》3、《施工现场临时用电安全技术规范》(JGJ46-2005)4、《建筑施工安全检查标准》(JGJ59-99)一、工程概况明珠广场工程位于 xxx 大道与 xx 西路交汇处的东南角
桩基施工期间用电电源由业主提供,从玉河明珠小区 1 台 400KVA、1 台 315KVA 变压器用 2 根 VV-3*185+1*95 低压电缆分别工地 1#和 2#配电间,在电气连接上 1#和 2#配电间严格分开,采取电气联锁
两个配电间用电负荷单独计算,配电间各设配电总柜 1 台和系统图,馈出线均采用五芯电缆(其中一芯作专用保护零线),接地装置采用人工接地装置(即用角钢或钢管打入地下)接地电阻≤4Ω
电源电缆零线在配电总柜内作重复接地,本配电系统采用三相五线,馈出回路 N 线与 PE 线严格分开严禁混接
在钻孔桩施工完成后拆除 1#配电间,由 2#配电间单独供电,现场用电根据实际情况做相应调整
主体施工临时用电组织设计另行编制

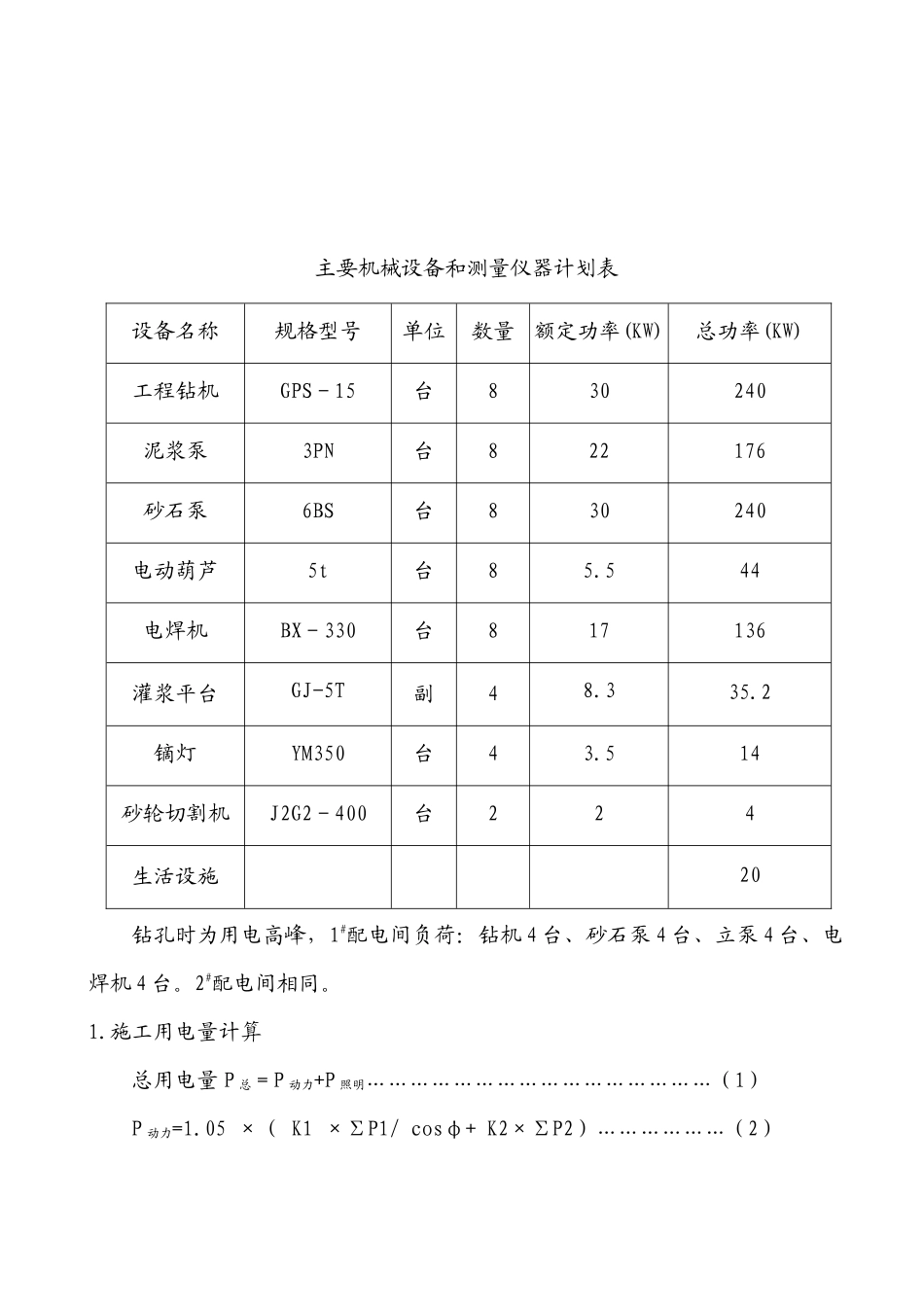

三、主要用电设备及用电负荷本工程采用 GPS-15 钻机 8 套,电焊机 8 台等大型用电设备,主要技术指标见下表主要机械设备和测量仪器计划表设备名称规格型号单位数量额定功率(KW)总功率(KW)工程钻机GPS-15台830240泥浆泵3PN台822176砂石泵6BS台830240电动葫芦5t台85
544电焊机BX-330台817136灌浆平台GJ-5T副48
2镝灯YM350台43
514砂轮切割机J2G2-400台224生活设施20钻孔时为用电高峰,1#配电间负荷:钻机 4 台、砂石泵 4 台、立泵 4 台、电焊机 4 台
2#配电间相同
施工用电量计算总用电
