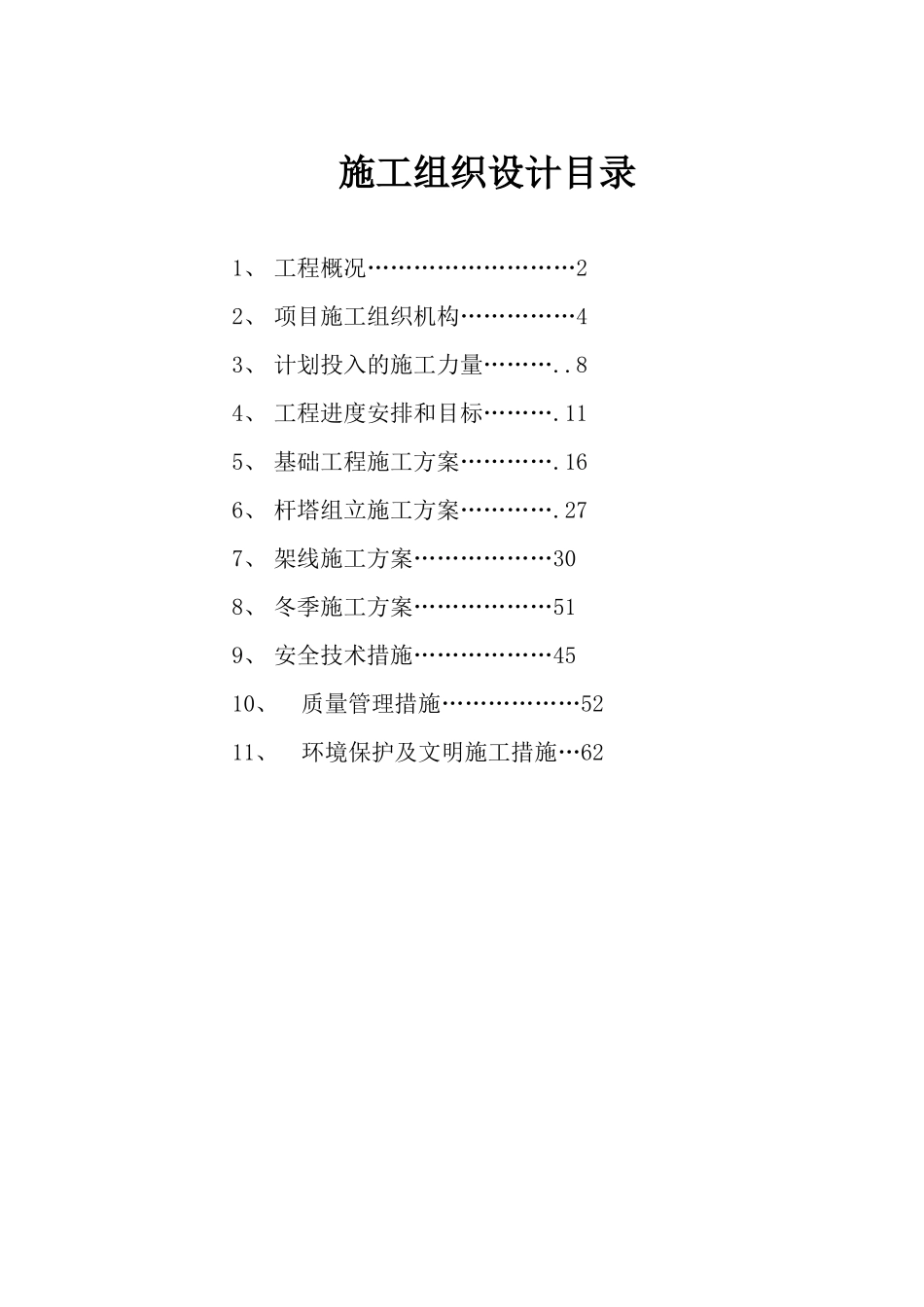

施工组织设计目录1、 工程概况………………………22、 项目施工组织机构……………43、 计划投入的施工力量………
84、 工程进度安排和目标………
115、 基础工程施工方案…………
166、 杆塔组立施工方案…………
277、 架线施工方案………………308、 冬季施工方案………………519、 安全技术措施………………4510、质量管理措施………………5211、环境保护及文明施工措施…62施 工 组 织 设 计为了把本工程建设成优质工程,做到精心策划、精心组织、精细施工,合理配置施工资源,确保施工安全和质量,保证在施工期间更好地履行施工承包合同,给建设方交付一个放心满意的工程产品,依据有关设计文件、有关规程规范和相关资料以及本工程的特点,特编制此施工组织设计,以指导本工程施工
一、编制依据1、xxxxxxx 工程招标文件
2、现行的施工规范、标准规程和法律法规以及《山西省施工安全文明工地评分标准》; 3、我单位施工技术力量、机械设备实力、现行周边条件及类似工程的施工经验4、通过现场调查、采集、咨询所获得的现场实际施工条件
5、现行的工程建设国家标准及行业标准,电力建设施工及技术规范

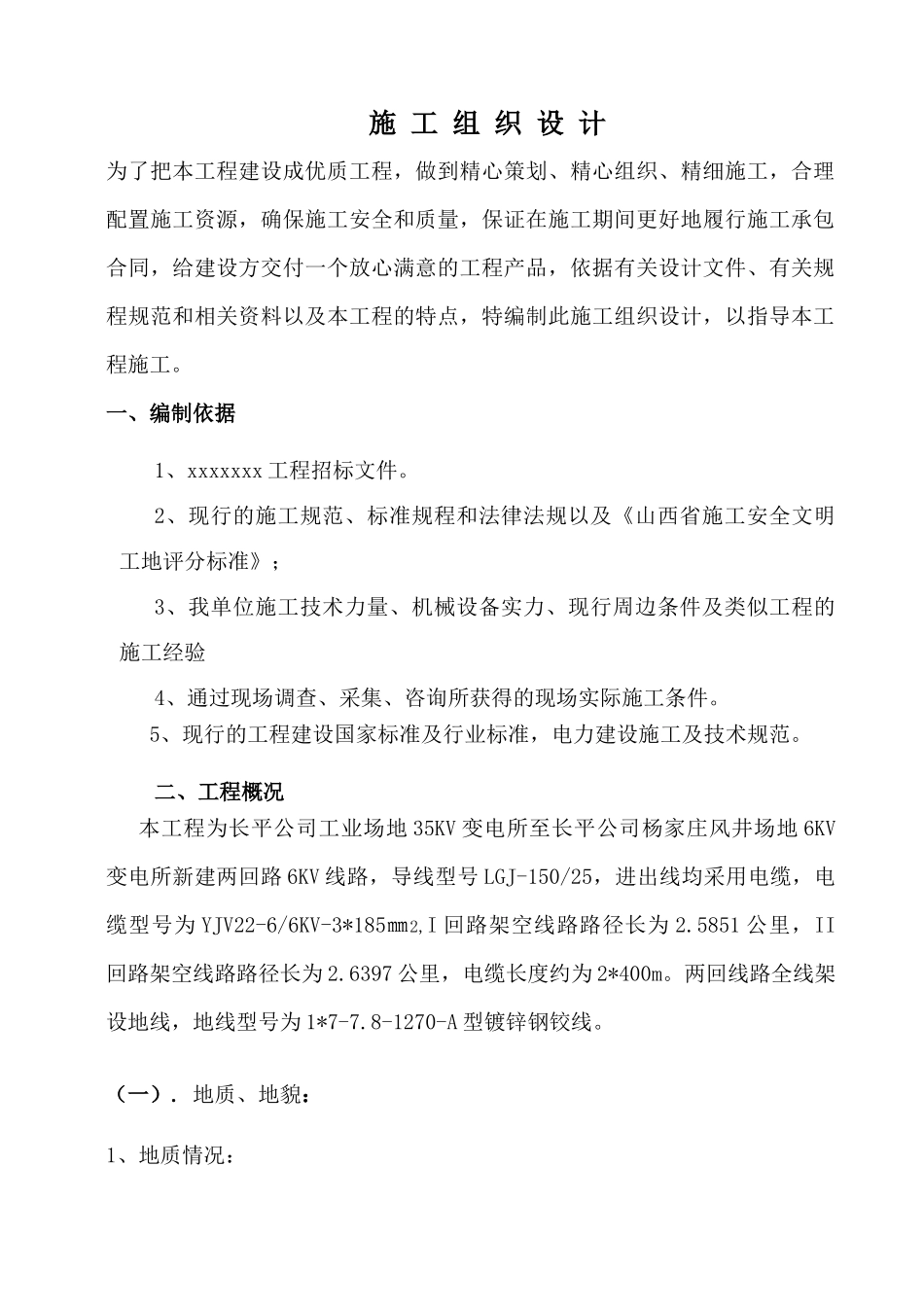

二、工程概况本工程为长平公司工业场地 35KV 变电所至长平公司杨家庄风井场地 6KV变电所新建两回路 6KV 线路,导线型号 LGJ-150/25,进出线均采用电缆,电缆型号为 YJV22-6/6KV-3*185㎜2,I 回路架空线路路径长为 2
5851 公里,II回路架空线路路径长为 2
6397 公里,电缆长度约为 2*400m
两回线路全线架设地线,地线型号为 1*7-7
8-1270-A 型镀锌钢铰线

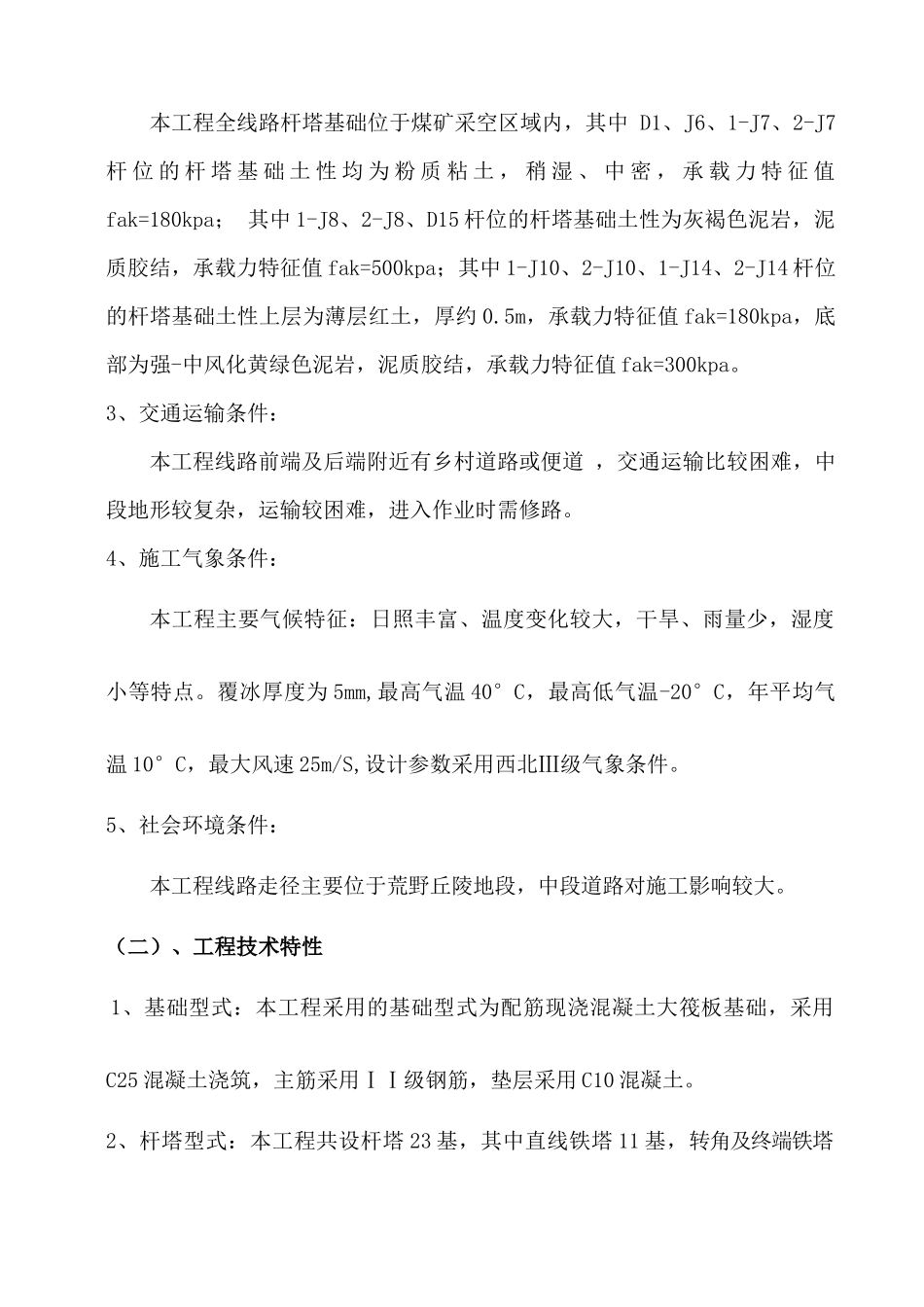

地质、地貌:1、地质情况:本工程全线路杆塔基础位于煤矿采空区域内,其中 D1、J6、1-J7、2-J7杆 位 的 杆 塔 基 础 土 性 均 为 粉 质 粘 土 , 稍
