二、工程分项施工方案(一)、施工组织:1、施工部署:1)本分项工程由项目部下属的专业施工队伍负责具体施工
附件二:施工现场平面布置图2)临时用电:利用施工现场沿线 10 千伏高压线,根据本工程特点及用电量预测拟设变压器三台(1 台 315 千伏安、1 台 250 千伏安和 1 台 200 千伏安)
选择部分区域设置两个临时变压器对施工现场供电,同时做好临时电线的支撑及保护
3)临时用水:生活用水拟采用当地的自来水来满足要求
(二)、施工方法1、施工准备1)施工前准备挡墙开工前,测定中线,建立临时水准点
在挖槽见底,灌筑砼基础前,及时校测挡墙中心线及高程
2)机械准备根据现有允许施工区域,拟投入主要人员 20 人,挖掘机 1 台,压路机 6 台,洒水车 1 台,吊车 1 辆,装载机 1 辆
5)施工测量准备:(1)测量控制原则 认真对业主提供的测量数据进行复测,若在复测中发现有超出容许范围的误差,重新进行复测,直至无误为止
利用业主所提供的控制点和资料,在现况路面进行控制适当加密,在没有控制点的施工区,新做测量控制网,其所作测量控制网点的原则与加密点原则相同,均应满足设计要求
(2)控制点检测与横断面复核开工前,对平面、高程控制网点进行复测验线
利用全站仪对导线点进行检测,配合自动安平水准仪及双面尺进行测量,将检测结果,及时上报监理工程师审批
(3)挡土墙施工测量 测量人员应严格按照施工中线、高程点控制挡墙的平面位置和纵断高程

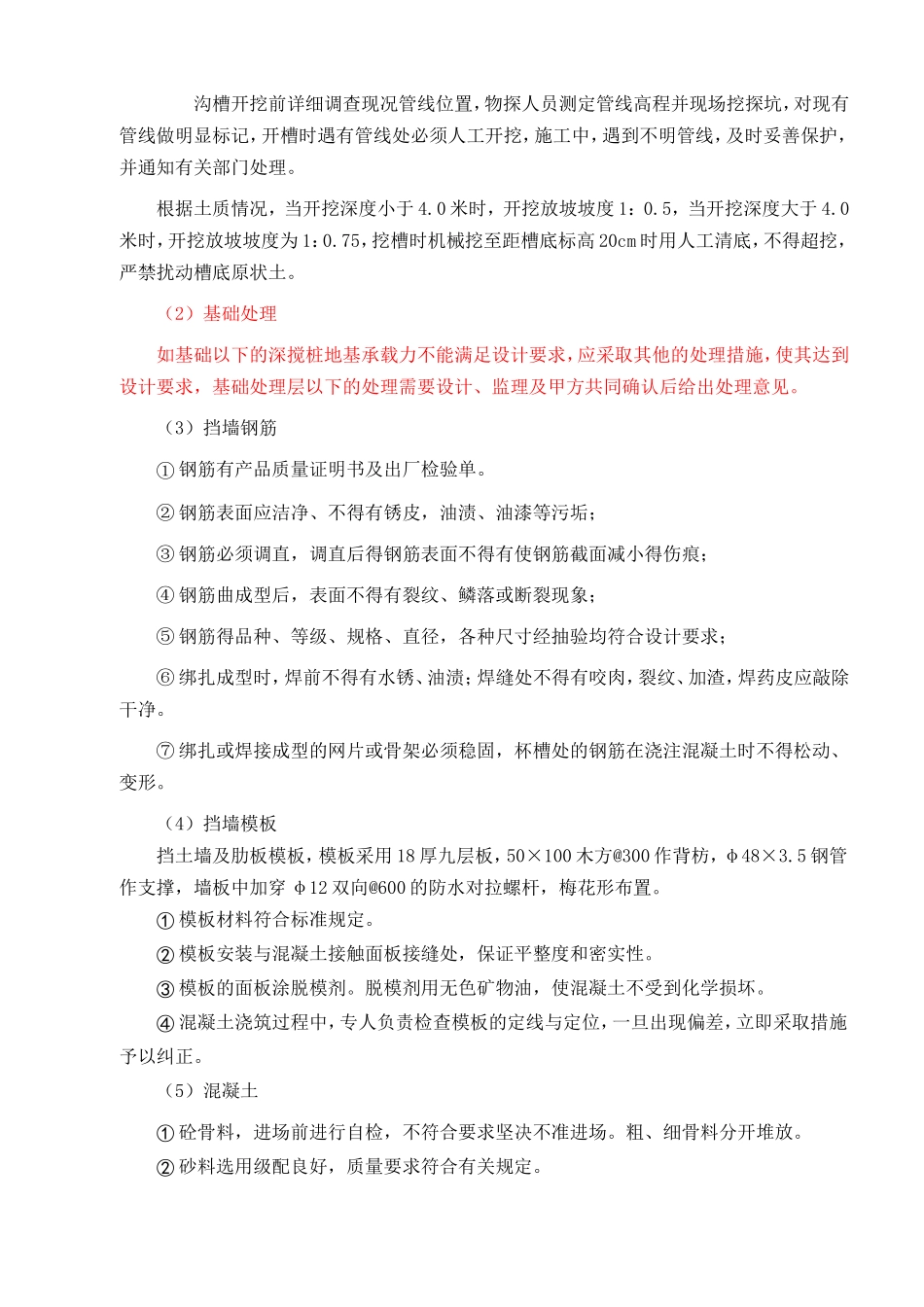

6)人员准备:附件四:人员配备一览表2、预制扶壁式挡土墙施工方法附件五:施工工艺流程图(1)开槽 沟槽开挖前详细调查现况管线位置,物探人员测定管线高程并现场挖探坑,对现有管线做明显标记,开槽时遇有管线处必须人工开挖,施工中,遇到不明管线,及时妥善保护,并通知有关部门处理
根据土质情况,当开挖深度小于 4

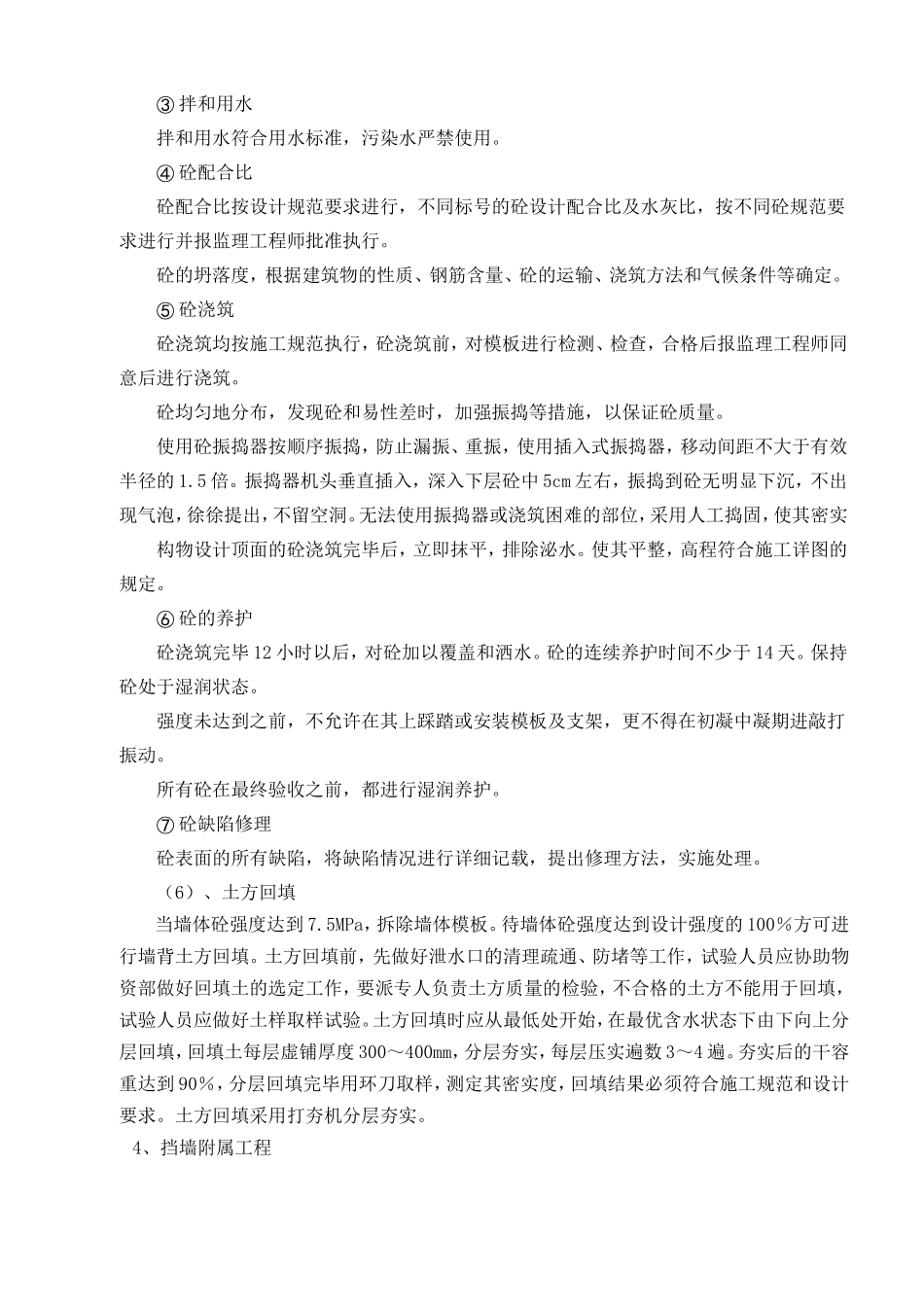

0 米时,开挖放坡坡度 1:0
