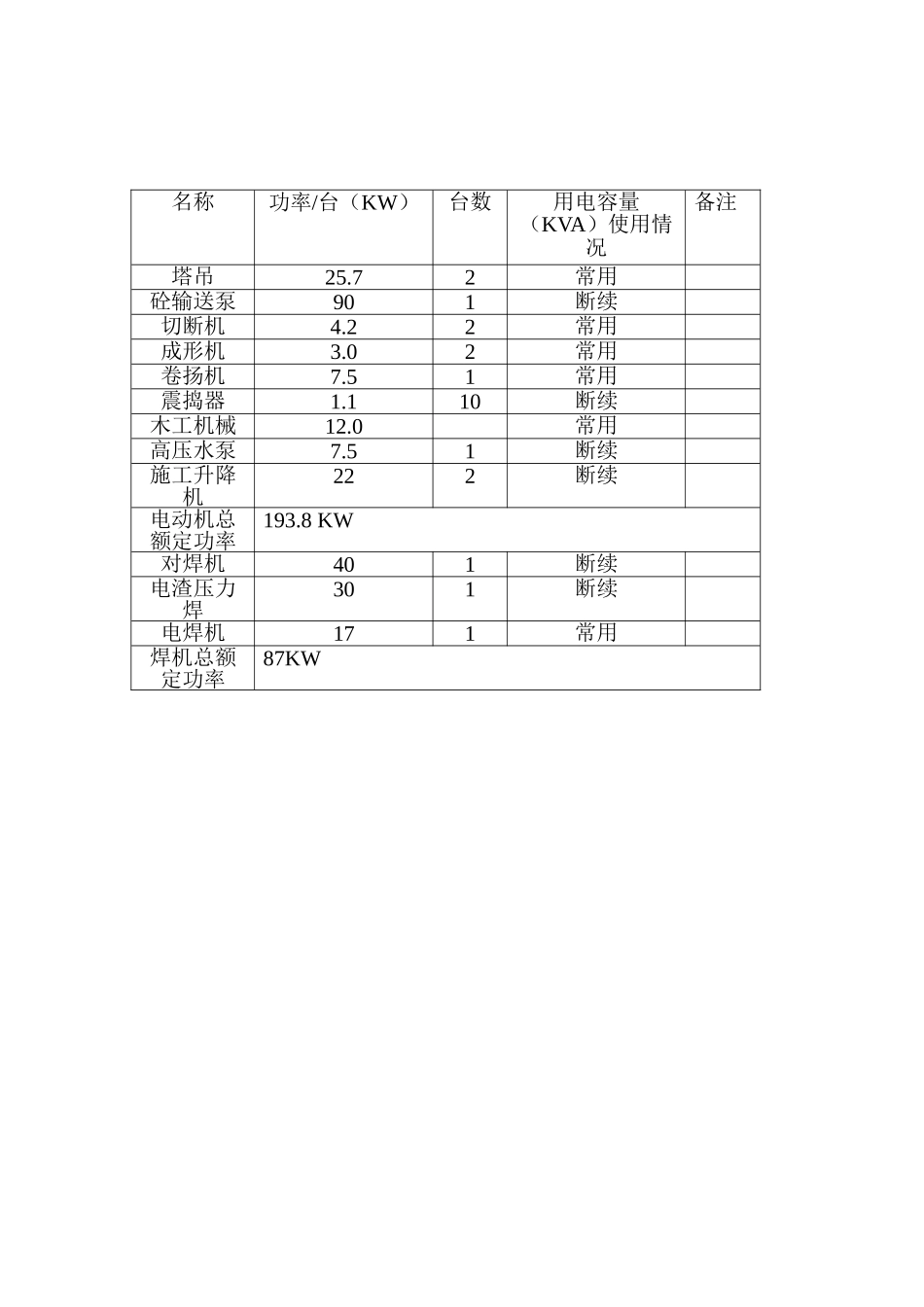

临时用电施工组织设计工程名称: 工程地点:建设单位: 建筑面积:结构类型: 工程造价:设计单位: 监理单位:层数高度: 建筑物跨度:开竣工期: 编制人:项目负责人: 项目安全负责人:参加会审人员签字单位: 职称:职务: 签名:审批结论: 技术负责人签字盖章:建设单位审批: 签字盖章:一、 工程概况:海泊人家工程是由青岛房产置业开发公司兴建的一个现代化居住搂及商业小区,该小区位于鞍山路和人民路交界处。我公司承建的本工程的 B4、B5 楼座,分别为十八和十六层的高层建筑,建筑面积为 21000 平方米,造价 2500 万。质量目标“泰山杯“,安全目标:创建省市文明安全示范工地。由青岛华厦建设监理公司监督实施。整个施工现场采用三级配电二级保护,设置总配电箱、分配电箱、开关箱,实行分级配电,一机一闸一箱一漏制。实行三相五线制。变压器中性点接地,各总分配电箱处做重复接地。按施工阶段所需施工设备不同在计算总容量时,已进行综合考虑和合理的分配。二、 电源进线及走向 现场有一箱式变压器,位于现场西侧,容量为 600KWA,已安装就位,电源经总配电箱对施工现场供电,然后分别引至各个区域分配电箱进行供电,具体布置参见附图一。三、 负荷计算1. 施工现场用电设备配表:名称功率/台(KW)台数用电容量(KVA)使用情况备注塔吊25.72常用砼输送泵901断续切断机4.22常用成形机3.02常用卷扬机7.51常用震捣器1.110断续木工机械12.0常用高压水泵7.51断续施工升降机222断续电动机总额定功率193.8 KW对焊机401断续电渣压力焊301断续电焊机171常用焊机总额定功率87KW用电总容量:280.8KW3.2 施工现场用电总负荷计算 电机总额定功率:∑P1=193.8KW电焊机总额定功率:∑P2=87KWcosф:电机功率因数:取 0.75相应动力机械拆减系数,K1=0.5 K2=-0.6P 总=1.10×(K1∑P1/ cosф+ K2∑P2)=1.10×(0.5×193.8/0.75+0.6×87)=360kw根据施工进度和大型设备断续使用情况,使用 600KVA 变压器即可满足施工需要。3.3 用电系统选择施工现场配电采用三级配电,两级保护。施工用电由五芯电缆从总配电室引至总配电箱,再引至分配电箱,最后引至各设备开关箱。3.4 施工现场供电设计:配电线路导线截面及电箱电气设备选择,从配电室至总配电箱电缆采用铜芯橡皮绝缘,电力电缆,做砌砖防护埋设,深度 60cm 下,由于距离短,因此不考虑压降,只按导线安全截面流量,选择导线截面。按导线的持续允许工作电流选择。1...
