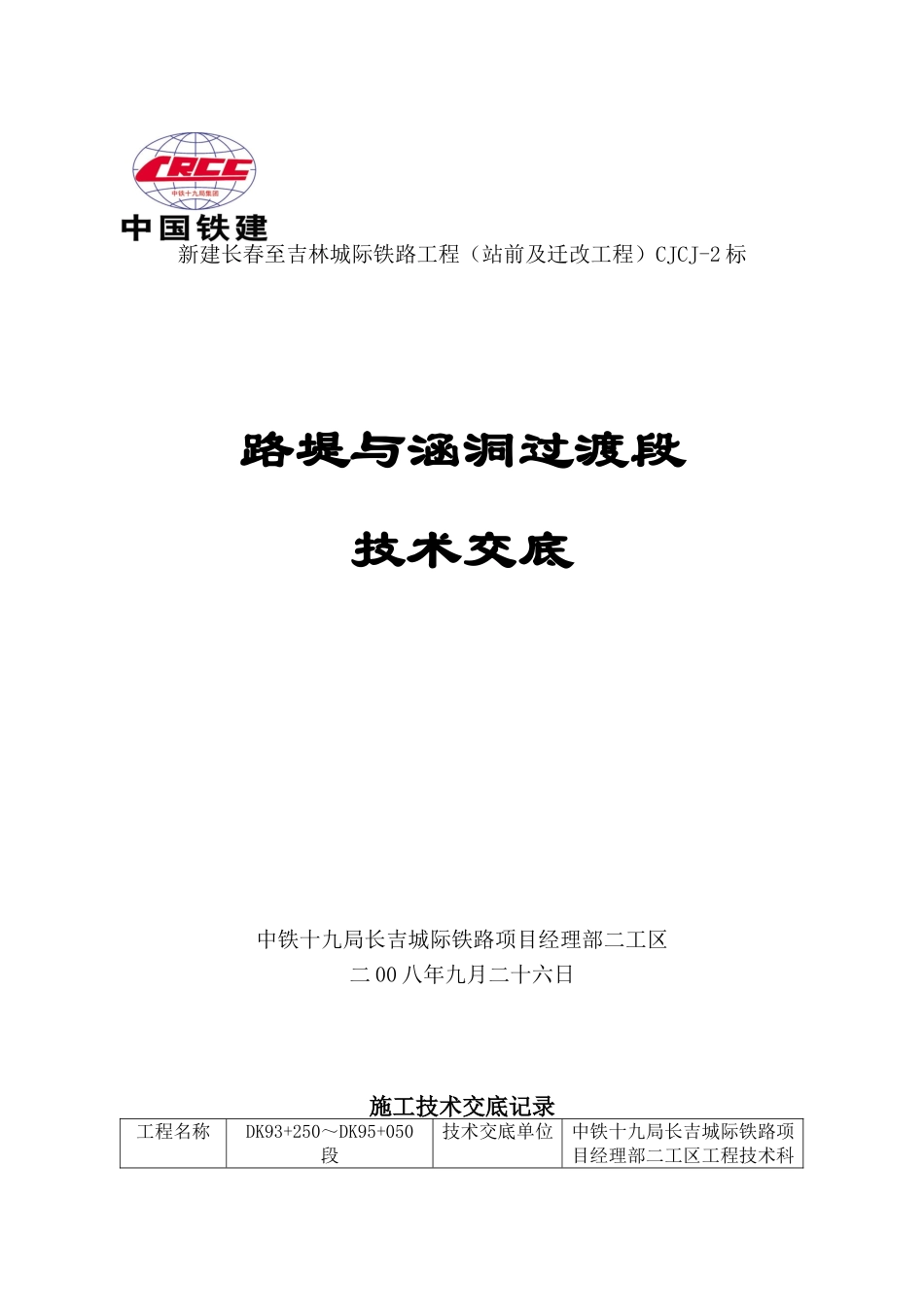

新建长春至吉林城际铁路工程(站前及迁改工程)CJCJ-2 标路堤与涵洞过渡段技术交底中铁十九局长吉城际铁路项目经理部二工区二 00 八年九月二十六日施工技术交底记录工程名称DK93+250~DK95+050段技术交底单位中铁十九局长吉城际铁路项目经理部二工区工程技术科路基工程交底项目路堤与涵洞过渡段施工交底日期2008 年 09 月 26 日1 目的明确过渡段施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范过渡段施工
2 编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《新建铁路福厦线站前施工图设计文件》3 适用范围适用于新建长吉城际铁路站前过渡段施工
4 过渡段填料要求4
1 过渡段填料应符合设计文件和验标的要求
2 过渡段级配碎石采用的碎石粒径、级配及材料性能应符合铁道部现行《客运专线基层表层级配碎石暂行技术条件的规定》
级配碎石和级配砂砾石必须严格控制 0
5mm 以下细集料的含量及其液限和塑性指数
选用品质优良的原材料是确保级配碎石质量的基础
要确保筛选并按比例混合组成的级配碎石混合料的粒径、级配及品质指标符合规定的要求
3 过渡段采用级配碎石掺 5%水泥倒梯形过渡,具体过渡形式按设计施工图执行
加入水泥的级配碎石混合料宜在 2h 内使用完毕
4 施工前应对所选择的填料进行核对确认并经试验鉴定,使其能够确保路堤各相应部位填料的质量检测、压实标准等指标达到设计要求

5 施工工艺及技术要求5

1 主要机械设备配置单位负责人: 交底人: 接受人:施工技术交底记录工程名称DK93+250~DK95+050段技术交底单位中铁十九局长吉城际铁路项目经理部二工区工程技术科路基工程交底项目路堤与涵洞过渡段施工交底日期2008 年 09 月 26 日挖掘机、装载机、推土机、平地机、压路机、自卸汽车、稳定土拌和设备
