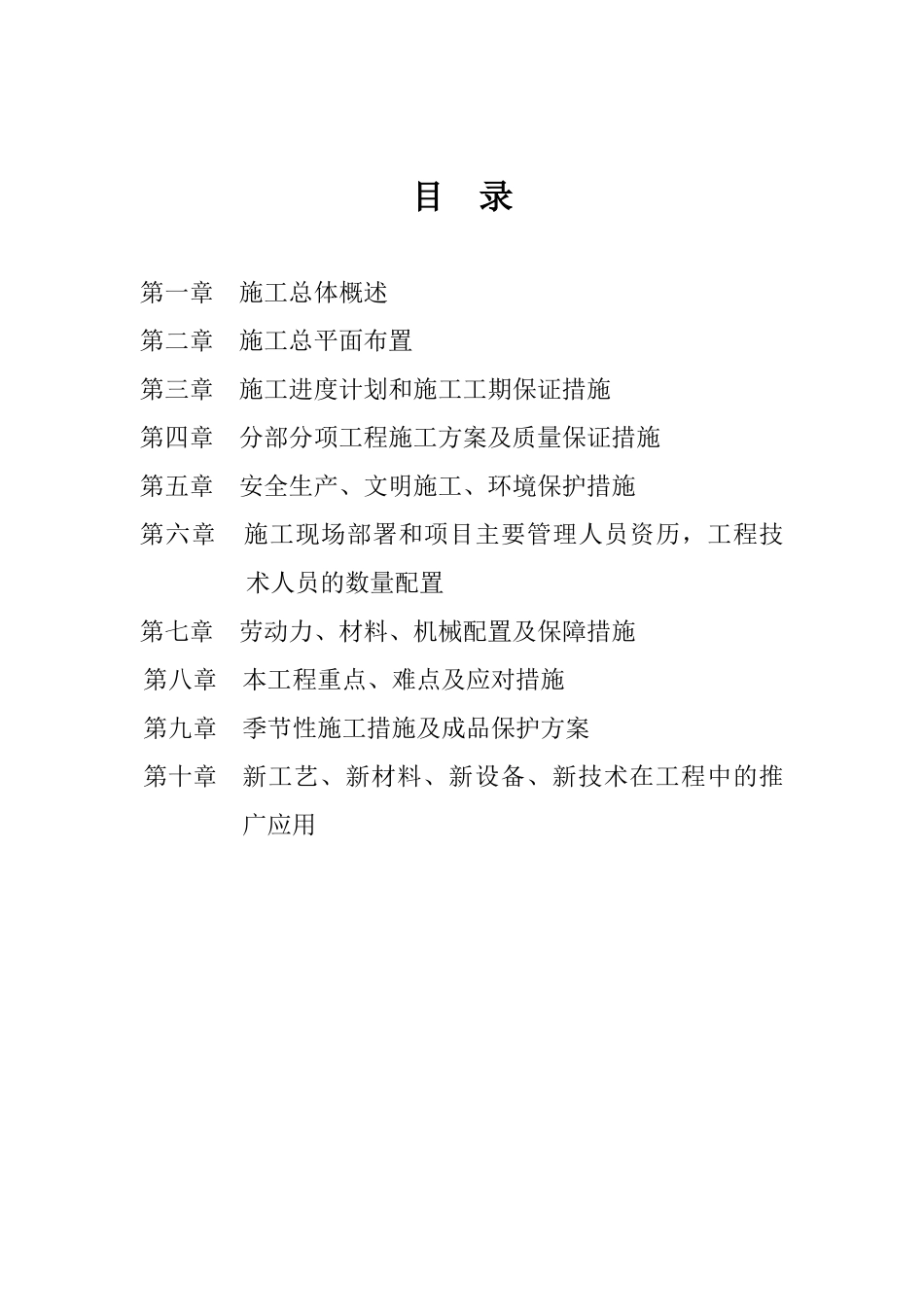

目 录第一章 施工总体概述第二章 施工总平面布置第三章 施工进度计划和施工工期保证措施第四章 分部分项工程施工方案及质量保证措施第五章 安全生产、文明施工、环境保护措施第六章 施工现场部署和项目主要管理人员资历,工程技术人员的数量配置第七章 劳动力、材料、机械配置及保障措施第八章 本工程重点、难点及应对措施第九章 季节性施工措施及成品保护方案第十章新工艺、新材料、新设备、新技术在工程中的推广应用第一章 施工总体概述1

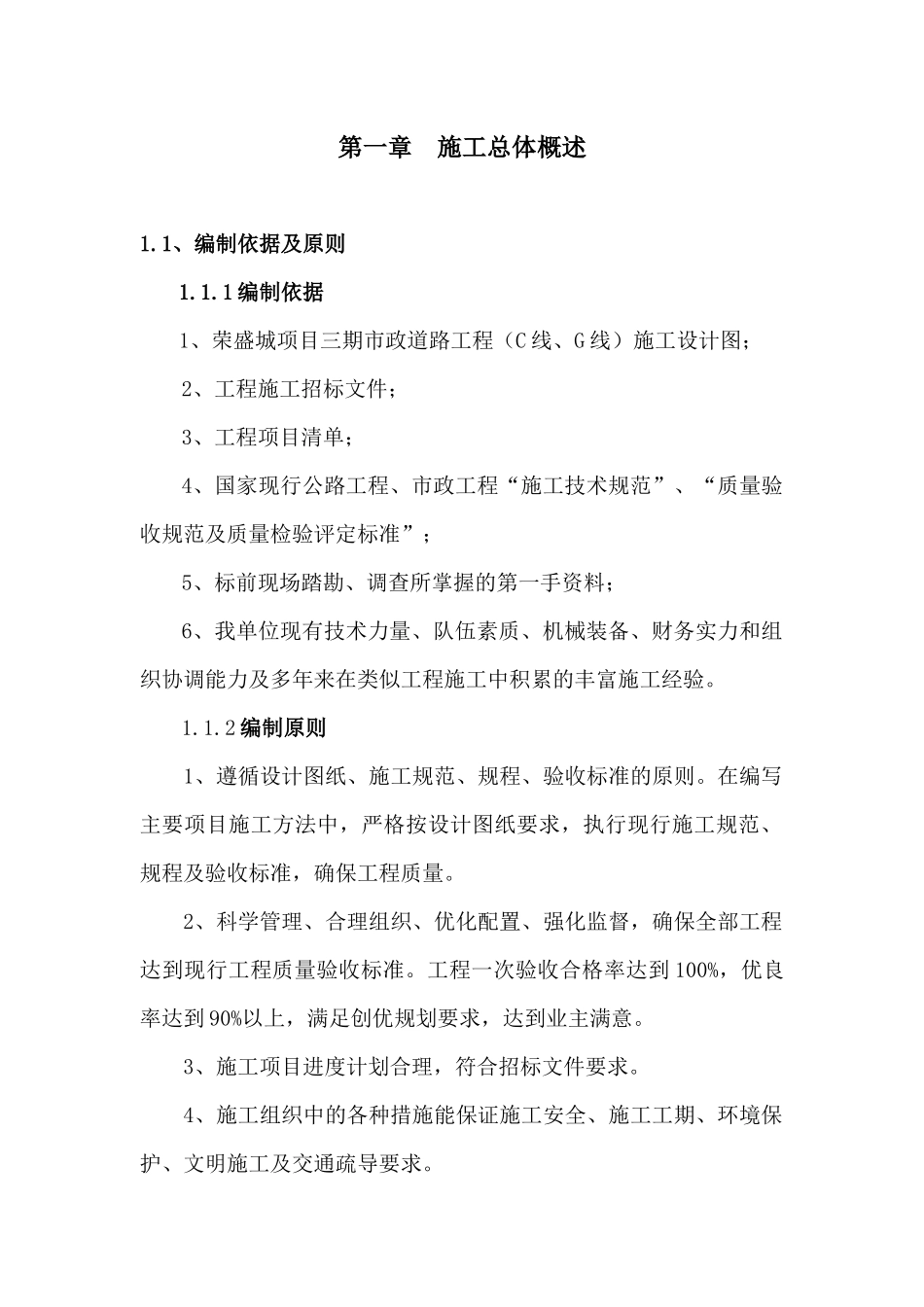

1、编制依据及原则1
1 编制依据1、荣盛城项目三期市政道路工程(C 线、G 线)施工设计图;2、工程施工招标文件;3、工程项目清单;4、国家现行公路工程、市政工程“施工技术规范”、“质量验收规范及质量检验评定标准”;5、标前现场踏勘、调查所掌握的第一手资料;6、我单位现有技术力量、队伍素质、机械装备、财务实力和组织协调能力及多年来在类似工程施工中积累的丰富施工经验
2 编制原则1、遵循设计图纸、施工规范、规程、验收标准的原则
在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量
2、科学管理、合理组织、优化配置、强化监督,确保全部工程达到现行工程质量验收标准
工程一次验收合格率达到 100%,优良率达到 90%以上,满足创优规划要求,达到业主满意
3、施工项目进度计划合理,符合招标文件要求
4、施工组织中的各种措施能保证施工安全、施工工期、环境保护、文明施工及交通疏导要求

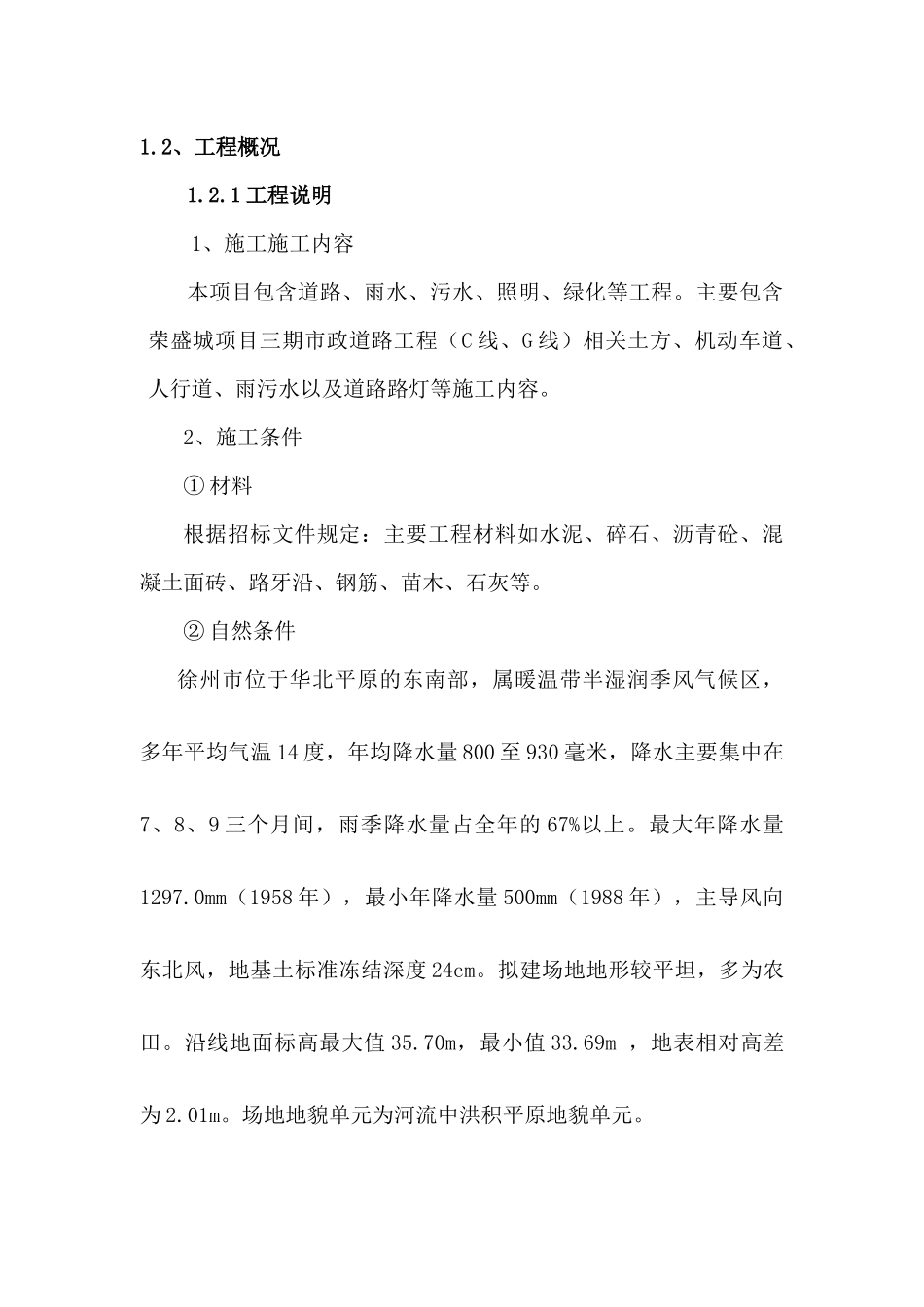

2、工程概况1
1 工程说明1、施工施工内容本项目包含道路、雨水、污水、照明、绿化等工程
主要包含荣盛城项目三期市政道路工程(C 线、G 线)相关土方、机动车道、人行道、雨污水以及道路路灯等施工内容
2、施工条件① 材料根据招标文件规定:主要工程材料如水泥、碎石、沥青砼、混凝土面砖、路牙沿、钢筋、苗木、石灰等
② 自然条件徐州市
