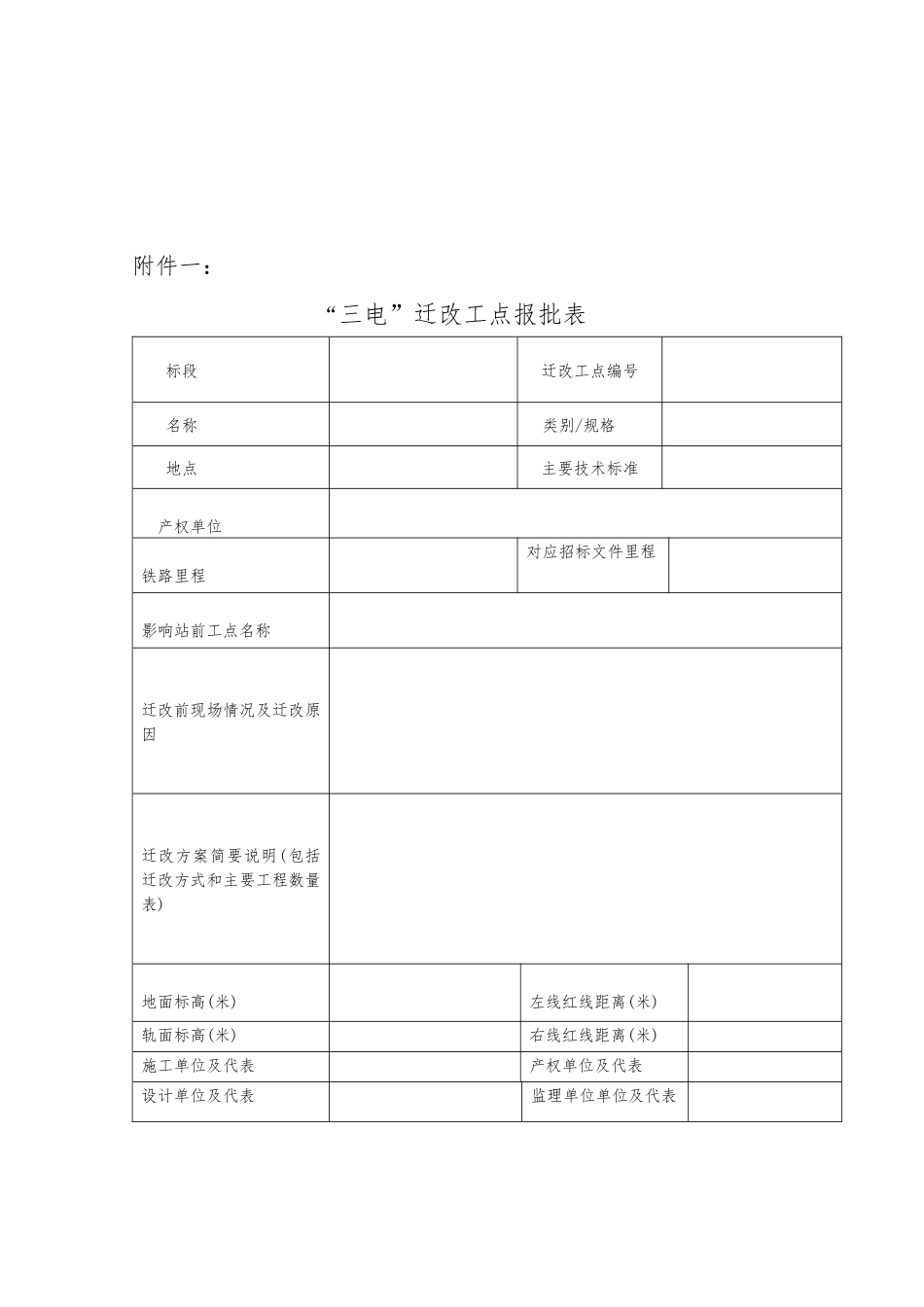

三电迁改监理实施细则1、总 则为规范“三电”迁改管理,确保工程建设顺利进行依据国家和铁路总公司,云南省有关规定和«大瑞铁路客货共线云桂铁路云南公司三电迁改管理办法»,结合(保瑞段)工程的实际情况,制定本办法。2、工作要求和程序2.1 三电迁改作业队应为各分部土建施工扫清障碍实现零阻工,合同签订,价格谈判利用一切手段控制成本。2.2 认真进行现场调查,按照设计图确定迁改径路,电力、通信、信号线路径路与其它建筑物的距离,均按设计和验标的规定,使电缆线路安全可靠,并便于施工和维护,合理计算并分配电缆各种余留,确定位置及数量,对有各类隐患的地段和穿越障碍点提出相应的施工方案。2.3 详细做好技术交底工作,根据工程特点,制定针对各种土质的施工质量保证措施。2.4 施工前由监理工程师、产权单位、各施工单位检查施工方案,不能满足要求时不能施工,经整改达标并经监理工程师检查确认后,方可施工。3、资料管理 3.1 所有资料统一编号、建立台账、分类汇总、归档,专人管理,有人监督,定期全面检查,防止丢失,外泄3.2 收文、发文、调度表、验收表、施工图片、合同、技术资料等等所有相关资料一律收集不要遗漏,严格办约,按照工程要求确定自制资料的格式、份数。3.3 自制资料的示意图,应做到直观、易懂、图文并茂。迁改前后施工现场照片应在同一地点用同一地点用同一焦距拍摄,要能充分反映迁改前后的变化。3.4 财务账目往来科目、原始资料要有追溯性,按照审计要求整理技术、财务资料。3.5“三电”迁改按每处工需要整理一套资料,采用 A4 纸张,资料包括:3.5.1 目录3.5.2“三电”迁改工点报批表(附件一)3.5.3“三电”迁改工点迁改方案示意图(附件二)3.5.4“三电”迁改工点现场照片附表(附件三)3.5.5“三电”迁改工点竣工确认表(附件四)3.5.6“三电”迁改工点预(决)算书3.5.7 其它与该迁改工点有关的协议、纪要、文件、记录、资料3.6 每处“三电”迁改工点单独一个编号。编号分标段和专业进行统一编制,三电迁改作业队应保证编号的唯一性和连续性。3.7“三电”迁改工点编号规则:BRQGXXXXXX.其中:BRQG 表示“三电”迁改:XXXXXX.中左数第一位表示标段编号,为一位数字;左数第二、三位表示专业分类;DL-电力迁改、TX-通信迁改、XH-信号迁改、QT-其它;左数第四、五、六位为顺序编号。附件一: “三电”迁改工点报批表 标段迁改工点编号 名称 类别/规格 地点主要技术标准 产权单位铁路里程对应招标文...
