一、工程概况: 大唐淮北发电厂虎山项目 2×660MW 火电机组,输煤系统主要由翻车机、皮带机、斗轮堆取料机、筛碎设备等组成
附属设备主要有取样装置、带是除铁器和盘式除铁器及电子皮带秤
带式除铁器安装在 3#和 4#皮带上,盘式皮带在2#、4#和 6#皮带上二、施工依据:
1、 施工图2、 厂家设备图纸及使用说明书
3、 《电力建设施工质量验收及评价规程》锅炉机组 DL/T5210
2-20094、 《电力建设安全工作规范》
三、施工用机器具、量具:机械25T 汽车吊工具千斤顶、大锤、手锤、撬棍、电焊机、滚杠、活扳手、倒链量具水平仪、塞尺、卷尺、板尺、线坠、千分尺电焊工1 名安装工2 名起重工1 名钳工1 名 安全负责人:王殿民 技术负责人:向俊华四、安装方法1 盘式除铁器安装1
1 除铁器的吊运 搬动除铁器时应使用起重设备,吊运时应将钢索套在除铁器的吊环上,在起吊前应首先检查吊架、起吊索具及除铁器的吊环无松动后方可起吊

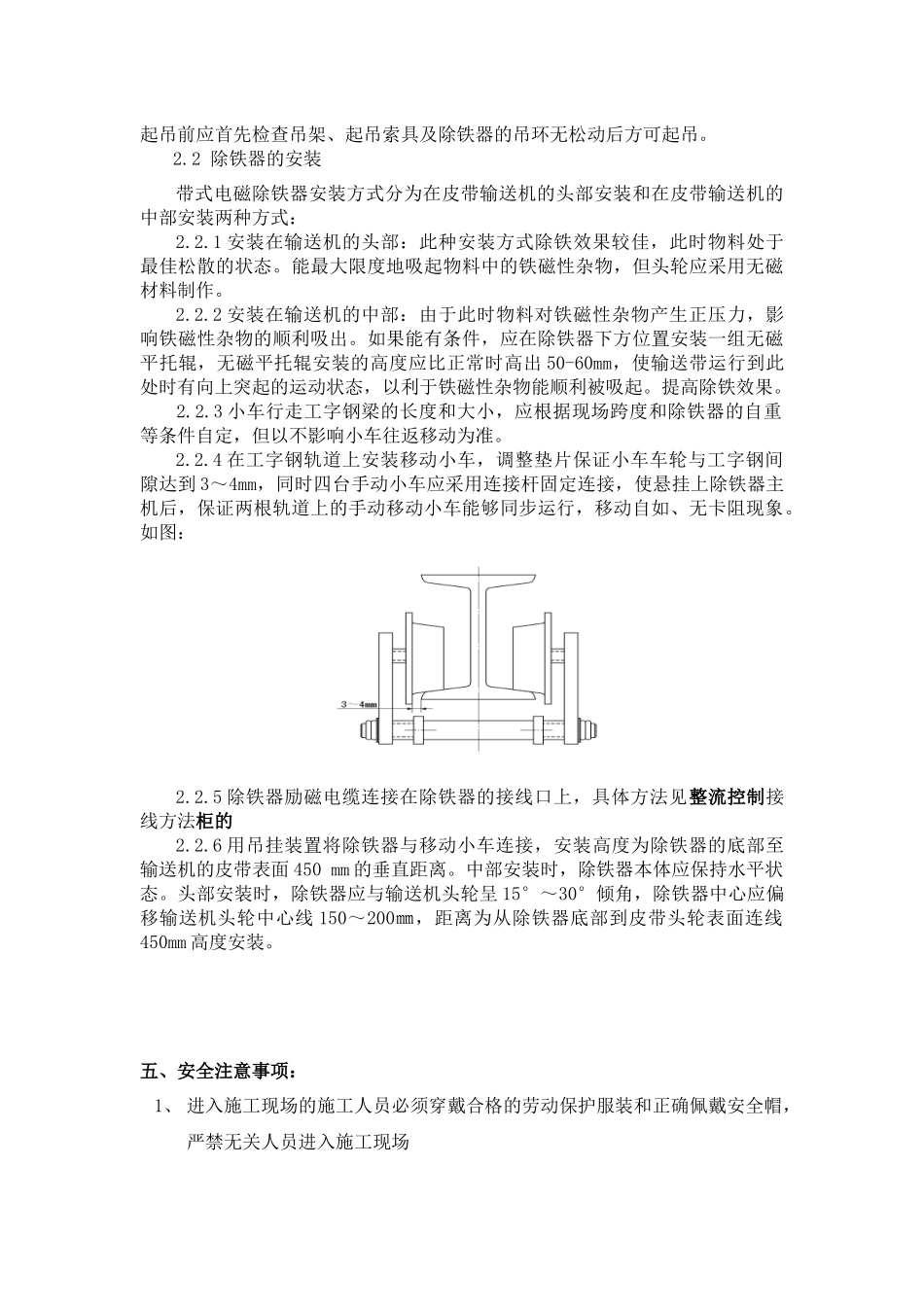

2 除铁器的安装1
1 盘式电磁除铁器安装在输送机的中部,选择在无障碍物,空中能行走,且除铁器下方无输送机托辊的地点安装(或下方输送机托辊改为无磁托辊)

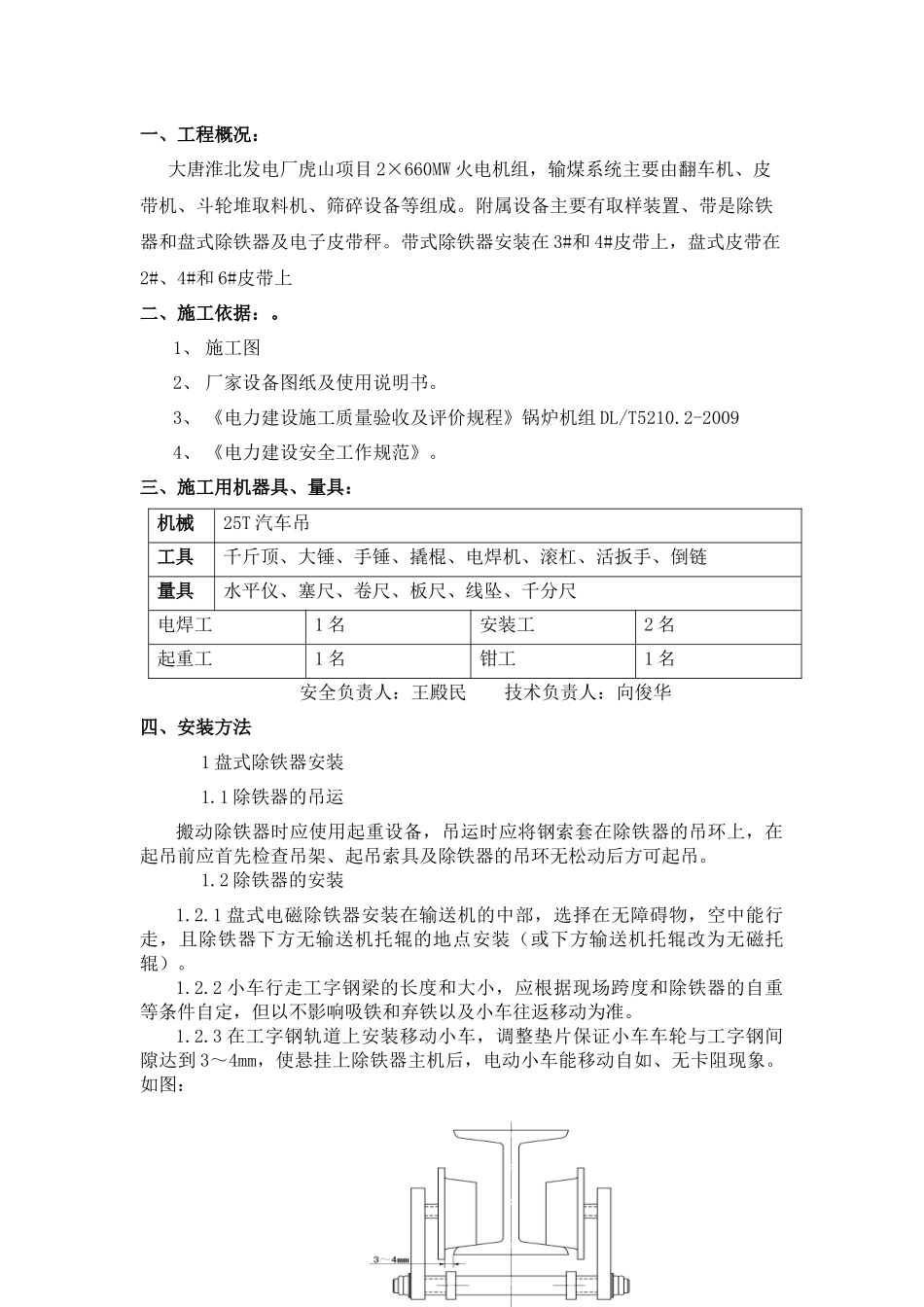

2 小车行走工字钢梁的长度和大小,应根据现场跨度和除铁器的自重等条件自定,但以不影响吸铁和弃铁以及小车往返移动为准
3 在工字钢轨道上安装移动小车,调整垫片保证小车车轮与工字钢间隙达到 3~4mm,使悬挂上除铁器主机后,电动小车能移动自如、无卡阻现象

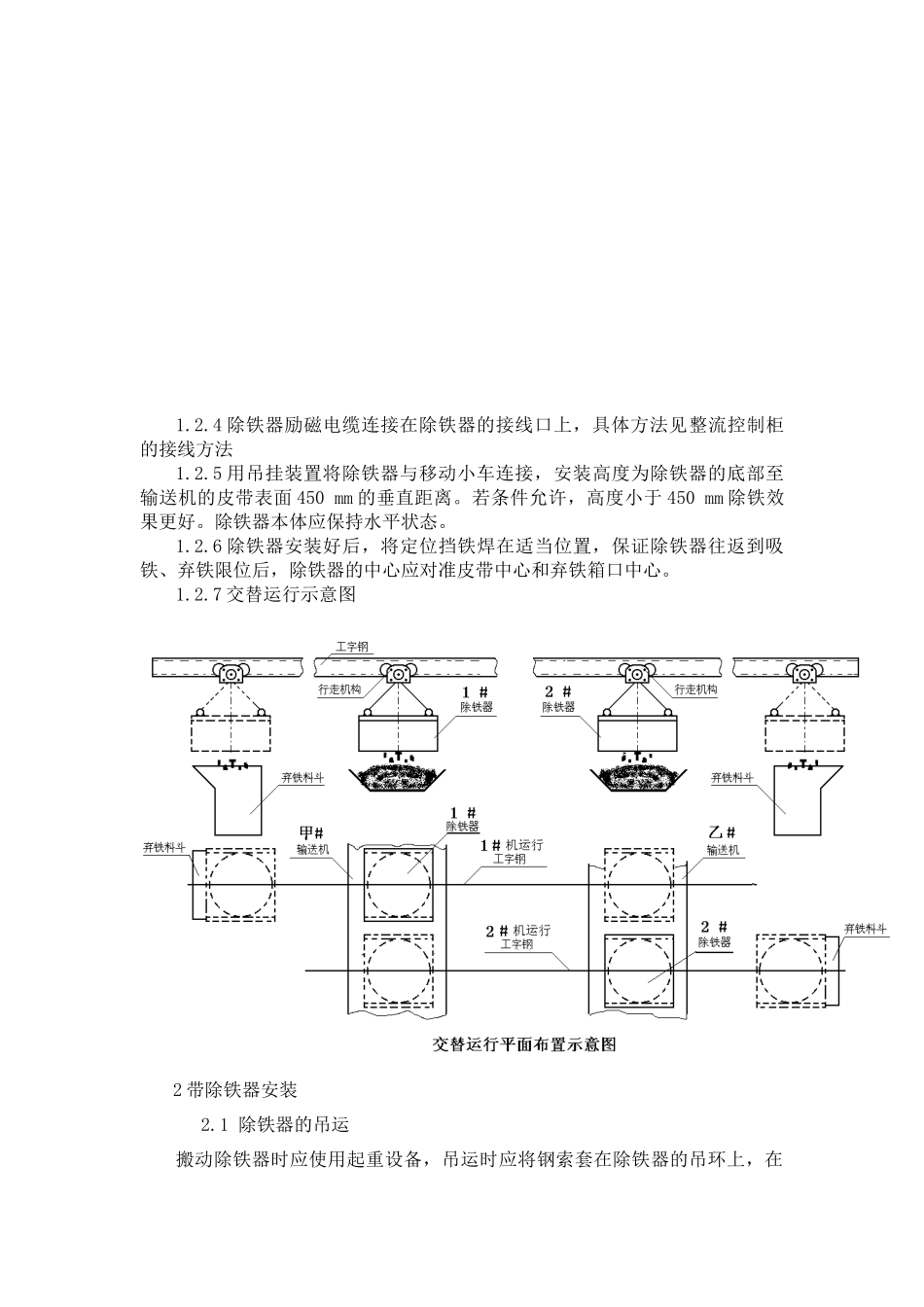

4 除铁器励磁电缆连接在除铁器的接线口上,具体方法见整流控制柜的接线方法1
5 用吊挂装置将除铁器与移动小车连接,安装高度为除铁器的底部至输送机的皮带表面 450 mm 的垂直距离
若条件允许,高度小于 450 mm 除铁效果更好
除铁器本体应保持水平状态
6 除铁器安装好后,将定位挡铁焊在适当位置,保证除铁
