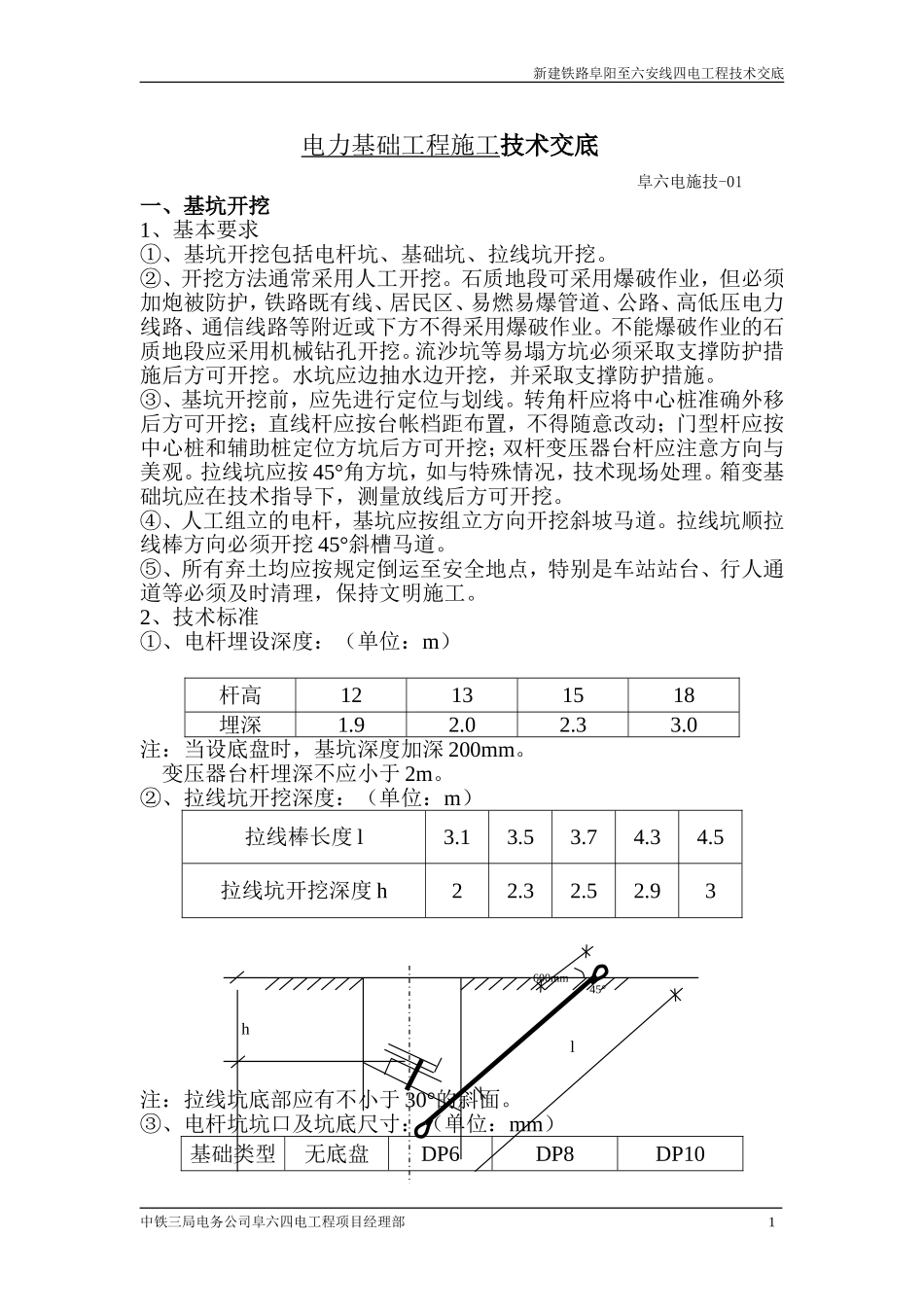

新建铁路阜阳至六安线四电工程技术交底电力基础工程施工技术交底阜六电施技-01一、基坑开挖1、基本要求①、基坑开挖包括电杆坑、基础坑、拉线坑开挖
②、开挖方法通常采用人工开挖
石质地段可采用爆破作业,但必须加炮被防护,铁路既有线、居民区、易燃易爆管道、公路、高低压电力线路、通信线路等附近或下方不得采用爆破作业
不能爆破作业的石质地段应采用机械钻孔开挖
流沙坑等易塌方坑必须采取支撑防护措施后方可开挖
水坑应边抽水边开挖,并采取支撑防护措施
③、基坑开挖前,应先进行定位与划线
转角杆应将中心桩准确外移后方可开挖;直线杆应按台帐档距布置,不得随意改动;门型杆应按中心桩和辅助桩定位方坑后方可开挖;双杆变压器台杆应注意方向与美观
拉线坑应按 45°角方坑,如与特殊情况,技术现场处理
箱变基础坑应在技术指导下,测量放线后方可开挖
④、人工组立的电杆,基坑应按组立方向开挖斜坡马道
拉线坑顺拉线棒方向必须开挖 45°斜槽马道
⑤、所有弃土均应按规定倒运至安全地点,特别是车站站台、行人通道等必须及时清理,保持文明施工

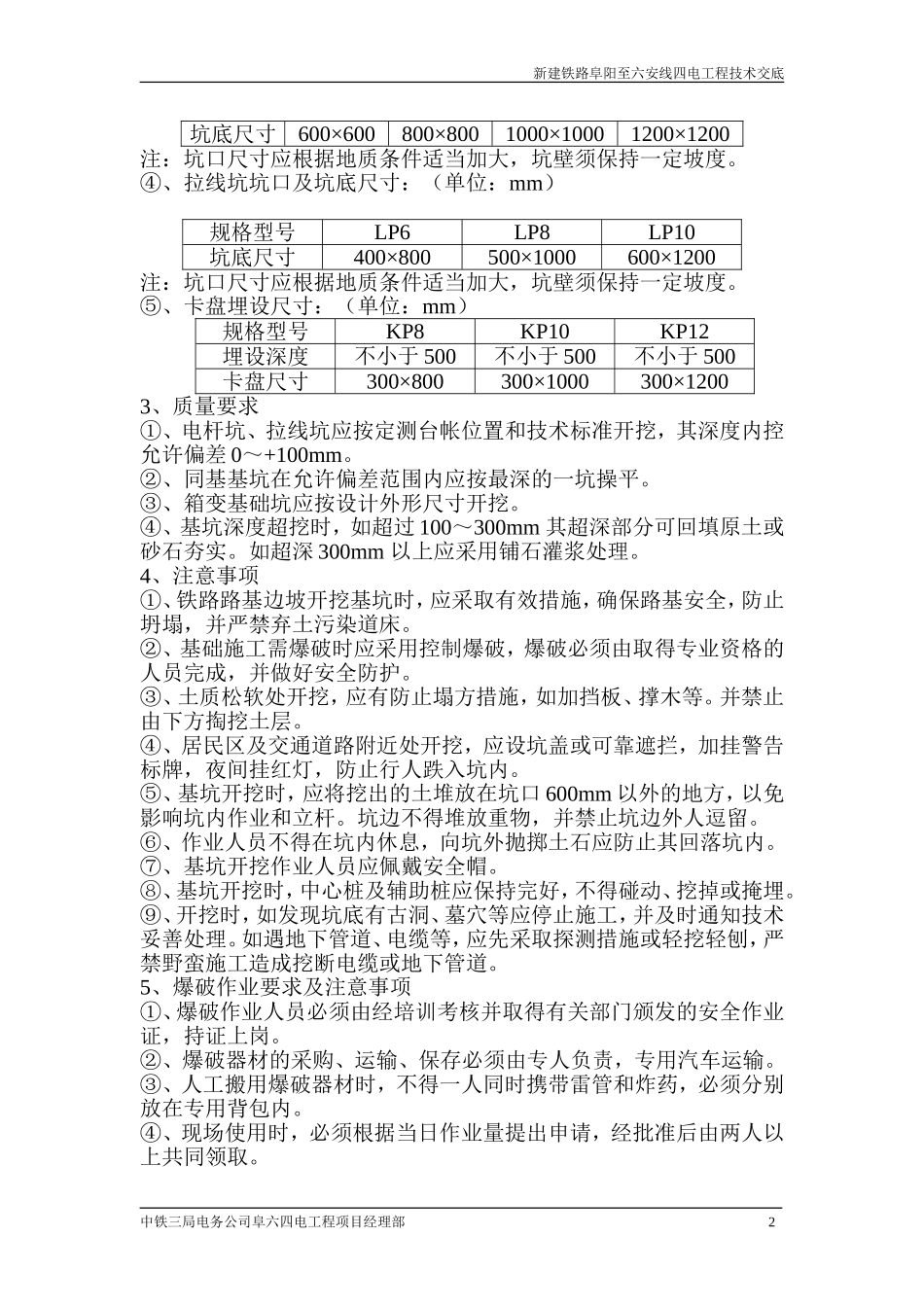

2、技术标准①、电杆埋设深度:(单位:m)杆高12131518埋深1
0注:当设底盘时,基坑深度加深 200mm
变压器台杆埋深不应小于 2m
②、拉线坑开挖深度:(单位:m)拉线棒长度 l3
5拉线坑开挖深度 h22
93注:拉线坑底部应有不小于 30°的斜面
③、电杆坑坑口及坑底尺寸:(单位:mm)基础类型无底盘DP6DP8DP10中铁三局电务公司阜六四电工程项目经理部 1 lh600mm45°新建铁路阜阳至六安线四电工程技术交底坑底尺寸600×600800×8001000×10001200×1200注:坑口尺寸应根据地质条件适当加大,坑壁须保持一定坡度

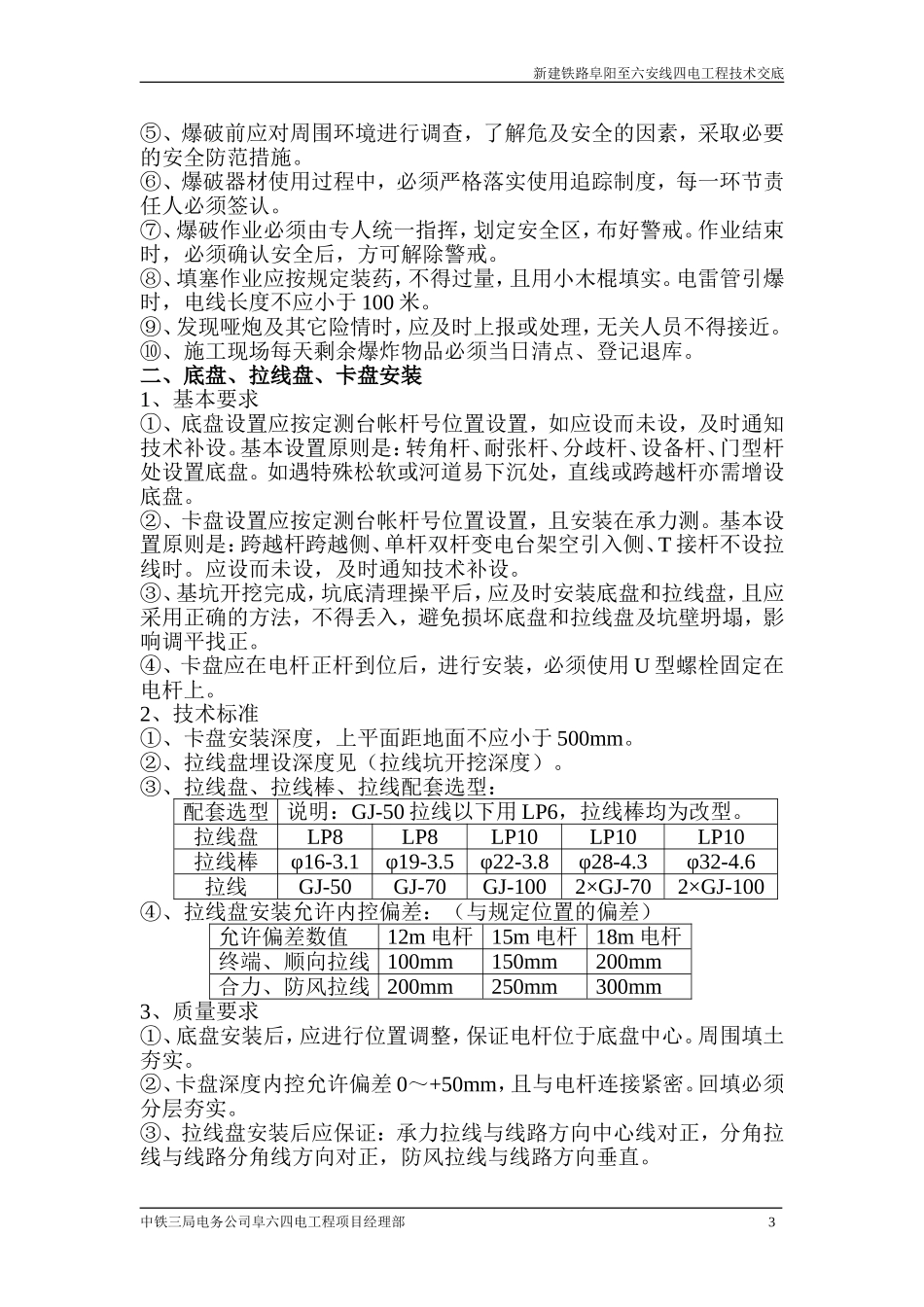

④、拉线坑坑口及坑底尺寸:(单位:mm)规格型号LP6LP8LP1
