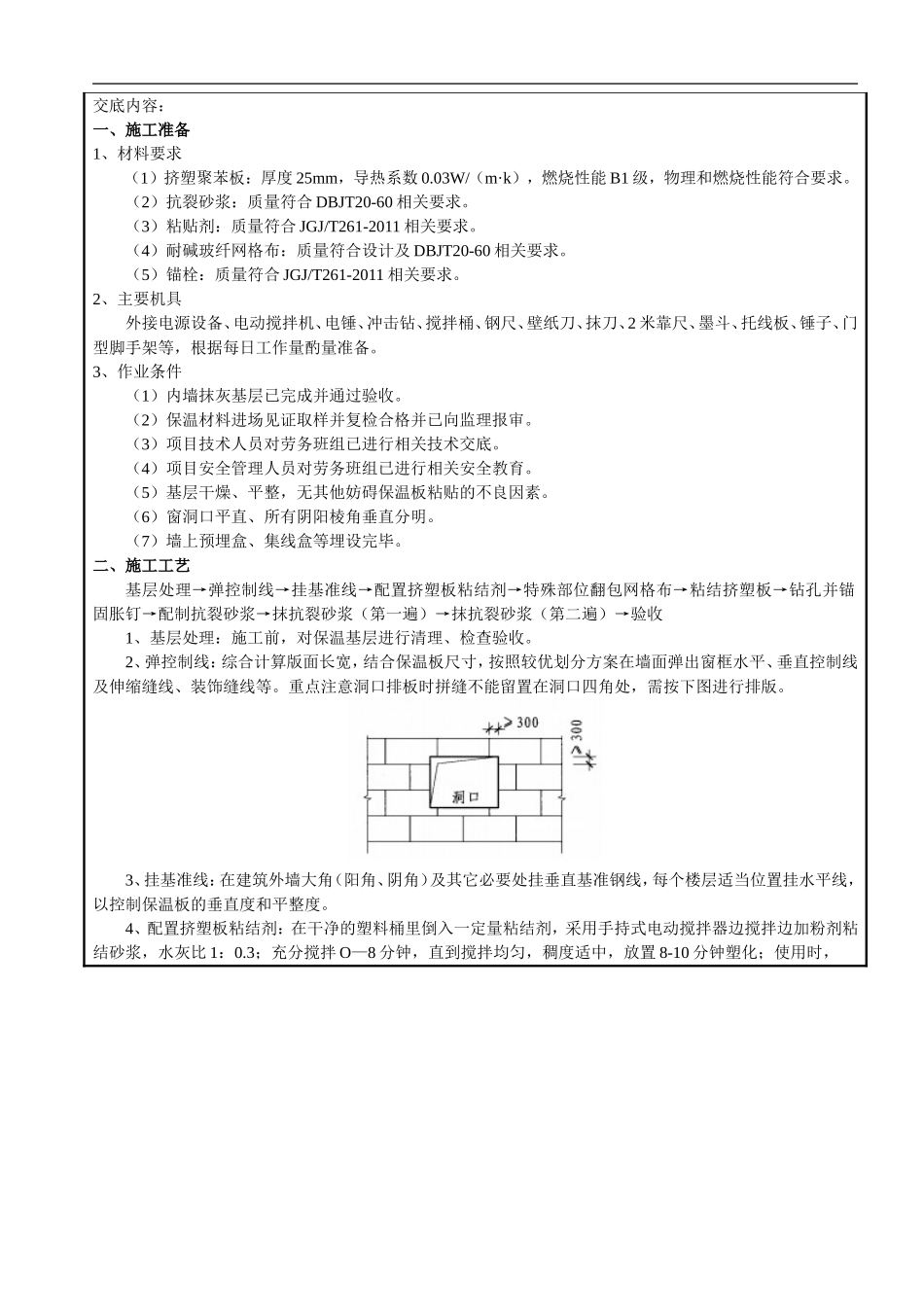

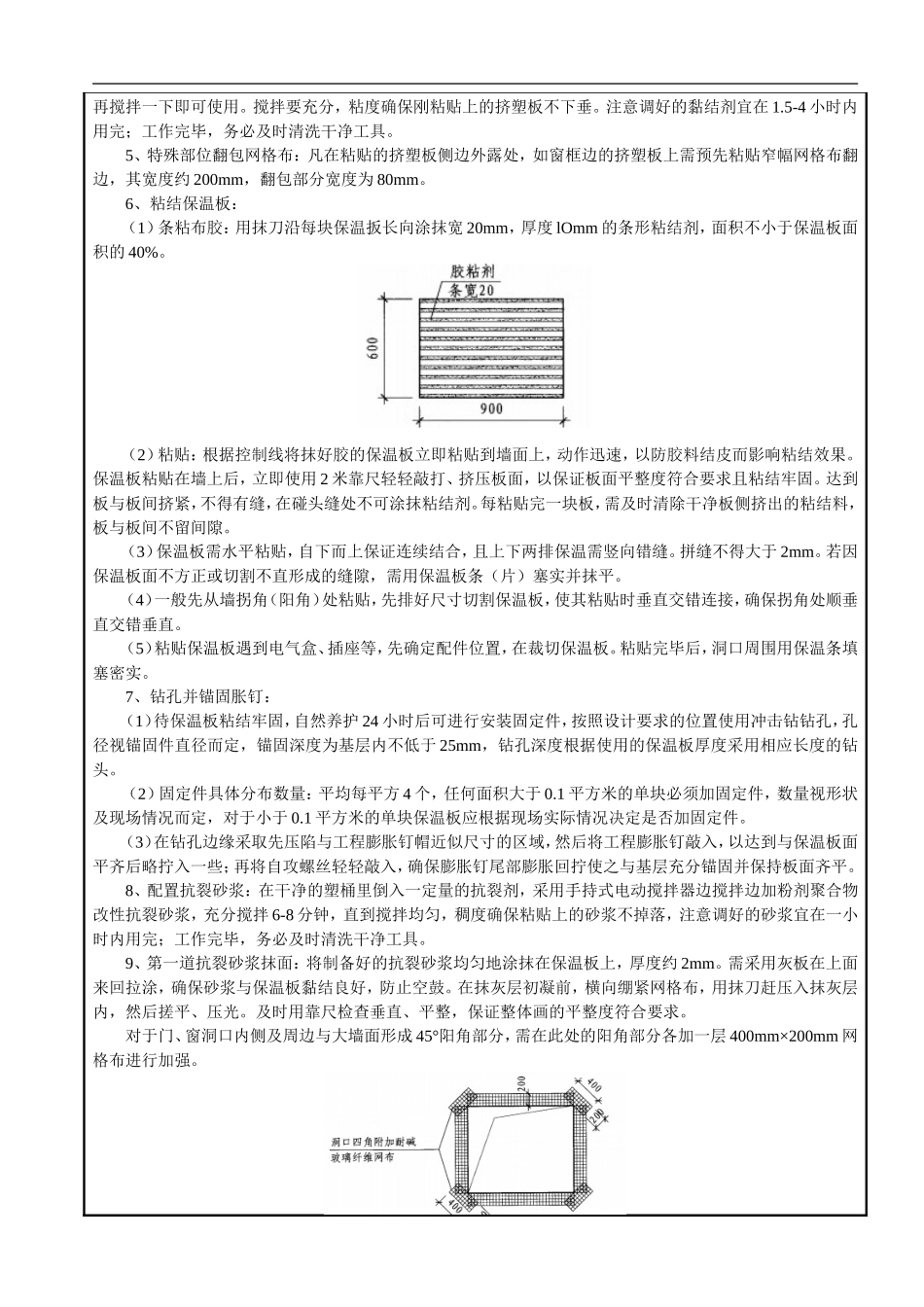

SG—006 技 术 交 底 工程名称建设单位监理单位施工单位交底部位外墙内保温交底日期交底人签字接受人签字交底内容:一、施工准备1、材料要求(1)挤塑聚苯板:厚度 25mm,导热系数 0.03W/(m·k),燃烧性能 B1 级,物理和燃烧性能符合要求。(2)抗裂砂浆:质量符合 DBJT20-60 相关要求。(3)粘贴剂:质量符合 JGJ/T261-2011 相关要求。(4)耐碱玻纤网格布:质量符合设计及 DBJT20-60 相关要求。(5)锚栓:质量符合 JGJ/T261-2011 相关要求。2、主要机具外接电源设备、电动搅拌机、电锤、冲击钻、搅拌桶、钢尺、壁纸刀、抹刀、2 米靠尺、墨斗、托线板、锤子、门型脚手架等,根据每日工作量酌量准备。3、作业条件(1)内墙抹灰基层已完成并通过验收。(2)保温材料进场见证取样并复检合格并已向监理报审。(3)项目技术人员对劳务班组已进行相关技术交底。(4)项目安全管理人员对劳务班组已进行相关安全教育。(5)基层干燥、平整,无其他妨碍保温板粘贴的不良因素。(6)窗洞口平直、所有阴阳棱角垂直分明。(7)墙上预埋盒、集线盒等埋设完毕。二、施工工艺基层处理→弹控制线→挂基准线→配置挤塑板粘结剂→特殊部位翻包网格布→粘结挤塑板→钻孔并锚固胀钉→配制抗裂砂浆→抹抗裂砂浆(第一遍)→抹抗裂砂浆(第二遍)→验收1、基层处理:施工前,对保温基层进行清理、检查验收。2、弹控制线:综合计算版面长宽,结合保温板尺寸,按照较优划分方案在墙面弹出窗框水平、垂直控制线及伸缩缝线、装饰缝线等。重点注意洞口排板时拼缝不能留置在洞口四角处,需按下图进行排版。3、挂基准线:在建筑外墙大角(阳角、阴角)及其它必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制保温板的垂直度和平整度。4、配置挤塑板粘结剂:在干净的塑料桶里倒入一定量粘结剂,采用手持式电动搅拌器边搅拌边加粉剂粘结砂浆,水灰比 1:0.3;充分搅拌 O—8 分钟,直到搅拌均匀,稠度适中,放置 8-10 分钟塑化;使用时, 再搅拌一下即可使用。搅拌要充分,粘度确保刚粘贴上的挤塑板不下垂。注意调好的黏结剂宜在 1.5-4 小时内用完;工作完毕,务必及时清洗干净工具。5、特殊部位翻包网格布:凡在粘贴的挤塑板侧边外露处,如窗框边的挤塑板上需预先粘贴窄幅网格布翻边,其宽度约 200mm,翻包部分宽度为 80mm。6、粘结保温板:(1)条粘布胶:用抹刀沿每块保温扳长向涂抹宽 20mm,厚度 lOmm 的条形粘结剂,面积不小于保温...
