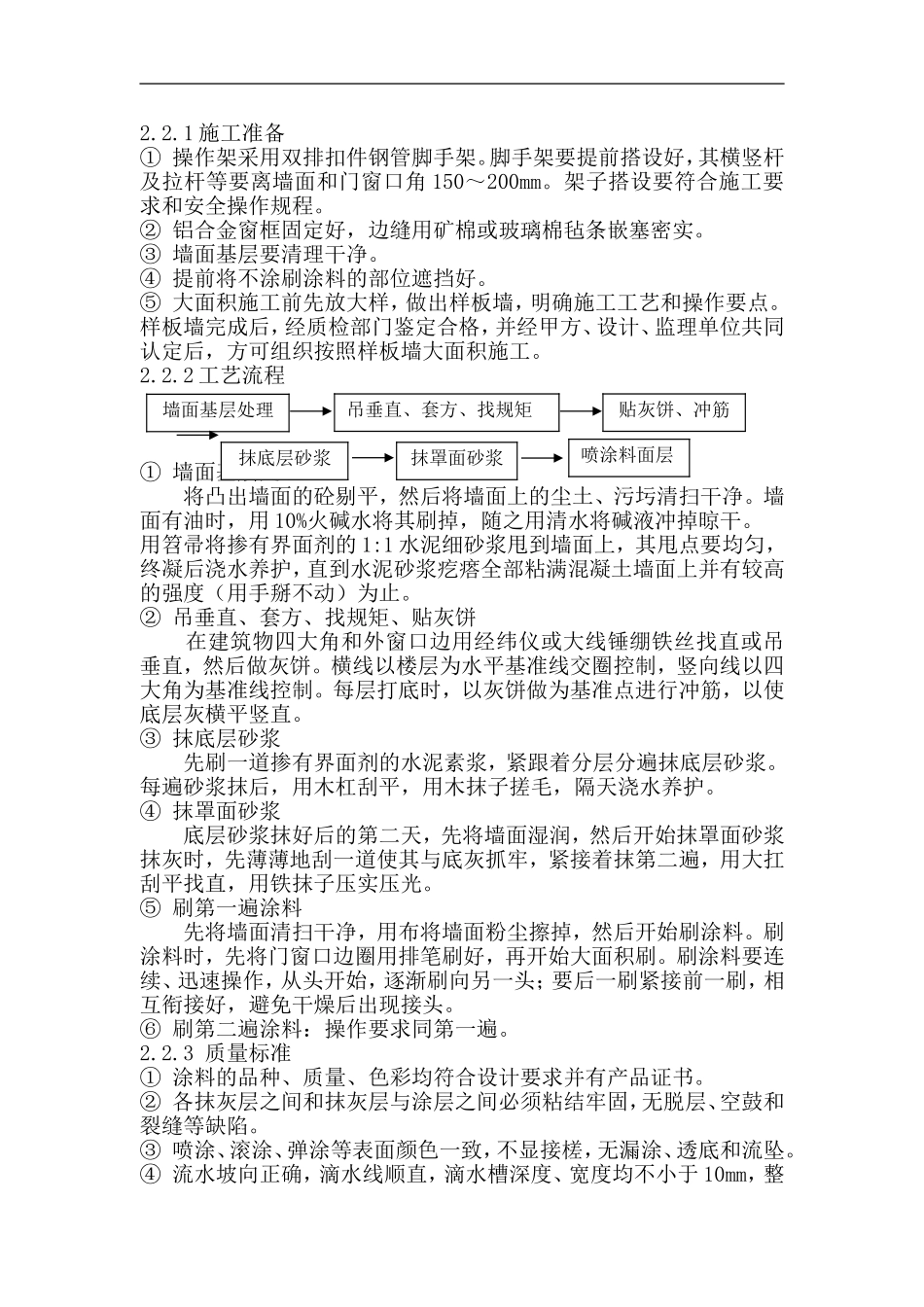

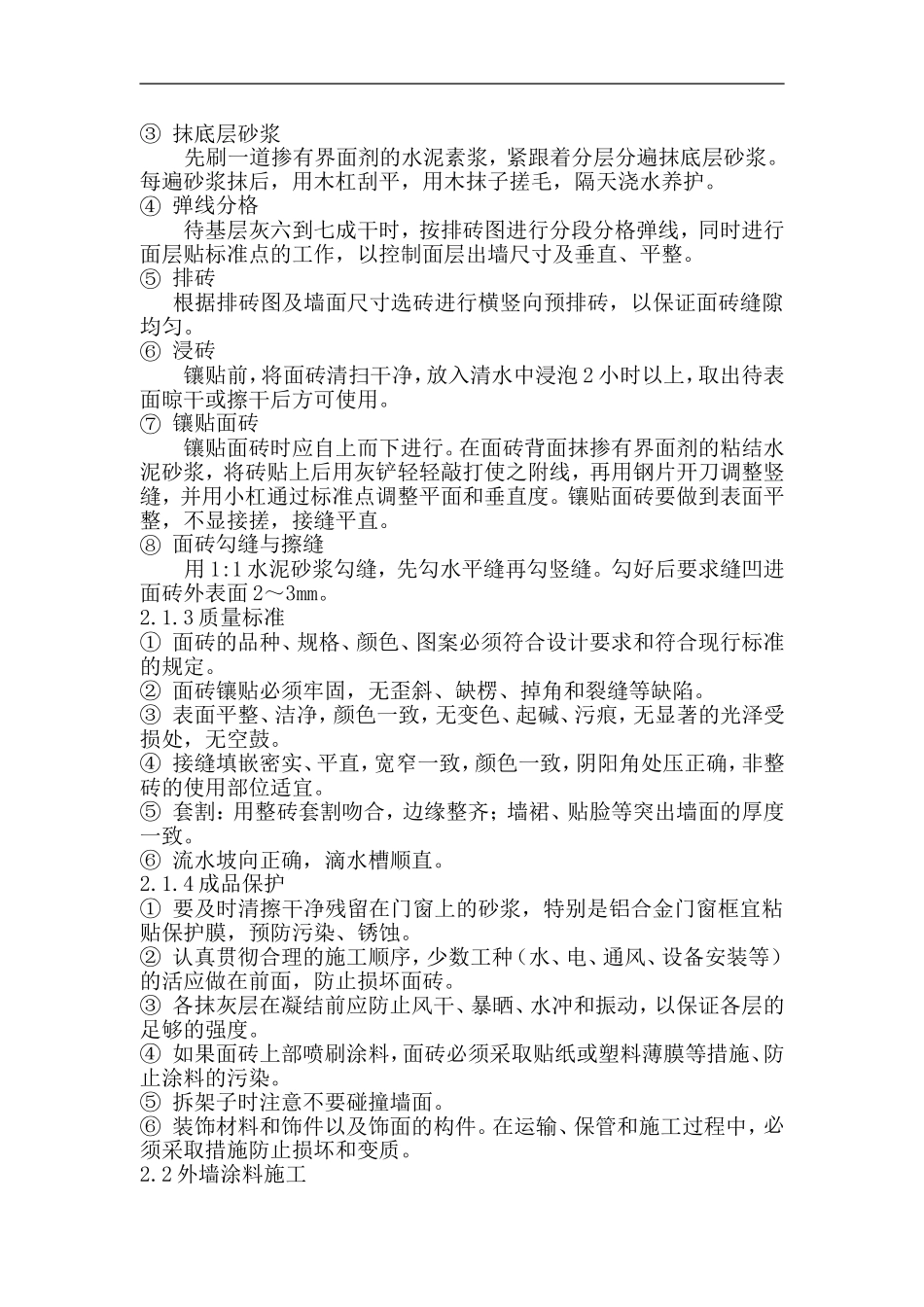

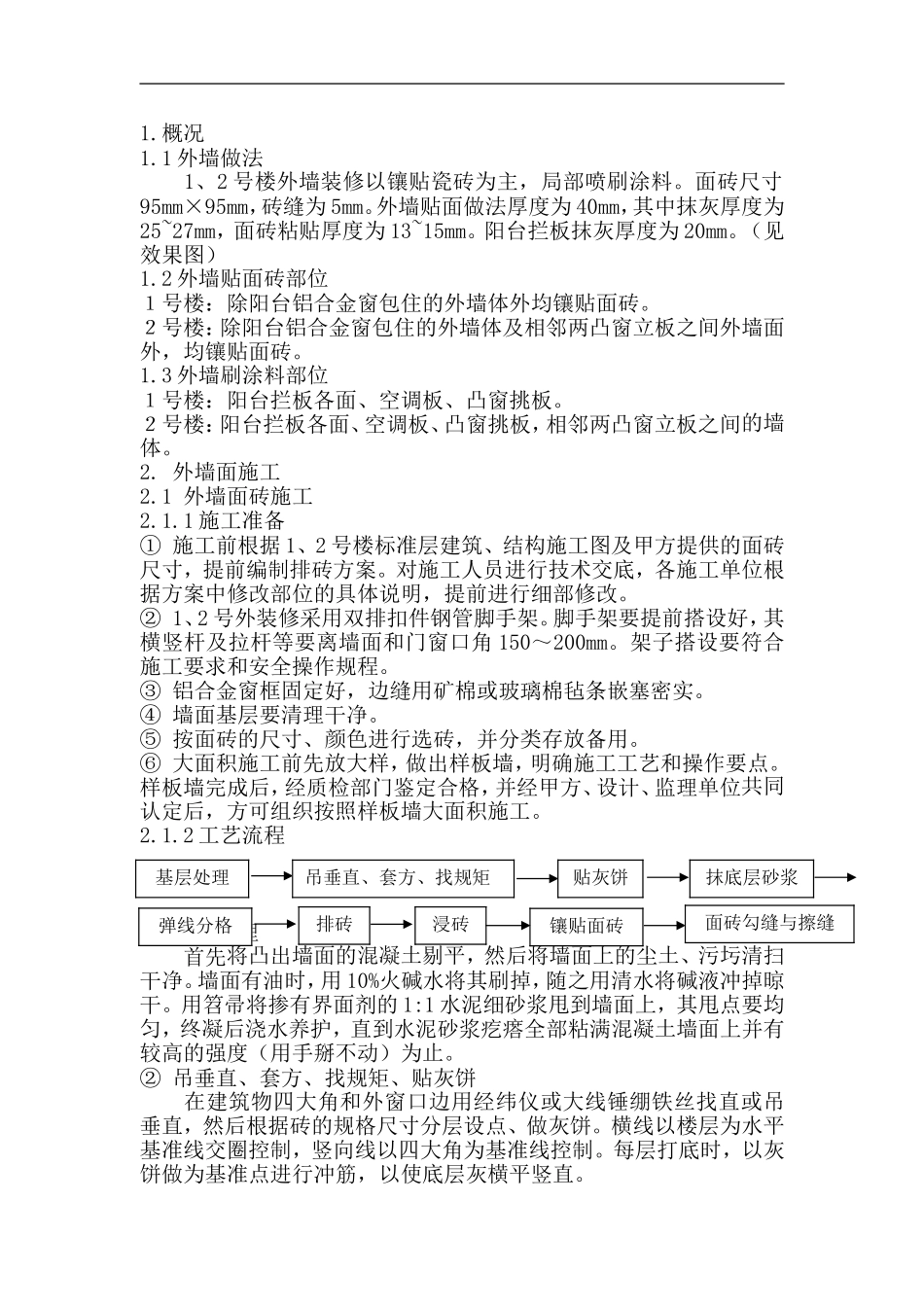

1.概况1.1 外墙做法 1、2 号楼外墙装修以镶贴瓷砖为主,局部喷刷涂料。面砖尺寸95mm×95mm,砖缝为 5mm。外墙贴面做法厚度为 40mm,其中抹灰厚度为25~27mm,面砖粘贴厚度为 13~15mm。阳台拦板抹灰厚度为 20mm。(见效果图)1.2 外墙贴面砖部位1号楼:除阳台铝合金窗包住的外墙体外均镶贴面砖。2号楼:除阳台铝合金窗包住的外墙体及相邻两凸窗立板之间外墙面外,均镶贴面砖。1.3 外墙刷涂料部位1号楼:阳台拦板各面、空调板、凸窗挑板。2号楼:阳台拦板各面、空调板、凸窗挑板,相邻两凸窗立板之间的墙体。2. 外墙面施工 2.1 外墙面砖施工2.1.1 施工准备① 施工前根据 1、2 号楼标准层建筑、结构施工图及甲方提供的面砖尺寸,提前编制排砖方案。对施工人员进行技术交底,各施工单位根据方案中修改部位的具体说明,提前进行细部修改。 ② 1、2 号外装修采用双排扣件钢管脚手架。脚手架要提前搭设好,其横竖杆及拉杆等要离墙面和门窗口角 150~200mm。架子搭设要符合施工要求和安全操作规程。③ 铝合金窗框固定好,边缝用矿棉或玻璃棉毡条嵌塞密实。④ 墙面基层要清理干净。⑤ 按面砖的尺寸、颜色进行选砖,并分类存放备用。⑥ 大面积施工前先放大样,做出样板墙,明确施工工艺和操作要点。样板墙完成后,经质检部门鉴定合格,并经甲方、设计、监理单位共同认定后,方可组织按照样板墙大面积施工。2.1.2 工艺流程 ① 基层处理首先将凸出墙面的混凝土剔平,然后将墙面上的尘土、污圬清扫干净。墙面有油时,用 10%火碱水将其刷掉,随之用清水将碱液冲掉晾干。用笤帚将掺有界面剂的 1:1 水泥细砂浆甩到墙面上,其甩点要均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘满混凝土墙面上并有较高的强度(用手掰不动)为止。② 吊垂直、套方、找规矩、贴灰饼在建筑物四大角和外窗口边用经纬仪或大线锤绷铁丝找直或吊垂直,然后根据砖的规格尺寸分层设点、做灰饼。横线以楼层为水平基准线交圈控制,竖向线以四大角为基准线控制。每层打底时,以灰饼做为基准点进行冲筋,以使底层灰横平竖直。 基层处理吊垂直、套方、找规矩贴灰饼抹底层砂浆弹线分格排砖浸砖镶贴面砖面砖勾缝与擦缝③ 抹底层砂浆先刷一道掺有界面剂的水泥素浆,紧跟着分层分遍抹底层砂浆。每遍砂浆抹后,用木杠刮平,用木抹子搓毛,隔天浇水养护。④ 弹线分格待基层灰六到七成干时,按排砖图进行分段分格弹线,同时进行面层贴标准点的工作,以控制面层出墙...
