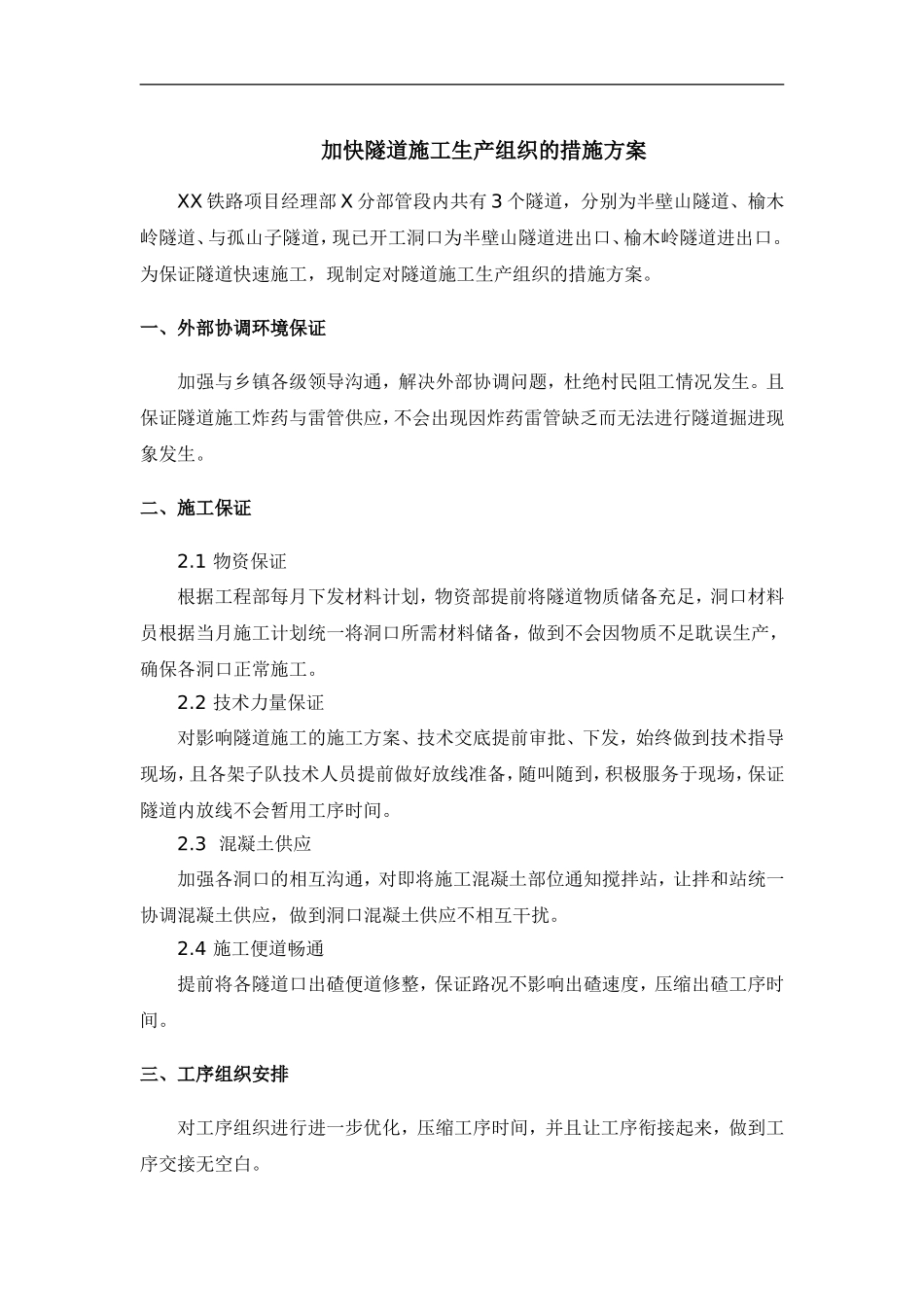

加快隧道施工生产组织的措施方案XX 铁路项目经理部 X 分部管段内共有 3 个隧道,分别为半壁山隧道、榆木岭隧道、与孤山子隧道,现已开工洞口为半壁山隧道进出口、榆木岭隧道进出口。为保证隧道快速施工,现制定对隧道施工生产组织的措施方案。一、外部协调环境保证加强与乡镇各级领导沟通,解决外部协调问题,杜绝村民阻工情况发生。且保证隧道施工炸药与雷管供应,不会出现因炸药雷管缺乏而无法进行隧道掘进现象发生。二、施工保证2.1 物资保证根据工程部每月下发材料计划,物资部提前将隧道物质储备充足,洞口材料员根据当月施工计划统一将洞口所需材料储备,做到不会因物质不足耽误生产,确保各洞口正常施工。2.2 技术力量保证对影响隧道施工的施工方案、技术交底提前审批、下发,始终做到技术指导现场,且各架子队技术人员提前做好放线准备,随叫随到,积极服务于现场,保证隧道内放线不会暂用工序时间。2.3 混凝土供应加强各洞口的相互沟通,对即将施工混凝土部位通知搅拌站,让拌和站统一协调混凝土供应,做到洞口混凝土供应不相互干扰。2.4 施工便道畅通提前将各隧道口出碴便道修整,保证路况不影响出碴速度,压缩出碴工序时间。三、工序组织安排对工序组织进行进一步优化,压缩工序时间,并且让工序衔接起来,做到工序交接无空白。坚决不再出现仅跟进上台而不进下台,造成仰拱、二衬步距超过步距,而停上台跟进仰拱与二衬的想象。四、队伍人员保证协作队伍劳动力保证,现各架子队协作队伍各班组人员数量如下表 1 所示表 1 各协作队伍各班组人员数量班组开挖支护二衬出渣班装载机挖掘机工点人数作业人员立架人员喷浆人员作业人员司机1半进2391297112半出18912127113榆进79104榆出19111114115合计672745322833除榆木岭隧道进口为新开工隧道未配置二衬班组人员外,其余洞口人员配置均满足要求,榆木岭隧道进口装载机计划本月底进场。榆木岭隧道进口为 V 级加强围岩,二衬班组人员计划于 1 周内配置 4 人,保证仰拱衬砌施工,钢筋班组在隧道二衬台车拼装完成后即进场。五、碰头会议坚持召开架子队内部管理人员每天 7 点对当天计划完成情况进行总结,对未完成计划找出具体原因,有针对性的进行解决,确保以后施工不再出现问题。将生产中遇到的问题在会议上提出找出解决办法。
