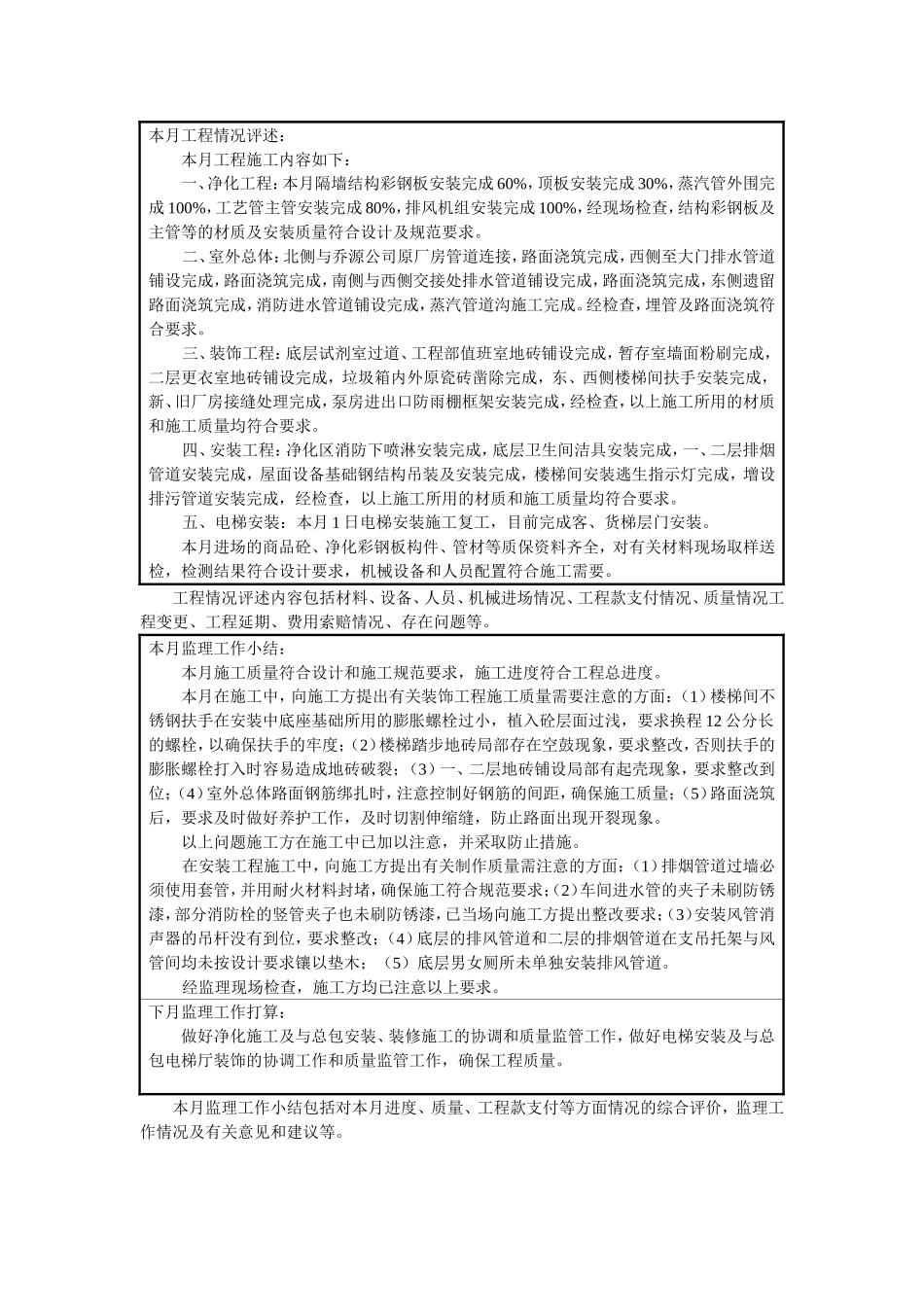

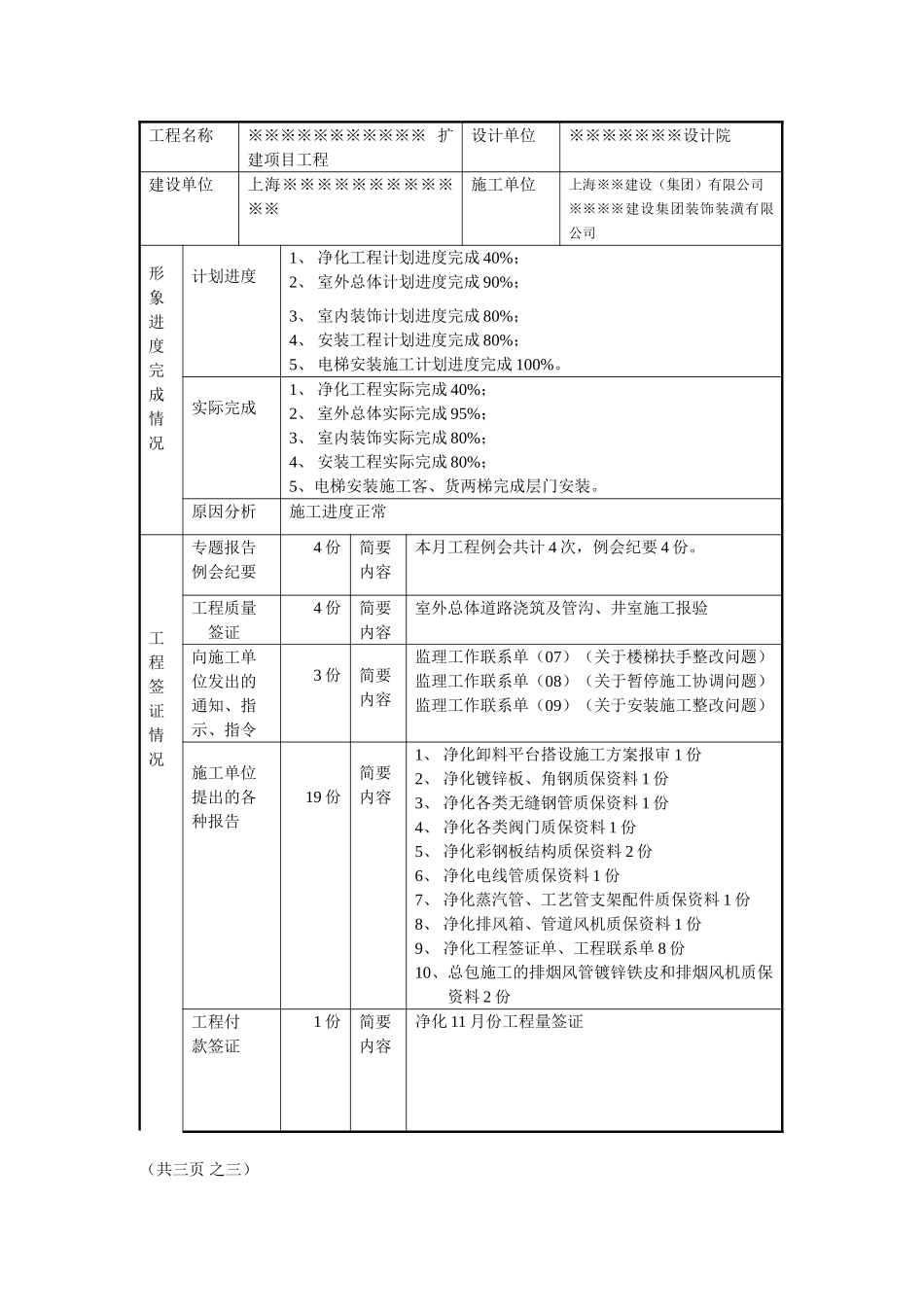

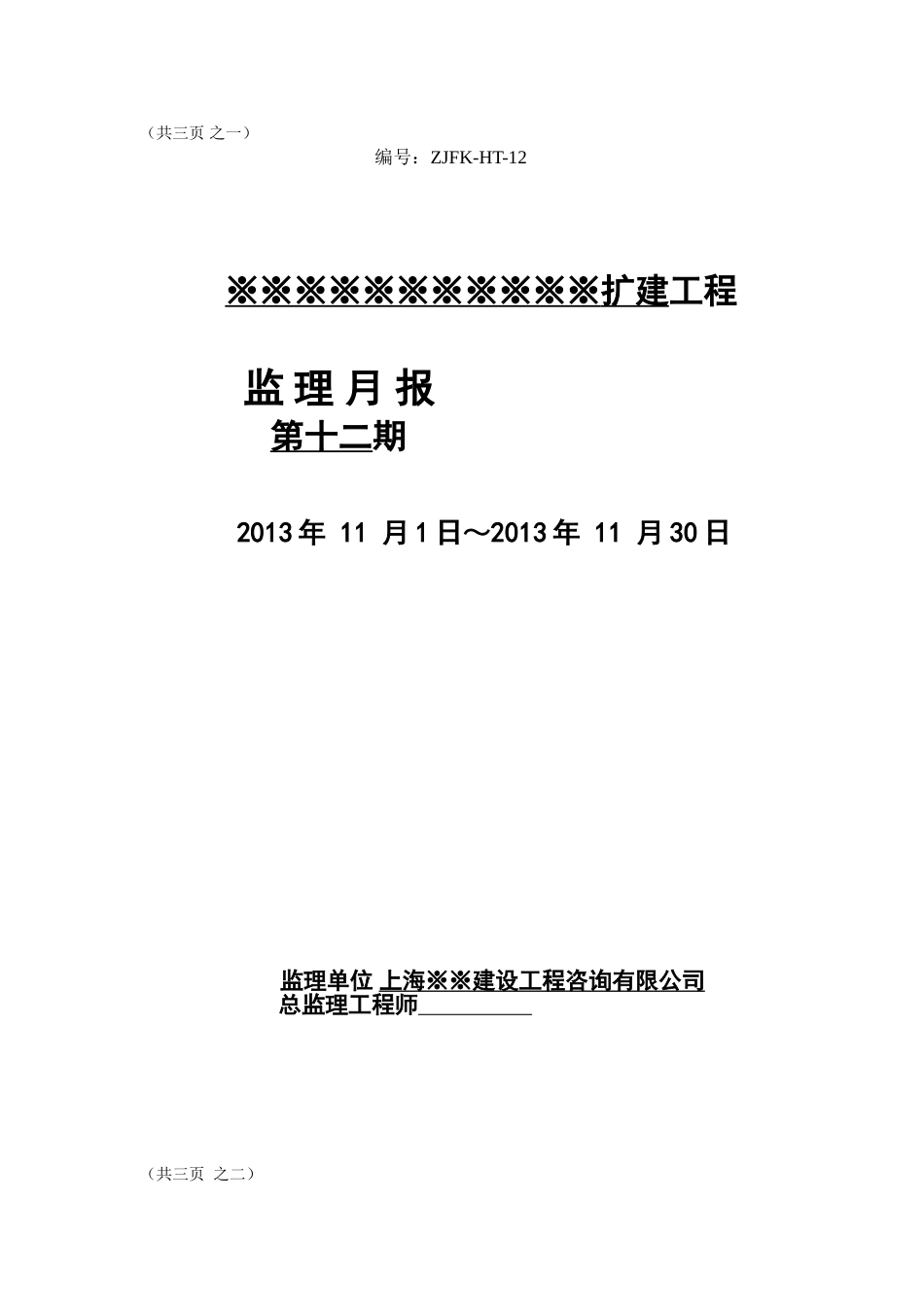

(共三页 之一) 编号:ZJFK-HT-12 ※※※※※※※※※※※ 扩建 工程 监 理 月 报 第十二期2013 年 11 月 1 日~2013 年 11 月 30 日监理单位 上海※※建设工程咨询有限公司总监理工程师 (共三页 之二)工程名称 ※※※※※※※※※※※ 扩建项目工程设计单位※※※※※※※设计院建设单位上海※※※※※※※※※※※※施工单位上海※※建设(集团)有限公司※※※※建设集团装饰装潢有限公司形象进度完成情况计划进度1、 净化工程计划进度完成 40%;2、 室外总体计划进度完成 90%;3、 室内装饰计划进度完成 80%;4、 安装工程计划进度完成 80%;5、 电梯安装施工计划进度完成 100%。实际完成1、 净化工程实际完成 40%;2、 室外总体实际完成 95%;3、 室内装饰实际完成 80%;4、 安装工程实际完成 80%;5、电梯安装施工客、货两梯完成层门安装。原因分析施工进度正常工程签证情况专题报告例会纪要4 份简要内容本月工程例会共计 4 次,例会纪要 4 份。工程质量签证4 份简要内容室外总体道路浇筑及管沟、井室施工报验向施工单位发出的通知、指示、指令3 份简要内容监理工作联系单(07)(关于楼梯扶手整改问题)监理工作联系单(08)(关于暂停施工协调问题)监理工作联系单(09)(关于安装施工整改问题)施工单位提出的各种报告19 份简要内容1、 净化卸料平台搭设施工方案报审 1 份2、 净化镀锌板、角钢质保资料 1 份3、 净化各类无缝钢管质保资料 1 份4、 净化各类阀门质保资料 1 份5、 净化彩钢板结构质保资料 2 份6、 净化电线管质保资料 1 份7、 净化蒸汽管、工艺管支架配件质保资料 1 份8、 净化排风箱、管道风机质保资料 1 份9、 净化工程签证单、工程联系单 8 份10、总包施工的排烟风管镀锌铁皮和排烟风机质保资料 2 份工程付款签证1 份简要内容净化 11 月份工程量签证(共三页 之三)本月工程情况评述:本月工程施工内容如下:一、净化工程:本月隔墙结构彩钢板安装完成 60%,顶板安装完成 30%,蒸汽管外围完成 100%,工艺管主管安装完成 80%,排风机组安装完成 100%,经现场检查,结构彩钢板及主管等的材质及安装质量符合设计及规范要求。二、室外总体:北侧与乔源公司原厂房管道连接,路面浇筑完成,西侧至大门排水管道铺设完成,路面浇筑完成,南侧与西侧交接处排水管道铺设完成,路面浇筑完成,东侧遗留路面浇筑完成,消防进水管道铺设...
